《建设工程进度控制》:建设工程进度计划的表示方法和编制程序

2017-02-20 10:30   来源:建设工程教育网 字体: 打印 收藏

  一、建设工程进度计划的表示方法

  建设工程进度计划的表示方法有多种,常用的两种表示方法——横道图、网络图。

  1.横道图的特点

  (1)优点:形象直观地表达每一个工作的开始、结束和持续时间,并且易于编制和便于理解。

  (2)缺点:不能明确地反映出各项工作之间错综复杂的相互关系;不能明确地反映出影响工期的关键工作和关键线路;不能反映出工作所具有的机动时间;不能反映工程费用与工期之间的关系。

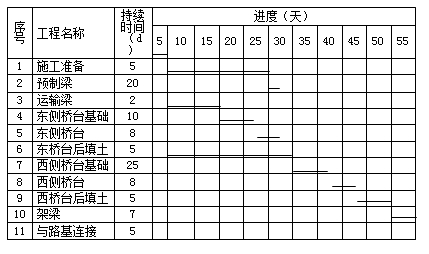

建设工程进度计划的表示方法

  2.网络计划的特点

  (1)优点:网络计划能够明确表达各项工作之间的逻辑关系;通过网络计划时间参数的计算,可以找出关键线路和关键工作;通过网络计划时间参数的计算,可以明确各项工作的机动时间;网络计划可以利用电子计算机进行计算、优化和调整。

  (2)缺点:不像横道计划那么直观明了等,但可以通过时标网络计划得到弥补。

网络计划的特点

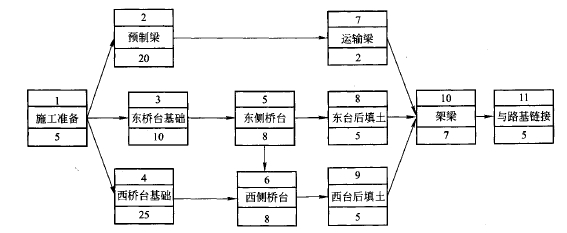

网络计划的特点

  二、建设工程进度计划的编制程序

  当应用网络计划技术编制建设工程进度计划时,其编制程序一般包括四个阶段10个步骤。

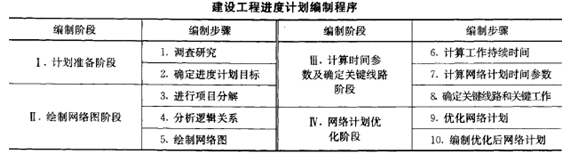

建设工程进度计划的编制程序

  【注】建设工程进度计划常用的两种表示方法,注意区分两者的优缺点,考试经常会涉及。建设工程进度计划的编制程序也要注意掌握四个阶段10个步骤。

报考指南

监理工程师_报考指南
  • 报 名 时 间

    3月13日起

  • 大纲 / 教材

    1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    5月18、19日

  • 考 试 成 绩

    考后2个月左右

  • 合格证领取

    考后3个月左右

阅读排行

课程
  • 免费试听
  • 免费直播
  • 免费题库
李娜 土建控制 零基础预习免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
