选课中心 建筑书店
APP下载
建筑工程教育网

建筑工程教育网

当前位置:建设工程教育网 > 一级建造师 > 复习资料 > 正文

一级建造师考试知识点:施工组织设计的内容和编制方法

2019-01-11 10:51  来源:建设工程教育网  字体:  打印

  一级建造师考试知识点:施工组织设计的内容和编制方法,对于一级建造师考试报考热度上升,小伙伴们是怎么看的,热度上升这全是因为一级建造师考试的证书的含金率。今天为大家整理了一级建造师考试知识点:施工组织设计的内容和编制方法,希望能助各位考生一臂之力。

  1Z201070 施工组织设计的内容和编制方法

  ■施工组织设计:以施工项目为对象编制的,用以指导施工的技术、经济和管理的综合性文件。

  ■作用:战略部署和战术安排。

  1071 施工组织设计的内容

  一、施工组织设计的基本内容

分类
内容
工程概况
项目的性质、规模、建设地点、地形、水文气象、资源供应情况、施工环境与条件等
施工部署及施工方案
结合人、材、机、资金、施工方法等条件,全面部署施工任务,合理安排施工顺序,确定主要工程的施工方案;
定性与定量分析,选择最佳施工方案
施工进度计划
☆反映最佳施工方案在时间上的安排,使工期、成本、资源等,达到优化配置,符合目标要求。
编制人力和时间安排计划、资源需求计划和施工准备计划
施工平面图
施工方案施工进度计划空间上的全面安排,把投入的各种资源、材料等合理地布置在施工现场,使整个现场能有组织地进行文明施工
主要技术经济指标
衡量组织施工的水平,对文件的技术经济效益进行全面评价

  【例题·单选】(2017年)根据《建筑施工组织设计规范》(GB/T50502-2009),“合理安排施工顺序”属于施工组织设计中( )的内容。

  A.施工部署和施工方案

  B.施工进度计划

  C.施工平面图

  D.施工准备工作计划

  『正确答案』A

  『答案解析』本题考查的是施工组织设计的基本内容。施工部署及施工方案包括:根据工程情况,结合人力、材料、机械设备、资金、施工方法等条件,全面部署施工任务,合理安排施工顺序,确定主要工程的施工方案。对拟建工程可能采用的几个施工方案进行定性、定量的分析,通过技术经济评价,选择最佳方案。参见教材P44。

  【例题·单选】(2015年)下列施工组织设计的内容中,属于施工部署及施工方案的是( )。

  A.施工资源的需求计划

  B.施工资源的优化配置

  C.投入材料的堆场设计

  D.施工机械的分析选择

  『正确答案』D

  『答案解析』本题考查的是施工组织设计的基本内容。施工部署及施工方案包括:根据工程情况,结合人力、材料、机械设备、资金、施工方法等条件,全面部署施工任务,合理安排施工顺序,确定主要工程的施工方案;对拟建工程可能采用的几个施工方案进行定性、定量的分析,通过技术经济评价,选择最佳方案。参见教材P44。

  【例题·单选】(2013年)工程项目施工组织设计中,一般将施工顺序的安排写入( )。

  A.施工部署和施工方案

  B.施工进度计划

  C.施工总平面图

  D.工程概况

  『正确答案』A

  『答案解析』本题考查的是施工组织设计的内容。施工部署及施工方案包括:根据工程情况,结合人力、材料、机械设备、资金、施工方法等条件,全面部署施工任务,合理安排施工顺序,确定主要工程的施工方案。参见教材P44。

  【例题·多选】(2015年)关于施工组织设计中施工平面图的说法中,正确的有( )。

  A.反映了最佳施工方案在时间上的安排

  B.反映了施工机具等资源的供应情况

  C.反映了施工方案在空间上的全面安排

  D.反映了施工进度计划在空间上的全面安排

  E.使整个现场能有组织地进行文明施工

  『正确答案』CDE

  『答案解析』本题考查的是施工组织设计的基本内容。施工平面图是施工方案及施工进度计划在空间上的全面安排。它把投入的各种资源、材料、构件、机械、道路、水电供应网络、生产和生活活动场地及各种临时工程设施合理地布置在施工现场,使整个现场能有组织地进行文明施工。参见教材P45。

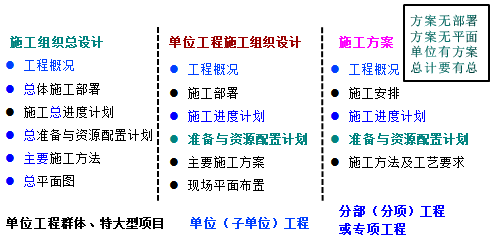

  二、施工组织设计的分类及其内容



一级建造师考试知识点:施工组织设计的内容和编制方法



  我国大型房屋建筑工程标准一般指:

  (1)25层以上的房屋建筑工程;

  (2)高度100m及以上的构筑物或建筑物工程;

  (3)单体建筑面积3万m2及以上的房屋建筑工程;

  (4)单跨跨度30m及以上的房屋建筑工程;

  (5)建筑面积10万m2及以上的住宅小区或建筑群体工程;

  (6)单项建安合同额1亿元及以上的房屋建筑工程。

  竖向:25层、100m

  横向:面积单体3万m2、群体10万m2;跨度30m

  金额:1亿

  《建筑施工组织设计规范》GB/T50502-2009对施工管理规划作了如下一些解释和规定:施工管理计划应包括进度管理计划、质量管理计划、安全管理计划、环境管理计划、成本管理计划以及其他管理计划等内容。施工管理计划在目前多作为管理和技术措施编制在施工组织设计中,这是施工组织设计必不可少的内容。施工管理计划涵盖很多方面的内容,可根据工程的具体情况加以取舍。在编制施工组织设计时,各项管理计划可单独成章,也可穿插在施工组织设计的相应章节中。各项管理计划的制定,应根据项目的特点有所侧重。

  【例题·多选】(2014年)根据《建筑施工组织设计规范》(GB/T50502-2009),以分部(分项)工程或专项工程为主要对象编制的施工方案,其主要内容包括( )。

  A.工程概况

  B.施工部署

  C.施工方法和工艺要求

  D.施工准备与资源配置计划

  E.施工现场平面布置

  『正确答案』ACD

  『答案解析』本题考查的是施工组织设计的分类及其内容。施工方案的主要内容有:工程概况;施工安排;施工进度计划;施工准备与资源配置计划;施工方法及工艺要求。参见教材P46。

  【例题·多选】(2013年、2011年)单位工程施工组织设计和施工方案均应包括的内容有( )。

  A.施工安全管理计划

  B.主要技术经济指标

  C.工程概况

  D.施工进度计划

  E.施工准备与资源配置计划

  『正确答案』CDE

  『答案解析』本题考查的是施工组织设计的分类及其内容。选项A,不属于单位工程施工组织设计和施工方案的内容;选项B,属于施工组织设计的基本内容。参见教材P45~46。

  【例题·单选】(2012年)某施工企业承接了某住宅小区中10#楼的土建施工任务,项目经理部针对该施工编制的施工组织设计属于( )。

  A.施工组织总设计

  B.单项工程施工组织设计

  C.分部工程施工组织设计

  D.单位工程施工组织设计

  『正确答案』D

  『答案解析』本题考查的是施工组织设计的分类及其内容。单位工程施工组织设计即以单位(子单位)工程为主要对象编制的施工组织设计,对单位(子单位)工程的施工过程起指导和制约作用。参见教材P45。

  1072 施工组织设计的编制方法

  一、施工组织设计的编制原则

  1.符合施工合同或招标文件中有关工程进度、质量、安全、环境保护、造价等方面的要求;

  2.积极开发、使用新技术和新工艺,推广应用新材料和新设备;

  3.坚持科学的施工程序和合理的施工顺序,采用流水施工和网络计划等方法,科学配置资源,合理布置现场,采取季节性施工措施,实现均衡施工,达到合理的经济技术指标;

  4.采取技术和管理措施,推广建筑节能和绿色施工;

  5.与质量、环境和职业健康安全三个管理体系有效结合。

  二、施工组织设计的编制依据

  1.与工程建设有关的法律、法规和文件;

  2.国家现行有关标准和技术经济指标;

  3.工程所在地区行政主管部门的批准文件,建设单位对施工的要求;

  4.工程施工合同或招标投标文件;

  5.工程设计文件;

  6.工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件;

  7.与工程有关的资源供应情况;

  8.施工企业的生产能力、机具设备状况、技术水平等。

  三、施工组织设计的编制和审批

  1.主持编制:项目负责人

  2.审批人:

  施工组织总设计     总承包单位技术负责人审批

  单位工程施工组织设计  施工单位技术负责人或授权的技术人员

  施工方案        项目技术负责人

  【特殊】分部(分项)工程和专项工程的施工方案



一级建造师考试知识点:施工组织设计的内容和编制方法



  《建设工程安全生产管理条例》中规定:

达到一定规模的危险性较大的分部(分项)工程编制专项施工方案,并附具安全验算结果:
①基坑支护与降水工程;
②土方开挖工程;
③模板工程;
④起重吊装工程;
⑤脚手架工程;
⑥拆除爆破工程;
施工单位技术负责人、总监理工程师签字后实施;其中深基坑、地下暗挖、高大模板的专项施工方案,应组织专家论证

  3.施工组织设计的动态管理

  (1)应及时进行修改或补充的情况:

  1)工程设计有重大修改;

  2)有关法律、法规、规范和标准实施、修订和废止;

  3)主要施工方法有重大调整;

  4)主要施工资源配置有重大调整;

  5)施工环境有重大改变。

  (2)经修改或补充的应重新审批后实施。

  (3)施工前应进行施工组织设计逐级交底,项目施工过程中,应对施工组织设计的执行情况进行检查、分析并适时调整。

  【例题·多选】(2017年)项目施工过程中,对施工组织设计进行修改或补充的情形有( )。

  A.设计单位应业主要求对楼梯部分进行局部修改

  B.某桥梁工程由于新规范的实施而需要重新调整施工工艺

  C.由于自然灾害导致施工资源的配置有重大变更

  D.施工单位发现设计图纸存在重大错误需要修改工程设计

  E.某钢结构工程施工期间,钢材价格上涨

  『正确答案』BCD

  『答案解析』本题考查的是施工组织设计的动态管理。项目施工过程中,发生以下情况之一时,施工组织设计应及时进行修改或补充:(1)工程设计有重大修改;(2)有关法律、法规、规范和标准实施、修订和废止;(3)主要施工方法有重大调整;(4)主要施工资源配置有重大调整;(5)施工环境有重大改变。选项A,局部修改,不需要进行施工组织设计的修改或补充。选项E,钢材价格上涨不需要进行施工组织设计的修改或补充。参见教材P48。

  【例题·单选】(2016年)根据施工组织设计的管理要求,重点、难点分部(分项)工程施工方案的批准人是( )。

  A.项目技术负责人

  B.施工单位技术责任人

  C.项目负责人

  D.总监理工程师

  『正确答案』B

  『答案解析』本题考查的是施工组织设计的编制和审批。重点、难点分部(分项)工程和专项工程施工方案应由施工单位技术部门组织相关专家评审,施工单位技术负责人批准。参见教材P47。

  【例题·单选】(2014年)根据《建筑施工组织设计规范》(GB/T50502-2009),施工组织设计应由( )主持编制。

  A.施工单位技术负责人

  B.项目负责人

  C.总承包单位技术负责人

  D.项目技术负责人

  『正确答案』B

  『答案解析』本题考查的是施工组织设计的编制和审批。施工组织设计应由项目负责人主持编制,可根据需要分阶段编制和审批。参见教材P47。

  【例题·单选】根据《建筑施工组织设计规范》,单位工程施工组织设计应由( )审批。

  A.施工单位技术负责人

  B.项目负责人

  C.总承包单位技术负责人

  D.项目技术负责人

  『正确答案』A

  『答案解析』本题考查的是施工组织设计的编制和审批。单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批。参见教材P47。

  【例题·多选】(2013年)根据《建设工程安全生产管理条例》,施工单位应当组织专家进行论证、审查的专项施工方案有( )。

  A.深基坑工程

  B.起重吊装工程

  C.脚手架工程

  D.拆除、爆破工程

  E.高大模板工程

  『正确答案』AE

  『答案解析』本题考查的是施工组织设计的编制和审批。深基坑、地下暗挖工程、高大模板工程的专项施工方案,施工单位应当组织专家进行论证、审查。参见教材P47。

免费资料下载 考试重点一键Get
去下载

分隔线

2019年一级建造师全新课程套餐
超值精讲班  单科 680元  经济  法规  管理  建筑  市政  机电  公路  水利
 全科 1980  建筑  市政  机电  公路  水利
高效取证班  单科 1380  经济  法规  管理  建筑  市政  机电   公路  水利
 全科 4980  建筑  市政  机电  公路  水利

  相关推荐:

  2019年一级建造师报考常见问题汇总

  一级建造师各科目高频考点【汇总】

  更多考试信息可关注【一级建造师】微信公众号~

一级建造师考试成绩查询时间及入口(2018年)


  • 达江

    所授课程:建设工程经济

  • 李娜

    所授课程:建设工程项目管理

  • 王英

    所授课程:建筑工程管理与实务

  • 王竹梅

    所授课程:建设工程法规及相关知识

历年真题

身临其境,在线估分

开始估分

模拟考试

摸底演练,熟悉考试

立即考试

巩固练习

强化训练,查漏补缺

立即练习

每日一练

每日一题,天天进步

开始做题

挑战极限

相信自己,挑战极限

参加挑战
建设工程教育APP
手机学习更便捷!
建设工程教育APP
网站地图
