    一级建造师考试项目总进度目标论证的工作步骤

    2019-01-14 11:47 来源:建设工程教育网
    打印
    字体:

      一级建造师考试项目总进度目标论证的工作步骤,2018年一级建造师考试结束,现在已经进入2019年一级建造师考试备考,在这一个时间段里需要我们一点一点去积累的。为此,今天为大家分享一级建造师考试项目总进度目标论证的工作步骤,希望能帮助各位小伙伴2019年一级建造师备考。

      3022 项目总进度目标论证的工作步骤

      (1)调查研究和收集资料;

      (2)项目结构分析;

      (3)进度计划系统的结构分析;

      (4)项目的工作编码;

      (5)编制各层进度计划;

      (6)协调各层进度计划的关系,编制总进度计划;

      (7)若总进度计划不符合项目的进度目标,设法调整;

      (8)若经过多次调整,进度目标无法实现,报告项目决策者。

      先分析(先项目后进度)、后编码

      先各层、后总体(进度计划)

      · 其中,调查研究和收集资料包括如下工作:

      (1)了解和收集项目决策阶段有关项目进度目标确定的情况和资料;

      (2)收集与进度有关的该项目组织、管理、经济和技术资料;

      (3)收集类似项目的进度资料;

      (4)了解和调查该项目的总体部署;

      (5)了解和调查该项目实施的主客观条件等。

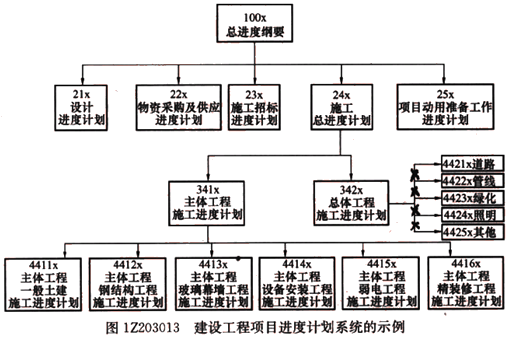

      · 其中,大型建设工程项目的结构分析是根据编制总进度纲要的需要,将整个项目进行逐层分解,并确立相应的工作目录。子系统工作目录→子项目工作目录→工作项工作目录【结构层】

      · 其中,大型建设工程项目的计划系统一般由多层计划构成。 子系统进度计划→子项目进度计划→工作项进度计划【计划层】

      结构层和计划层,应根据项目的规模和特点而定。

      先分析(先项目后进度)、后编码

      先各层、后总体(进度计划)

      · 项目的工作编码指的是每一个工作项的编码,编码时应考虑下述因素:

      (1)对不同计划层的标识;

      (2)对不同计划对象的标识(如不同子项目);

      (3)对不同工作的标识(如设计、招标和施工工作等)。

      【层、对、标】



    一级建造师考试项目总进度目标论证的工作步骤



      【例题·多选】(2017年)下列建设工程项目总进度目标论证的工作中,属于项目结构分析的是( )。

      A.将项目进行逐层分解

      B.了解和调查项目的总体部署

      C.对每一个工作项进行编码

      D.调查项目实施的主客观条件

      『正确答案』A

      『答案解析』本题考查的是项目总进度目标论证的工作步骤。大型建设工程项目的结构分析是根据编制总进度纲要的需要,将整个项目进行逐层分解,并确立相应的工作目录。参见教材P119。

      【例题·多选】(2016年)建设工程项目总进度目标论证时,在进行项目的工作编码前应完成的工作有( )。

      A.编制各层进度计划

      B.协调各层进度计划的关系

      C.调查研究和收集资料

      D.进度计划系统的结构分析

      E.项目结构分析

      『正确答案』CDE

      『答案解析』本题考查的是项目总进度目标论证的工作步骤。建设工程项目总进度目标论证的工作步骤如下:(1)调查研究和收集资料;(2)进行项目结构分析;(3)进行进度计划系统的结构分析;(4)项目的工作编码;(5)编制各层进度计划;(6)协调各层进度计划的关系,编制总进度计划;(7)若所编制的总进度计划不符合项目进度目标,则设法调整;(8)若经过多次调整,进度目标无法实现,则报告项目决策者。参见教材P119。

      【例题·单选】(2015年)关于大型建设工程项目总进度目标论证的说法,正确的是( )。

      A.大型建设工程项目总进度目标论证的核心工作是编制总进度纲要

      B.大型建设工程项目总进度目标论证首先开展的工作是调查研究和收集资料

      C.大型建设工程项目总进度目标的确定应在项目的实施阶段进行

      D.若编制的总进度计划不符合项目的总进度目标,应调整总进度目标

      『正确答案』B

      『答案解析』本题考查的是项目总进度目标论证的工作内容、项目总进度目标论证的工作步骤。选项A错误,正确的表述应为“大型建设工程项目总进度目标论证的核心工作是通过编制总进度纲要论证总进度目标实现的可能性”。选项C错误,正确的表述应为“建设工程项目总进度目标,应在项目决策阶段项目定义时确定”。选项D错误,正确的表述应为“若编制的总进度计划不符合项目的总进度目标,则设法调整”。参见教材P119。

      【例题·单选】(2014年、2006年)关于大型建设工程项目结构分析的说法,正确的是( )。

      A.项目结构分析是将整个项目逐层分解,并确立工作目录

      B.项目结构分析是将整个项目逐层分解,并确立工作编码

      C.项目结构分析是将项目计划逐层分解,并确立工作目录

      D.项目结构分析是将项目计划逐层分解,并确立工作编码

      『正确答案』A

      『答案解析』本题考查的是项目总进度目标论证的工作步骤。大型建设工程项目的结构分析是根据编制总进度纲要的需要,将整个项目进行逐层分解,并确立相应的工作目录。参见教材P119。

      【例题·多选】(2014年)建设工程项目总进度目标论证时,调查研究和收集资料工作包括( )。

      A.收集类似项目进度资料

      B.收集与进度有关的该项组织资料

      C.了解该项目的总体部署

      D.了解有关前期该项目进度目标的确定资料

      E.了解项目的工作编码资料

      『正确答案』ABCD

      『答案解析』本题考查的是项目总进度目标论证的工作步骤。调查研究和收集资料包括如下工作:

      (1)了解和收集项目决策阶段有关项目进度目标确定的情况和资料;

      (2)收集与进度有关的该项目组织、管理、经济和技术资料;

      (3)收集类似项目的进度资料;

      (4)了解和调查该项目的总体部署;

      (5)了解和调查该项目实施的主客观条件等。参见教材P119。

      【例题·单选】(2011年、2007年、2005年)建设工程项目总进度目标论证的工作包括:①项目结构分析;②编制各层进度计划:③进度计划系统的结构分析;④项目的工作编码。其正确的工作顺序是( )。

      A.①-③-②-④

      B.③-②-①-④

      C.①-③-④-②

      D.④-①-③-②

      『正确答案』C

      『答案解析』本题考查的是项目总进度目标论证的工作步骤。建设工程项目总进度目标论证的工作步骤如下:(1)调查研究和收集资料;(2)进行项目结构分析;(3)进行进度计划系统的结构分析;(4)项目的工作编码;(5)编制各层进度计划;(6)协调各层进度计划的关系,编制总进度计划;(7)若所编制的总进度计划不符合项目进度目标,则设法调整;(8)若经过多次调整,进度目标无法实现,则报告项目决策者。参见教材P119。

      先分析(先项目后进度)、后编码

      先各层、后总体(进度计划)

      更多考试信息可关注【一级建造师】微信公众号~

    一级建造师考试成绩查询时间及入口(2018年)

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    快来刷题吧
    查看详情
    正保刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
