《机电工程管理与实务》案例分析考试真题5_二级建造师

2019-05-19 15:31  来源:建设工程教育网  字体:  打印

 618年中盛典 二建精品课程领红包享折上折


2019年二级建造师考试已近在眼前,各位考生觉得自己复习的如何呢?是不是也有许多考生希望做一下历年真题呢?对于二级建造师考试来说,实务这一科目是相对比较难的一科,考验考生的综合能力,今天建设工程教育网就为大家提供了《机电工程管理与实务》案例分析真题解析,希望对大家有所帮助!

2019年二级建造师 临考速成

背景资料

A安装公司承包某通风空调工程的施工,合同约定:冷水机组、冷却塔、水泵和风机盘管等设备由建设单位采购,其他材料及配件由A安装公司采购,工程质量达到通风空调工程施工质量验收规范要求。

A安装公司进场后,因建设单位采购的设备晚于风管制作安装的开工时间,A安装公司及时联络空调设备供应商,了解设备的各类参数及到场时间并与B建筑公司协调交叉配合施工的时间与节点,编制了施工进度计划(见表1)并根据施工进度计划,制定了能体现合理施工顺序的作业进度计划。为保证安装质量,A安装公司将冷水机组找正等施工工序设置为质量控制点。

在风管系统安装过程中,A安装公司在设备安装前重点检查了静压消声装置的质量。

在冷水机组和其他设备单机试运转全部合格后,进行了通风与空调系统无生产负荷下的联合试运行,对系统进行了风量、空调水系统、室内空气参数及防排烟系统的测定和调试。

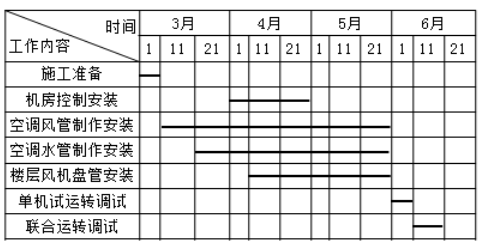

空调工程施工进度计划(表1)

问题:

1.进度计划中空调机房设备安装开始时间晚于水管制作安装多少天?制定作业进度计划时,怎样体现施工基本顺序要求的合理性?

2.按照质量控制点分级要求,冷水机组找正应属于哪级控制点?应由哪几方质检人员共同检查确认并签证?

3.风管系统的静压消声装置由哪几部分组成?

4.在通风空调系统无生产负荷的联合试运行及调试中,通风系统的连续运行时间和空调系统带冷(热)源的连续运行时间分别为多少?防排烟系统应测定哪些内容?

『参考答案』

1.空调机房设备安装开始时间晚于水管制作安装11天。

确定工程项目施工顺序,要突出主要工程和工作,要满足先地下后地上,先深后浅,先干线后支线等施工基本顺序要求,满足质量和安全的需要,满足用户要求,注意生产辅助装置和配套工程的安排。

2.冷水机组找正应属于B级控制点。

B级控制点由施工、监理双方质检人员共同检查确认并签证。

3.风管系统的静压消声装置包括:静压箱、消声器、消声风管、消声弯头等。

4.通风系统的连续试运行应不少于2h,空调系统带冷(热)源的连续试运行应不少于8h。

防排烟系统测定风量、风压及疏散楼梯间等处的静压差,并调整至符合设计与消防的规定。

以上就是为大家分享的二级建造师《机电工程管理与实务》案例分析考试真题,希望对各位有所帮助。关于2019年二级建造师考试的更多信息请关注建设工程教育网。

建设工程教育网2020年二级建造师新课已开通,网校总结多年成功辅导经验,从学员实际需求出发,结合二级建造师考试命题规律、重点、难点,融入先进的教学理念。高效备战2020年二级建造师考试,打造零基础全科通关方案,全新课程套餐,快速提高分数,取证必修课!立即查看>>

分隔线

2020年二级建造师全新课程套餐
高效取证班 单科 1480元 管理 法规 建筑 市政 机电 公路 水利
全科 3280 建筑 市政 机电 公路 水利
超值精品班 单科 680元 管理 法规 建筑 市政 机电 公路 水利
全科 1380 建筑 市政 机电 公路 水利

  相关推荐:

  2019年二级建造师准考证打印

  二级建造师历年真题及答案免费下载

  二级建造师备考资料包免费下载

  二级建造师考前必做100题

  • 达江

    所授课程:建设工程经济

  • 刘永强

    所授课程:水利水电工程管理与实务

  • 王英

    所授课程:建筑工程管理与实务

  • 王竹梅

    所授课程:建设工程法规及相关知识

历年真题

身临其境,在线估分

开始估分

模拟考试

摸底演练,熟悉考试

立即考试

巩固练习

强化训练,查漏补缺

立即练习

每日一练

每日一题,天天进步

开始做题

挑战极限

相信自己,挑战极限

参加挑战
建设工程教育APP
手机学习更便捷!
建设工程教育APP
网站地图
