二级建造师考试公路知识点:先张法预制梁板施工技术
二级建造师考试公路知识点:先张法预制梁板施工技术,2019年二级建造师考试备考大家准备的怎么样了?二级建造师考试于2019年1月开始报名,为了帮助大家高效备考2019年二级建造师考试,今天为大家整理了二级建造师考试公路知识点:先张法预制梁板施工技术,希望对大家有帮助!
知识点:先张法预制梁板施工技术

先拉方式之张拉顺序
一、先张法预制梁板施工工序
1.按预制需要,整平场地,完善排水系统。
2.根据梁的尺寸、数量、工期确定预制台座的长度、数量、尺寸,台座应坚固、平整、不沉陷,表面压光。
3.承力台座由混凝土筑成,应有足够的强度、刚度和稳定性。
4.多根钢筋同时张拉时,其初应力要保持一致,活动横梁始终和固定横梁保持平行。
5.先张拉中间束,再向两边对称张拉。
6.按技术规范或设计图纸规定的张拉强度进行张拉,一般为0一初应力一105%σk(持荷2min)—σcon(锚固)。如端横梁刚度大,每根梁可采用同一张拉值。
7.钢绞线张拉后8h,开始绑扎除面板外的普通钢筋。

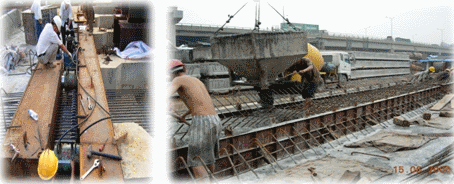

8.使用龙门吊机将涂以脱模剂的钢模板吊装就位,分节拼装紧固,用法兰螺栓支撑,力求接缝紧密,防止漏浆、移位。
9.用龙门吊机吊运混凝土,先浇底板并振实,振捣时注意不得触及钢绞线,当底板浇至设计标高,将经检查合格的充气胶囊安装就位,用定位箍筋与外模联系,上下左右加以固定,防止上浮,同时绑扎面板钢筋;然后对称、均匀地浇胶囊两侧混凝土,从混凝土开始浇筑到胶囊放气时为止,其充气压力要始终保持稳定;最后浇筑面板混凝土,振平后,表面作拉毛处理。
二、先张法预应力筋张拉操作时的施工要点
1.同时张拉多根筋时,应预先调整其初应力,使相互之间的应力一致;
2.预应力筋张拉完毕后,与设计位置的偏差不得大于5mm,同时不得大于构件最短边长的4%。
3.张拉时,同一构件内预应力钢丝、钢绞线的断丝数量不得超过1%,同时预应力钢筋不允许断筋。
4.横梁须确保有足够的刚度,受力后挠度应不大于2mm。
5.应先张拉靠近台座截面重心的预应力钢材,防止台座承受过大的偏心压力。
6.用横梁整批张拉时,千斤顶应对称布置,防止活动横梁倾斜。
7.张拉时,张拉方向与预应力钢材在一条直线上。
8.台座两端应设置防护措施。张拉时,沿台座长度方向每隔4~5m应放一个防护架。
9.当预应力钢筋张拉到控制张拉力后,宜停2~3min再拧紧螺母,此时操作人员应站在侧面。
【典型例题】
先张法预制梁板时,承力台座应有足够的强度、刚度和稳定性,钢横梁受力后,挠度不能大于( )mm。
A.1.0 B.1.2
C.1.5 D.2.0
『正确答案』D
『答案解析』本题考查的是先张法预制梁板。钢横梁受力后,挠度不能大于2mm。
【典型例题】
关于先张法预应力筋施工的描述,正确的是( )。
A.当预应力钢筋张拉到控制张拉力后,宜立即打紧夹具或拧紧螺母
B.当预应力钢筋张拉到控制张拉力后,宜停2~3min,再打紧夹具或拧紧螺母
C.当预应力钢筋张拉到控制张拉力后,宜停20~30min,再打紧夹具或拧紧螺母
D.当预应力钢筋张拉到控制张拉力后,宜停2~3d,再打紧夹具或拧紧螺母
『正确答案』B
『答案解析』本题考查的是先张法预制梁板。当预应力钢筋张拉到控制张拉力后,宜停2~3min,再打紧夹具或拧紧螺母,停顿时间不宜太长也不宜太短。
