二级建造师建筑工程第十一讲施工合同管理:分包合同的应用

2019-04-18 17:39   来源:建设工程教育网 字体: 打印 收藏

  二级建造师建筑工程第十一讲施工合同管理:分包合同的应用,二级建造师考试中涉及考点比较多,记忆起来也比较困难。现在二级建造师考试备考已经开始了,我们要对这些考点。知识点进行梳理。这样备考,效果才能比较好。今天,建设工程教育网为大家介绍的是二级建造师建筑工程第十一讲施工合同管理:分包合同的应用,希望对各位有所帮助。

2019二建抢分 扫码打卡

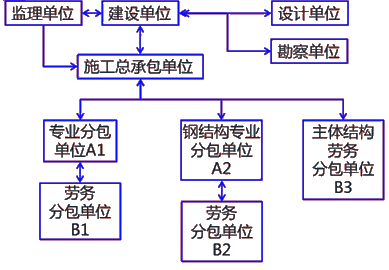

  04 分包合同的应用

  【例题】某写字楼工程,钢筋砼框架现浇结构。征得建设单位同意后,施工总承包单位可以进行专业分包的工程是( )

  A.钢结构工程

  B.钢筋砼主体结构工程

  C.钢筋砼主体结构工程劳务

  D.防水防腐保温工程

  E.桩基工程

  『正确答案』ADE

  『答案解析』本题考查的是分包合同的应用。



二级建造师建筑工程第十一讲施工合同管理:分包合同的应用





二级建造师建筑工程第十一讲施工合同管理:分包合同的应用



  【例题】某写字楼工程,钢筋砼框架现浇结构。征得建设单位同意后,下列分包属于违法分包的是( )

  A.施工总承包单位将钢结构工程分包

  B.施工总承包单位将钢筋砼主体结构工程分包

  C.施工总承包单位将钢筋砼主体结构工程劳务分包

  D.防水防腐保温工程劳务分包单位将劳务再分包

  E.桩基分包单位将工程再分包

  『正确答案』BDE

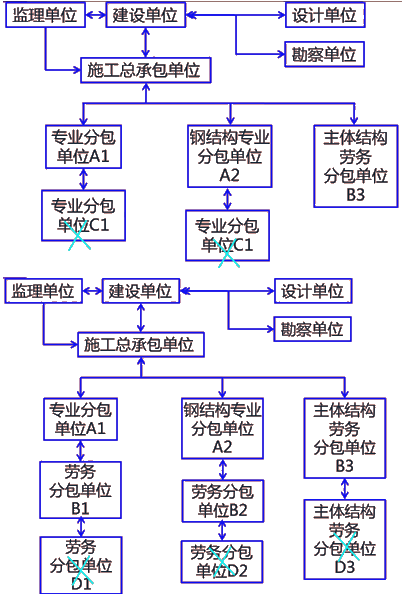

  『答案解析』本题考查的是分包合同的应用。《建设工程质量管理条例》规定,违法分包,是指下列行为:(1)总承包单位将建设工程分包给不具备相应资质条件的单位的;(2)建设工程总承包合同中未有约定,又未经建设单位认可,承包单位将其承包的部分建设工程交由其他单位完成的;(3)施工总承包单位将建设工程主体结构的施工分包给其他单位的;(4)分包单位将其承包的建设工程再分包的。参见法规教材P98。

  【例题】某写字楼工程,钢筋砼框架现浇结构。征得建设单位同意后,下列分包属于违法分包的是( )

  A.施工总承包单位将钢结构工程分包给个人

  B.施工总承包单位将钢筋砼主体结构工程分包

  C.施工总承包单位将钢筋砼主体结构工程劳务分包

  D.施工总承包单位将防水防腐保温工程分包给无相应资质承包单位

  E.桩基分包单位将工程再分包

  『正确答案』ABDE

  『答案解析』本题考查的是分包合同的应用。《建筑工程施工转包违法分包等违法行为认定查处管理办法(试行)》规定:存在下列情形之一的,属于违法分包:(1)施工单位将工程分包给个人的;(2)施工单位将工程分包给不具备相应资质或安全生产许可的单位的;(3)施工合同中没有约定,又未经建设单位认可,施工单位将其承包的部分工程交由其他单位施工的;(4)施工总承包单位将房屋建筑工程的主体结构的施工分包给其他单位的,钢结构工程除外;(5)专业分包单位将其承包的专业工程中非劳务作业部分再分包的;(6)劳务分包单位将其承包的劳务再分包的;(7)劳务分包单位除计取劳务作业费用外,还计取主要建筑材料款、周转材料款和大中型施土机械设备费用的;(8)法律法规规定的其他违法分包行为。参见法规教材P99。

  【例题】某型钢-混凝土组合结构工程,征得建设单位同意的下列分包情形中,属于违法分包的是( )。(2015年试题)

  A.总承包单位将其承包的部分钢结构工程进行分包

  B.总承包单位将其承包的部分结构工程的劳务作业进行分包

  C.专业分包单位将其承包的部分工程的劳务作业进行分包

  D.劳务分包单位将其承包的部分工程的劳务作业进行分包

  『正确答案』D

  『答案解析』本题考查的是分包合同的应用。《建筑工程施工转包违法分包等违法行为认定查处管理办法(试行)》规定:存在下列情形之一的,属于违法分包:(1)施工单位将工程分包给个人的;(2)施工单位将工程分包给不具备相应资质或安全生产许可的单位的;(3)施工合同中没有约定,又未经建设单位认可,施工单位将其承包的部分工程交由其他单位施工的;(4)施工总承包单位将房屋建筑工程的主体结构的施工分包给其他单位的,钢结构工程除外;(5)专业分包单位将其承包的专业工程中非劳务作业部分再分包的;(6)劳务分包单位将其承包的劳务再分包的;(7)劳务分包单位除计取劳务作业费用外,还计取主要建筑材料款、周转材料款和大中型施土机械设备费用的;(8)法律法规规定的其他违法分包行为。参见法规教材P99。

  【例题】某写字楼工程,施工总承包单位在征得建设单位同意后,可以进行专业分包的工程有( )。

  A.防水防腐保温

  B.钢结构

  C.消防设施

  D.预拌混凝土

  E.主体结构

  『正确答案』ABCD

  『答案解析』本题考查的是分包合同的应用。“专业承包”即为业界通常俗称的专业分包,其中常用类别有:地基与基础、起重设备安装、预拌混凝土、电子与智能化、消防设施、防水防腐保温、钢结构、模板脚手架、建筑装饰装修、建筑机电安装、建筑幕墙、古建筑、环保工程、特种工程等。参见教材P144。

  【例题】施工总承包资质包括( )

  A.特级

  B.一级

  C.二级

  D.三级

  E.四级

  『正确答案』ABCD

  『答案解析』本题考查的是分包合同的应用。根据《建筑业企业资质标准》规定,建筑业企业资质分为施工总承包、专业承包和施工劳务三个序列。其中施工总承包序列设有12个类别,一般分为4个等级(特级、一级、二级、三级);专业承包序列设有36个类别,一般分为3个等级(一级、二级、三级);施工劳务序列不分类别和等级。参见教材P144。

  案例

  背景:

  某写字楼工程,A为施工总承包单位,经建设单位同意,A将安装工程分包给B专业分包单位。工程竣工后,建设单位会组织对工程进行验收,发现B单位施工的安装工程存在质量问题,必须进行整改才能交付使用,并给建设单位带来了损失。B以与建设单位没有合同关系为由拒绝承担责任,A又以自己不是实际施工人为由推卸责任,建设单位遂以A为第一被告、B为第二被告向法院起诉,要求赔偿。

  问题:

  1.这起事件应该由谁向建设单位承担责任?为什么?

  2.法律法规规定的违法分包行为主要有哪些?

  1.分析与答案:

  在此事件中,B施工的工程质量有问题,给建设单位带来了损失,A和B应对工程质量问题向建设单位承担连带责任。

  因为A作为该工程的总承包单位与B之间是总包与分包的关系,根据《合同法》与《建筑法》的规定,总包单位依法将建设工程分包给其他单位的,分包单位应当按照分包合同的约定对其分包工程的质量向总承包单位负责,总承包单位与分包单位对分包的工程质量承担连带责任。

  2.分析与答案:

  违法分包行为主要有:施工总承包单位将建设工程分包给不具备相应资质条件的单位;建设工程总承包合同中未约定,又未经建设单位认可,施工总承包单位将其承包的部分建设工程交由其他单位完成的;施工总承包单位将建设工程主体结构的施工分给其他单位的;分包单位将其分包的建设工程再分包的。

  案例

  背景:

  高层办公楼建设单位与A施工总承包单位签订了施工总承包合同,并委托了工程监理单位。经建设单位认可,A单位将桩基础施工分包给B专业基础工程公司。B单位将劳务分包给C劳务公司并签订了劳务分包合同。

  C单位进场后编制了桩基础施工方案,经B单位项目经理审批同意后即组织了施工。

  由于桩基础施工时总承包单位未全部进场,B单位要求C单位自行解决施工用水、电、热、电讯等施工管线和施工道路。

  问题:

  1.桩基础施工方案的编制和审批是否正确?说明理由。

  2.B单位的要求是否合理?说明理由。

  3.桩基础验收合格后,C单位向B单位递交完整的结算资料,要求B单位按照合同约定支付劳务报酬尾款,B单位以A单位未付工程款为由拒绝支付。B单位的做法是否正确?说明理由。

  1.分析与答案:



二级建造师建筑工程第十一讲施工合同管理:分包合同的应用



  不正确。桩基础施工方案应由B单位项目经理主持编制,交由总承包单位,经总监理工程师审批同意后方可实施。

  2.分析与答案:

  不合理。按照《建设工程施工劳务分包合同(示范文本)》GF-2003-0214的规定,工程承包人应完成水、电、热、电讯等施工管线和施工道路,并满足完成本合同劳务作业所需的能源供应、通信及施工道路畅通。

  所以B单位要求C单位自行解决施工用水、电、热、电讯等施工管线和施工道路是不合理的。

  3.分析与答案:

  不正确。按照《建设工程施工劳务分包合同(示范文本)》GF-2003-0214的规定,全部工作完成,经工程承包人认可后14d内,劳务分包人向工程承包人递交完整的结算资料,双方按照本合同约定的计价方式,进行劳务报酬的最终支付。工程承包人收到劳务分包人递交的结算资料后14d内进行核实,给予确认或者提出修改意见。工程承包人确认结算资料后14d内向劳务分包人支付劳务报酬尾款。所以B单位以A单位未付工程款为由拒绝支付劳务报酬尾款的做法是错误的。

  2019年二级建造师考试即将在5月25、26日举行,网校2019年辅导课程结合多年成功辅导经验,及二级建造师考试命题规律、重点、难点,融入先进的教学理念,全力助您直达!【精品提升班】 【双师面授护航班】。



  相关推荐:

  2019年二级建造师看思维导图 备考不迷路

  全国2019年二级建造师准考证打印时间

  2019年二级建造师《工程法规》数字考点汇总!请查收

报考指南

二级建造师_报考指南
  • 大纲 / 教材

    2024大纲/教材已发布

  • 报 名 时 间

    2月19日起

  • 准考证打印

    考前10天至一周内

  • 考 试 时 间

    2024年6月1-2日

  • 考 试 成 绩

    考后2-3个月陆续公布

  • 合格证领取

    查分后2-3个月陆续发布

阅读排行

二建机考系统
  • 免费试听
  • 免费直播
  • 免费题库
李娜 施工管理 零基础预习班 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
