咨询工程师《方法与实务》案例2:项目进度管理

2011-03-11 10:49  来源:  字体:  打印 收藏

  2.第二题

  [背景资料]

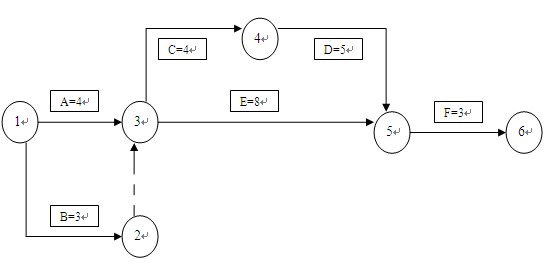

  某工程网络图计划如下,计划工期16个月。

  各工作时间~费用关系如下:

工作 正常持续时间(月) 最短持续时间(月) 费用率(万元/月)
A 4 4 ——
B 3 3 ——
C 4 1 4
D 5 2 8
E 8 5 2
F 3 2 5

  当计划实施到第4各月末时检查发现,工作B已经完成,工作A尚需要3各月才能完成。

  (二)问题

  1.工作A的实际进度拖延后对总工期有何影响?为什么?

  2.如果工作A的实际进度拖后对总工期产生影响,为保证该工程按原计划工期完成,在不改变工作间逻辑关系的前提下,用费用优化的纯压缩法,给出直接费用增加最少的调整方案,并简要写出调整过程。

  (三)答题要点

  1.将影响总工期3个月,因为A是关键工作。

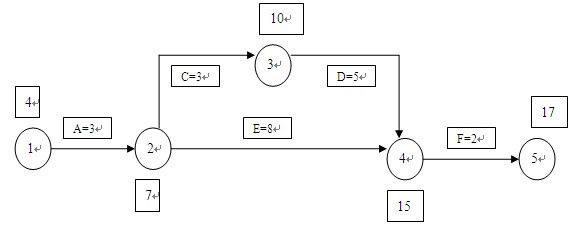

  2.用切割法编制第四个月末的剩余网络计划如下图所示。

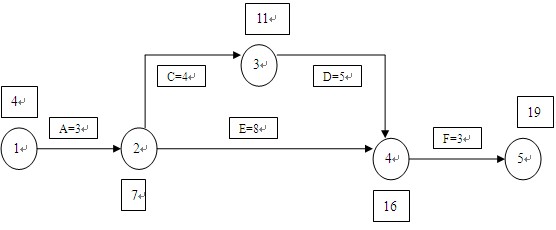

  关键线路:①→②→③→④→⑤。按费用优化的纯压缩法准则,选择费用率最低的关键工作进行压缩。

  (1)第一次优化。可压缩的工作有C.D.F.选择费用率最低的工作C进行压缩,将其压缩1个月,增加费用4万元,计算工期为18个月。关键线路:①→②→③→④→⑤和①→②→④→⑤。见下图。

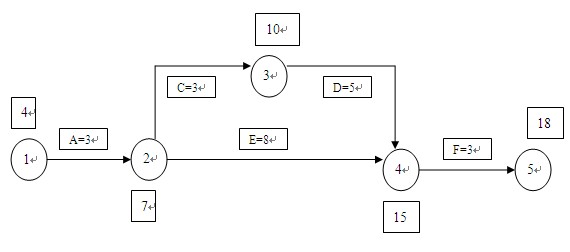

  (2)第二次优化。可压缩的工作有C.D.E.F.选择费用率最低的工作F进行压缩,将其压缩1个月,增加费用5万元,计算工期为17个月。关键线路:①→②→③→④→⑤和①→②→④→⑤。见下图。

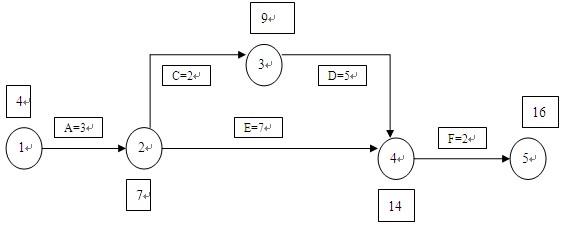

  (3)第三次优化。可压缩的工作有C.D.E.选择费用率最低的工作C和E进行压缩,将其各压缩1个月,增加费用6万元,计算工期为16个月,已经满足要求。

  补充说明:

  工期优化包括两类方法:

  (一)组织平行作业和平行交叉作业

  1.将串联工序改为平行作业

  2.将串联工序改为平行交叉作业

  (二)缩短关键工作的历时

  可以从资源、组织、技术等三个方面采取措施。

  1.公共工序原则

  2.潜力最大原则

  3.代价最小原则

  (1)缩短工作历时后对质量和安全影响最小。

  (2)资源配置方便。

  (3)费用率最小。

  [参考文献]:本案例涉及工程项目工期优化,详见《工程项目组织与管理》第九章,P231.
