手机学习
建设工程教育网

APP学习更便捷

建设工程教育网

微信公众号

010-82326699

交流分享,早日上岸!

扫码了解并领取一建资讯及资料
当前位置:建设工程教育网 > 一级建造师 > 备考资料 > 经验分享 > 正文

2011年一级建造师《水利水电》复习题集网上增值服务(一)

2011-05-31 09:55   来源: 字体: 打印 收藏

“全国一级建造师执业资格考试辅导(2011年版)”

水利水电工程管理与实务复习题集》

2011年网上增值服务(1)

  一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)

  1.《水利水电工程等级划分及洪水标准》(SL 252-2000)规定,水利水电工程根据其工程规模、效益以及在国民经济中的重要性,划分为(  )等。
  A.三
  B.四
  C.五
  D.六

  2.用以改善河流的水流条件,调整河流水流对河床及河岸的作用以及为防护水库、湖泊中的波浪和水流对岸坡冲刷的建筑物称为 (  )。
  A.泄水建筑物
  B.输水建筑物
  C.整治建筑物
  D.取水建筑物

  3.某水利水电工程的导流建筑物级别为4级,其结构为土石结构,则该导流建筑物的洪水标准为(  )。
  A.50~20
  B.20~10
  C.10~5
  D.5~3

  4.建筑材料中,水泥按功能分类属于(  )。
  A.结构材料
  B.防水材料
  C.胶凝材料
  D.防护材料

  5.对于高程放样中误差要求不大于±10mm的部位,应采用(  )。
  A.视距法
  B.直角交汇法
  C.水准测量法
  D.解析三角高程法

  6.属于水工建筑物偶然作用荷载的是(  )。
  A.地震作用荷载
  B.地应力
  C.静水压力
  D.预应力

  7.对于重要建筑物的设计烈度可在基本烈度的基础上(  )。
  A.提高1度
  B.提高2度
  C.降低1度
  D.降低2度

  8.围堰是保护水工建筑物干地施工的必要(  )。
  A.挡水建筑物
  B.泄水建筑物
  C.过水建筑物
  D.不过水建筑物

  9.地基处理中的灌浆按其目的可分为固结灌浆、帷幕灌浆和(  )等。
  A .压力灌浆
  B.接触灌浆
  C.高压喷射灌浆
  D.黏土灌浆

  10.ⅩⅤ级岩石的坚固系数的范围是(  )。
  A.10~25
  B.20~30
  C.20~25
  D.25~30

  11.大型基坑开挖和大型采石场开采的主要爆破方法是(  )。
  A.浅孔爆破法
  B.深孔爆破法
  C.洞室爆破法
  D.光面爆破法

  12.碾压土石坝坝面作业保证压实质量的关键要求是(  )。
  A.铺料均匀
  B.按设计厚度铺料平整
  C.铺料宜平行坝轴线进行
  D.采用推土机散料平土

  13.混凝土面板垂直缝砂浆条铺设的施工程序正确的是(  )。
  A.先铺止水,再铺砂浆,架立侧模
  B.先铺砂浆,再铺止水,架立侧模
  C.架立侧模,再铺止水,铺砂浆
  D.架立侧模,再铺砂浆,铺止水

  14.可以改善混凝土拌合物流动性能的外加剂是(  )。
  A.速凝剂
  B.减水剂
  C.膨胀剂
  D.防水剂

  15.混凝土坝采用竖缝分块时,浇块高度一般在(  )m以内。
  A.1
  B.2
  C.3
  D.4

  16.适合于挖掘淤泥、砾石、卵石和黏性土,而不适合挖掘细砂和粉砂土的挖泥船是()。
  A.抓扬式挖泥船
  B.铲扬式挖泥船
  C.耙吸式挖泥船
  D.链斗式挖泥船

  17.水闸按过闸流量大小可分为大、中、小型三种形式,其中大型水闸的过闸流量为(  )以上。
  A.1000m3/s
  B.4000m3/s
  C.2000m3/s
  D.1500m3/s

  18.发电机和电动机等旋转电机着火时,宜用(  )灭火剂灭火。
  A.二氧化碳
  B.泥土
  C.干粉
  D.砂子

  19.进入建设实施阶段的重要标志是(  )。
  A.主体工程开始建设实施
  B.临时工程开始建设实施
  C.已办理报建手续
  D.有关土地使用权已经批准

  20.根据《水利工程建设项目施工分包管理暂行规定》,分包工程量除项目法人在标书中指定部分外,一般不得超过承包合同总额的(  )。
  A.15%
  B.20%
  C.30%
  D.40%

  二、多项选择题(共l0题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

  21.水工建筑物中的坝体按构造分类,可分为(  )。
  A.重力坝
  B.拱坝
  C.支墩坝
  D.重力拱坝
  E.土石坝

  22.水工建筑物上所承受的主要水力荷载包括(   )。
  A.静水压力
  B.扬压力
  C.冰压力
  D.水锤压力
  E.浪压力

  23.均质土坝最常用的土料是(  ),要求其应具有一定的抗渗性和强度。
  A.砂质黏土
  B.黏土
  C.细砂
  D.砂砾石
  E.壤土

  24.有抗冻要求的混凝土应优先采用(  )。
  A.硅酸盐水泥
  B.普通硅酸盐水泥
  C.硅酸盐大坝水泥
  D.抗硫酸盐硅酸盐水泥
  E.矿渣硅酸盐水泥

  25.轻型井点降水适用于(  )。
  A.黏土、粉质黏土、粉土的地层
  B.含水层渗透系数K宜大于1.0m/d
  C.基坑边坡不稳,易产生流土、流砂、管涌等现象
  D.第四系含水层厚度大于5.0m
  E.基坑地下水位超出基础底板或洞底标高不大于2.0m

  26.施工导流的基本方式分为(  )。
  A.明渠导流
  B.全段围堰导流
  C.隧洞导流
  D.束窄河床导流
  E.分段围堰导流

  27.槽孔型混凝土墙施工依槽孔的成槽方法有(  )。
  A.射水法
  B.抓斗开挖槽孔
  C.冲击钻或回转造槽孔
  D.锯槽法
  E.深层搅拌桩成墙

  28.碾压混凝土的温控措施有(  )。
  A.采用低热大坝水泥
  B.少掺粉煤灰
  C.用冷水拌合及骨料预冷的方式降低浇筑温度
  D.利用层面散热降温
  E.安排在低温季节浇筑基础层

  29.根据《碾压式土石坝施工技术规范》(DL/T 5129-2001),土石坝筑坝材料施工试验项目包括(  )。
  A.调整土料含水率
  B.调整土料级配工艺
  C.碾压试验
  D.堆石料开采爆破试验
  E.土料开挖级别

  30.征地补偿和移民安置资金包括()。
  A.土地补偿费、安置补助费
  B.勘测设计科研费、实施管理费、技术培训
  C.安置区移民的生产生活费
  D.库底清理费和淹没区文物保护费
  E.移民个人财产补偿费和搬迁费

  三、案例分析题(共5题,前3题各20分,后2题各30分)

(一)

  背景资料

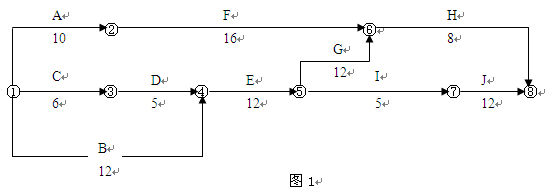

  某土石坝分部工程的网络计划如图1,计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。

  图1

  问题:

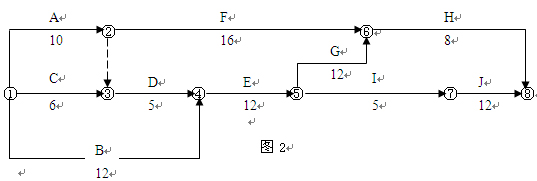

  1.按A→D→I顺序组织施工,则网络计划变为图2所示。

  图2

  (1)计算工期是多少天?

  (2)机械在现场的使用和闲置时间各是多少天?

  2.如按D→A→I顺序组织施工:

  (1)画出该种方案的网络计划。

  (2)计算工期是多少天?

  (3)机械在现场的使用和闲置时间各是多少天?

  3.比较以上两个方案,判断哪个方案更好。

  4.若监理机构批准D→A→I顺序施工,施工中由于项目法人原因,B项工作时间延长5天,承包商提出要求延长5天工期。

  (1)你认为工期延长几天合理?为什么?

  (2)承包商可索赔的机械闲置时间为多少天?为什么?

(二)

  背景资料:

  某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3.合同工期为6个月。有关付款条款如下:

  1.开工前业主应向承包商支付估算合同总价20%的工程预付款;

  2.业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;

  3.当累计实际完成工程量超估算工程量的10%时,对超过部分进行调价,调价系数为0.9;

  4.每月签发付款最低金额为15万元;

  5.工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。

  承包商每月实际完成并经签证确认的工程量见下表。

每月实际完成工程量

月份123456
完成工程量(m38001000120012001200500
累计完成工程量(m380018003000420054005900

  问题:

  1.估算合同总价为多少?

  2.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?

  3.每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?

(三)

  背景资料:

  某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。

  项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。

  项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司仅对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:

  事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。

  事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%.事件3:C投标人投标保函有效期为70天。

  事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。

  事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。

  事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。

  事件7:G投标人的投标报价最高,故F投标人在开标后第二天撤回了其投标文件。

  问题:

  1.项目法人对招标代理公司提出的要求是否正确?说明理由。

  2.分析A、B、C、D、E、F投标人的投标文件是否有效或有何不妥之处。说明理由。

  3.G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?

  4.该项目中标人应为哪一家?合同价为多少?

(四)

  背景资料:

  某高土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理。

  施工总承包完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工,专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位,专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,施工组织方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。

  专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求立即撤离现场施工人员,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成4名施工人员被掩埋,经抢救3人死亡,1人重伤。

  事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河道,基坑支护设计中未能考虑这一因素造成的。事故中直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。

  问题:

  1.请指出上述整个事件中有哪些做法不妥,并写出正确的做法。

  2.根据《水利工程建设安全生产管理规定》,施工单位应对哪些达到一定规模的危险性较大的工程编制专项施工方案?

  3.本事故可定为哪种等级的事故?

  4.这起事故的主要责任人是哪一方?并说明理由。

(五)

  背景资料:

  某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。

  在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。

  在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单元工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。

  在该分部工程施工过程中,对5号坝段混凝土某一单元工程模板安装质量检查结果如下表所示。

5号坝段混凝土某一单元工程模板安装质量检查结果

单位工程名称混凝土大坝单元工程质量混凝土788m3 ,模板面积145.8m2
分部工程名称溢流坝段施工单位×××
单元工程名称、部位5号坝段,▽2.5~4.0m检查日期×年 × 月× 日
项次检 查
项 目
质 量 标 准检 验 记 录
1△稳定性\刚度和强度符合设计要求(支撑牢固,稳定)采用钢模板,钢支撑和木方,稳定性、刚度和强度满足设计要求
2模板表面光洁、无污物、接缝严密光洁、无污物、接缝严密
项次检测项目设计值允许偏差(mm)实 测 值合格点数

率(%)
外露表面隐蔽
内面
√钢模木模
1模板平整度;相邻两板面高差(mm) 2350.3,1.2,2.8,0.7,0.2,0.7,0.9,1.5
2局部不平(mm) 25101.7,2.3,0.2,0.4,1.0,1.2,0.7,2.4
3面板缝隙(mm) 1220.2,0.5,0.7,0.2,1.1,0.4,0.5,0.9
0.3,0.7

4结构物边线与设计边线8.5m×15.5m10158.747,8.749,8.752,8.750,15.51,
15.508,15.50,15.409

5结构物水平断面内部尺寸(mm) ±20/
6承重模板标高(m)2.5m±52.50,2.50,2.505,2.510
7预留孔、洞尺寸及位置(mm) ±10/
检测结果
评定意见工序质量等级



施工
单位


×××
×年×月×日
监理
单位


×××
×年×月×日

  分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率60%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌合质量优良。该分部工程自评结果为优良。

  问题:

  1.在大体积混凝土浇筑过程中,可采取哪些具体措施降低混凝土的入仓温度?

  2.对上述混凝土内外部出现的不同裂缝可采取哪些处理措施?

  3.上述经承包商返工处理的单元工程质量能否自评为优良?为什么?

  4.根据混凝土模板安装质量检查检测结果,指出该工序的施工质量等级并说明理由。

参考答案

  一、单项选择题

  1.C    2.C   3.B   4.C    5.B    6.A    7.A    8.A    9.B   10.C  11.B   12.B  13.B  14.B   15.C   16.A   17.A   18.A   19.A  20.C

  二、多项选择题

  21.ABC    22.ABCE   23.AE   24.ABC   25.AC   26.BE    27.ABCD   28.ACDE   29.ABCD   30. ABDE

  三、案例分析题

(一)

  1.(1)计算工期为47天。

  (2)机械在现场的使用时间是20天,闲置时间是12天。

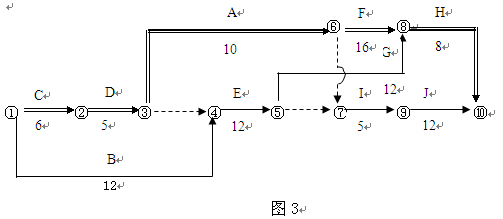

  2.(1)按D→A→I顺序组织施工的网络图如下图所示。

  图3

  (2)计算工期为45天。

  (3)机械在现场的使用时间是20天,闲置时间是3天。

  3.按A→D→I的顺序施工,工期较长(47天),机械闲置时间较多(12天);

  按D→A→I顺序施工,工期较短(45天),机械闲置时间较少(3天);

  所以按D→A→I顺序施工的方案较优。

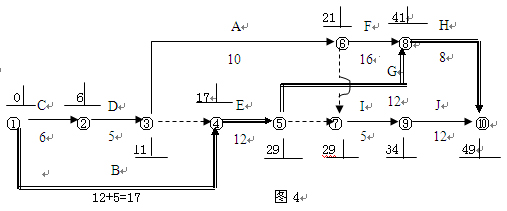

  4.(1)B项工作时间延长5天后,关键路线变为如下图所示。

  图4

  总工期为49天,工期延长△T=49-45=4天,所以工期延长4天合理。

  (2)机械的闲置时间:

  工作A的最早完成时间为第21天,工作I的最早开始时间第29天,△T=29-21=8天。

  扣除原计划机械中已有的闲置时间3天,那么承包商可索赔的机械闲置时间为:

  △Tp=8-3=5天。

(二)

  1.估算合同总价为:5300×180=95.4万元

  2.(1)工程预付款金额为:95.4×20%=19.08万元

  (2)工程预付款应从第3个月起扣留,因为第1、2两个月累计工程款为:

  1800×180=32.4万元>95.4× 30%=28.62万元

  (3)每月应扣工程预付款为:19.08÷3=6.36万元

  3.(1)第1个月工程量价款为:800×180=14.40万元

  应签证的工程款为:14.40×0.95=13.68万元<15万元

  第1个月不予付款。

  (2)第2个月工程量价款为:1000×180=18.00万元

  应签证的工程款为:18.00×0.95=17.10万元

  13.68+17.1=30.78万元

  应签发的付款凭证金额为30.78万元

  (3)第3个月工程量价款为:1200×180=21.60万元

  应签证的工程款为:21.60×0.95=20.52万元

  应扣工程预付款为:6.36万元

  20.52-6.36=14.16万元<15万元

  第3个月不予签发付款凭证。

  (4)第4个月工程量价款为:1200×180=21.60万元

  应签证的工程款为:20.52万元

  应扣工程预付款为:6.36万元

  应签发的付款凭证金额为14.16+20.52-6.36=28.32万元

  (5)第5个月累计完成工程量为5400m3,比原估算工程量超出100 m3,但未超出估算工程量的10%,所以仍按原单价结算。

  第5个月工程量价款为:1200×180=21.60万元

  应签证的工程款为:20.52万元

  应扣工程预付款为:6.36万元

  20.52-6.36=14.16万元<15万元

  第5个月不予签发付款凭证。

  (6)第6个月累计完成工程量为5900 m3, 比原估算工程量超出600 m3,已超出估算工程量的10%,对超出的部分应调整单价。

  应按调整后的单价结算的工程量为:5900-5300×(1+10%)=70 m3

  第6个月工程量价款为:70×180×0.9+(500-70)×180=8.874万元

  应签证的工程款为:8.874×0.95=8.43万元

  应签发的付款凭证金额为14.16+8.43=22.59万元

(三)

  1.不正确。

  理由:项目招标公告应按有关规定在《中国日报》、《中国经济导报》以及《中国水利报》等媒体上发布,不能限制只在本市日报上发布;依据有关规定,该项目应采用公开招标方式招标,项目法人不能擅自改变。

  2. A投标人无不妥之处。理由:经评审后最低报价的应推荐为中标人。

  B投标人在开标后降价不妥。理由:投标文件在投标文件有效期内不得修改。

  C投标人无不妥之处。理由:投标人的投标保函有效期应不短于招标文件规定的有效期。

  D投标人无不妥之处。理由:投标人的投标函(或投标文件)应加盖企业及其法定代表人的印章,没有要求加盖项目负责人的印章。

  E投标人投标文件无效。理由:根据有关规定,联合体投标,应有联合体共同投标协议书。

  F投标人无不妥之处。理由:根据有关规定,开标后合同谈判中投标人提出的优惠条件,不作为评标的依据。

  3.G投标人的投标文件有效。投标文件在投标文件有效期内不得撤回。G投标人撤回其投标文件,项目法人可没收其投标保函。

  4.该项目中标人应为A,合同价为8000万元。

(四)

  1.上述整个事件中存在如下不妥之处:

  (1)施工总承包单位自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工不妥;工程分包应报监理单位经建设单位同意后方可进行。

  (2)专业设计单位完成基坑支护设计后,直接将设计文件给了专业分包单位的做法不妥;设计文件的交接应经发包人交付给施工单位。

  (3)专业分包单位编制的基坑工程和降水工程专项施工组织方案,经施工总承包单位项目经理签字后即组织施工的做法不妥;专业分包单位编制了基坑支护工程和降水工程专项施工组织方案后,应由施工单位技术负责人签字并经总监理工程师审批后方可实施,基坑支护与降水工程、土方和石方开挖工程必须由专职安全生产管理人员进行现场监督。

  (4) 专业分包单位由负责质量管理工作的施工人员兼任现场安全生产监督工作的做法不妥;从事安全生产监督工作的人员应经专门的安全培训并持证上岗。

  (5)总承包单位对总监理工程师因发现基坑四周地表出现裂缝而发出要求停止施工的书面通知不予以理睬的做法不妥;总承包单位应按监理通知的要求停止施工。

  (6)事故发生后专业分包单位直接向有关安全生产监督管理部门上报事故的做法是不妥的,应经过总承包单位。

  (7)专业分包单位要求设计单位赔偿事故损失不妥;专业分包单位和设计单位之间不存在合同关系,不能直接向设计单位索赔,专业分包单位应通过总包单位向建设单位索赔,建设单位再向设计单位索赔。

  2.施工单位应对下列达到一定规模的危险性较大的工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人签字以及总监理工程师核签后实施,由专职安全生产管理人员进行现场监督:

  (1)基坑支护与降水工程;

  (2)土方和石方开挖工程;

  (3)模板工程;

  (4)起重吊装工程;

  (5)脚手架工程;

  (6)拆除、爆破工程;

  (7)围堰工程;

  (8)其他危险性较大的工程。

  3.本起事故中3人死亡,1人重伤,事故应定为特别重大死亡事故。

  4.本起事故的主要责任应由施工总承包单位承担。

  在总监理工程师发出书面通知要求停止施工的情况下,施工总承包单位继续施工,直接导致事故的发生,所以本起事故的主要责任应由施工总承包单位承担。

(五)

  1.对于混凝土坝等大体积混凝土浇筑,可采取的措施主要有:

  减少混凝土的发热量、降低混凝土的入仓温度、加速混凝土散热等,其中降低混凝土的入仓温度的具体措施又有:

  ①合理安排浇筑时间,如:春、秋季多浇,夏季早晚浇,正午不浇,重要部位安排在低温季节、低温时段浇筑。

  ②采用加冰或加冰水拌合。

  ③对骨料进行预冷,方法有:水冷、风冷、真空气化冷却。

  2.混凝土内部及表面裂缝,应根据裂缝大小,根据不同灌浆材料的可灌性,选择不同的灌浆材料进行灌浆。对坝内裂缝、空洞可采用水泥灌浆;对细微裂缝可用化学灌浆;对于表面裂缝可用水泥砂浆或环氧砂浆涂抹处理。

  3.经承包商返工处理的单元工程质量可自评为优良。

  对单元工程若经过全部返工处理,可重新评定质量等级。返工处理后检验符合优良标准,可自评为优良。

  4.该模板安装工序施工质量评定意见应根据检测值首先统计各检测项目的合格点数和合格率,以及该单元模板工程检测点合格率,然后根据主要检查项目、一般检测项目符合质量标准情况及实测点的合格率作出施工质量评定意见。根据工序质量评定标准:“在主要检查项目符合质量标准的前提下,一般检测基本符合质量标准,检测总点数中有70%及以上符合质量标准,评为合格;检测总点数中有90%及以上符合质量标准,评为优良。”由此得出该工序质量等级。

  该分部工程质量等级为合格。虽然该分部工程的优良率达到60%,其他各项标准也达到优良,但该分部工程施工过程中,发生了质量事故,故不能评为优良。

报考指南

一级建造师_报考指南
  • 报 名 时 间

    预计6月7-28日

  • 大纲 / 教材

    1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    9月7、8日

  • 考 试 成 绩

    考试结束后3个月左右

  • 合格证领取

    考后3个月起

阅读排行

招生
  • 免费试听
  • 免费直播
  • 免费题库
达江 工程经济 零基础预习免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
