手机学习
建设工程教育网

APP学习更便捷

建设工程教育网

微信公众号

010-82326699

交流分享,早日上岸!

扫码了解并领取一建资讯及资料
当前位置:建设工程教育网 > 一级建造师 > 备考资料 > 经验分享 > 正文

2011年一级建造师项目管理习题集增值服务(1)

2011-05-30 14:45   来源: 字体: 打印 收藏

“全国一级建造师执业资格考试辅导(2011年版)”

建设工程项目管理复习题集》网上增值服务(第一期)

  第一部分 《建设工程项目管理复习题集》解析补充

  1Z201000 建设工程项目的组织与管理

  1Z201010 建设工程项目管理的目标和任务

  [答案与解析]

  一、单项选择题

  4.答案A:

  建设工程项目管理的内涵是:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。

  8.答案D:

  项目的投资目标、进度目标和质量目标之间既有矛盾的一面,也有统一的一面,它们之间的关系是对立统一的关系。

  13.答案A:

  项目管理作为一门学科不断发展。将项目决策阶段的开发管理(DM)、实施阶段的项目管理(PM)和使用阶段的设施管理(FM)集成为项目的全寿命管理。

  二、多项选择题

  1.答案A、C、D:

  建设工程项目的全寿命周期包括项目的决策阶段、实施阶段和使用阶段(或称运营阶段,或称运行阶段)。

  6.答案A、B、C、D:

  施工方项目管理的目标应符合合同的要求,它包括施工的安全管理目标、施工的成本目标、施工的进度目标、施工的质量目标。

  1Z201020 建设工程项目的组织

  [答案与解析]

  一、单项选择题

  4.答案A:

  业主方和项目各参与方,如设计单位、施工单位、供货单位和工程管理咨询单位等都有各自的项目管理任务和其管理职能分工,上述各方都应该编制各自的项目管理职能分工表。管理职能分工表是用表的形式反映项目管理班子内部项目经理、各工作部门和各工作岗位对各项工作任务的项目管理职能分工。

  6.答案C:

  工作流程组织的任务是定义工作的流程。工作流程图反映一个组织系统中各项工作之间的逻辑关系,它可用以描述工作流程组织。工作流程图应视需要逐层细化。

  1Z201030 建设工程项目策划

  [答案与解析]

  一、单项选择题

  1.答案C:

  建设工程项目实施阶段策划的主要任务是确定如何组织该项目的开发或建设。

  4.答案D:

  建设工程项目决策阶段策划的主要任务是定义(指的是严格地确定)项目开发或建设的任务和意义。

  特别要注意项目实施阶段和决策阶段的基本内容,以及实施阶段和决策阶段各项基本内容的区别。

  1Z201040 建设工程项目采购的模式

  [答案与解析]

  一、单项选择题

  1.答案A:

  施工总承包模式质量控制的好坏很大程度上取决于施工总承包单位的管理水平和技术水平。

  注意与施工总承包管理质量控制方面的区别。

  二、多项选择题

  6.答案A、B、E:

  在国际上业主方工程建设物资采购有多种模式,如业主方自行采购,与承包商约定某些物资为指定供货商,承包商采购等。

  7.答案A、B、D:

  我国《建筑法》对物资采购有这样的规定:“按照合同约定,建筑材料、建筑构配件和设备由工程承包单位采购的,发包单位不得指定承包单位购入用于工程的建筑材料、建筑构配件和设备或者指定生产厂、供应商”。

  注意我国与国际上在物资采购方面的异同。

  1Z201070 建设工程项目目标的动态控制

  [答案与解析]

  二、多项选择题

  4.答案A、B、C、E:

  工程进度目标的逐层分解是从项目实施开始前和在项目实施过程中,逐步地由宏观到微观,由粗到细编制深度不同的进度计划的过程。对于大型建设工程项目,应通过编制工程总进度规划、工程总进度计划、项目各子系统和各子项目工程进度计划等进行项目工程进度目标的逐层分解。

  1Z201080 施工企业项目经理的工作性质、任务和责任

  [答案与解析]

  一、单项选择题

  6.答案C

  项目经理在工程项目施工中处于中心地位,对工程项目施工负有全面管理的责任。项目经理由于主观原因,或由于工作失误有可能承担法律责任和经济责任。

  二、多项选择题

  3.答案A、C、D

  项目经理在企业法定代表人授权范围内,行使以下权利:组织项目管理班子;以企业法定代表人的代表身份处理与所承担的工程项目有关的外部关系,受托签署有关合同;指挥工程项目建设的生产经营活动,调配并管理进入工程项目的人力、资金、物资、机械设备等生产要素;选择施工作业队伍;进行合理的经济分配;企业法定代表人授予的其他管理权利。

  选项B签署合同,扩大了项目经理的权利;选项E自主进行经济分配,错误理解了项目经理的权利。上述两选项不正确。

  1Z201100 建设工程监理的工作性质、工作任务和工作方法

  [答案与解析]

  一、单项选择题

  1.答案D

  工程监理单位是建筑市场的主体之一,建设工程监理是一种高智能的有偿技术服务。在国际上把这类服务归为工程咨询(工程顾问)服务。

  二、多项选择题

  2.答案A、C、D

  “建设工程监理应当依照法律、行政法规及有关的技术标准、设计文件和建筑工程承包合同,对承包单位在施工质量、建设工期和建设资金使用等方面,代表建设单位实施监督”(引自《中华人民共和国建筑法》)。

  第二部分 综合测试题(一)

  一、单项选择题(共70题。每题的备选项中,只有1个最符合题意)

  1.某地新建一办公楼,项目决策的标志是(  )。
  A.可行性研究
  B.项目立项
  C.项目报审
  D.项目调研

  2.单位甲欲新建办公楼,通过公开招标方式选定乙为施工单位。下列选项属于施工单位乙的管理目标的是(  )。
  A.项目的投资目标
  B.设计的进度目标
  C.施工的安全目标
  D.供货合同管理

  3.下列不属于项目实施阶段项目实施的环境和条件的调查与分析的内容是(  )。
  A.自然环境
  B.建设政策环境
  C.建筑市场环境
  D.宏观经济环境

  4.采用建设项目工程总承包时,项目管理收尾工作应包含(  )。
  A.办理管理权移交
  B.办理决算手续
  C.清理各种债权债务
  D.办理项目资料归档

  5.施工平面图是施工组织设计的重要组成部分,其需反映在空间上全面安排的内容包括施工方案和(  )。
  A.施工进度计划
  B.施工技术指导
  C.施工经济指标
  D.人力安排计划

  6.下列选项中,属于项目目标主动控制的是(  )。
  A.事前分析可能导致目标偏离的各种影响因素
  B.目标出现偏离时采取纠偏措施
  C.将目标的实际值与计划值比较
  D.分析项目目标的实际值与计划值产生偏差的原因

  7.人力资源管理工作的第一个步骤是(  )。
  A.员工的培训
  B.员工的绩效考评
  C.编制人力资源规划
  D.进行人员甄选

  8.监理工作在组织上和经济上不能依附于监理工作的对象,这体现了监理工作的(  )。
  A.服务性
  B.科学性
  C.独立性
  D.公正性

  9.在项目的实施过程中,对实际施工成本的发生过程进行控制应遵循的控制原理是(  )。
  A.过程控制
  B.事先控制
  C.事后控制
  D.动态控制

  10.施工成本可以按成本组成分解为人工费、材料费、施工机械使用费、间接费和(  )。
  A.措施费
  B.增值费
  C.利润
  D.税金

  11.(  )是现代企业管理的核心、实质和灵魂。
  A.利润
  B.成本
  C. 沟通
  D.竞争

  12. 现场处置方案应根据(  )及危险性控制措施逐一编制,做到迅速反应、正确处置。
  A. 风险策划
  B.风险评估
  C. 风险控制
  D. 风险评价

  13. 某工程发生事故,造成3人死亡,9人重伤,直接经济损失1000万元,按照生产安全事故造成的人员伤亡或直接经济损失分类,该事故属于(  )。
  A.一般事故
  B.较大事故
  C.重大伤亡事故
  D.特大伤亡事故

  14. 下图为某工程的双代号时标网络计划,如果工作B、E、G使用同一台施工机械并依次施工,则图中该施工机械的总的闲置时间为(  )天。

施工机械的总的闲置时间

  A.1
  B.2
  C.3
  D.4

  15.用横道图法进行费用偏差分析,不同的横道分别用于标识BCWP、BCWS和ACWP,横道的长度与其(  )成正比例。
  A.进度
  B.金额
  C.进度偏差
  D.费用偏差

  16.某工程于2009年12月初开工,假设工程在各月是以等速、等值进行的。当工程进展到3个月以后进行了检查,得到如下图数据,则该工程检查时出现的费用偏差(CV)为(  )万元。
工程检查时出现的费用偏差

  A.30
  B.-70
  C.40
  D.-40

  17.某项目的已完工作实际费用(ACWP)、计划工作预算费用(BCWS)及已完工作预算费用(BCWP)三个参数的曲线关系如下图所示,则应采取的纠偏措施为(  )。


  A.迅速增加人员投入
  B.加快进度
  C.若偏离不大,维持现状
  D.抽出部分人员,增加少量骨干人员

  18.某企业为了考察经营成果的好坏,将性质不同而又相关的指标加以对比从而求出比率,这是运用了施工成本分析的(  )。
  A.相关比率法
  B.构成比率法
  C.动态比率法
  D.静态比率法

  19.在建设工程项目进度计划系统中各进度计划或各子系统进度计划编制和调整时,必须注意(  )。
  A.各进度计划的相对独立性
  B.其编码的完整和连续
  C.各进度计划的结构合理性
  D.其相互间的联系和协调

  20.施工方进度控制的任务是依据(  )对施工进度的要求控制施工进度。
  A.供货合同
  B.施工任务委托合同
  C.施工任务单
  D.设计任务委托合同

  21.为了实现项目的进度目标,下列所采取的控制措施中属于组织措施的是(  )。
  A.采取风险管理措施
  B.资金供应的条件
  C.采用计算机辅助进度控制
  D.健全项目管理的组织体系

  22. 以下是建设工程项目进度目标论证的几项工作步骤:①项目的工作编码;②进度计划系统的结构分析;③编制总进度计划;④项目结构分析。其先后顺序为(  )。
  A.①-②-④-③
  B.④-②-①-③
  C.①-②-③-④
  D.④-①-③-②

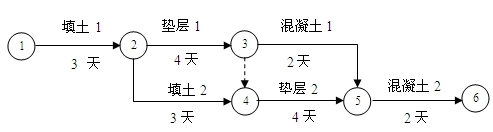

  23. 某三跨工业厂房的地面工程的双代号网络计划如下图所示,安排有填土、垫层和混凝土三道施工工序,在平面上分为两个施工区域。图中显示有组织关系的工作是(  )。
  A.填土1和填土2
  B.垫层1和混凝土1
  C.垫层1和填土2
  D.垫层2和混凝土2

某三跨工业厂房的地面工程的双代号网络计划



  24.下列关于双代号网络图的绘图规则的说法中,正确的是(  )。
  A.允许出现没有箭头节点的箭线
  B.允许出现循环回路
  C.不能出现带双箭头或无箭头连线
  D.可以有多个起点节点和多个终点节点

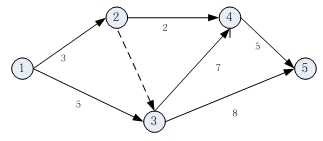

  25. 某分部工程双代号网络计划如下图所示,有七项工作组成。其中工作2-4最迟开始时间为(  )天。
某分部工程双代号网络计划

  A.5
  B.10
  C.12
  D.15

  26. 在单代号搭接网络图中,工作G的持续时间为6天,与紧前工作D之间的搭接关系为STF=14天。如果工作D最早开始时间为8天,则G工作的最早开始时间为 (  )。
  A.12天
  B.14天
  C.16天
  D.18天

  27. 在单代号网络计划中,工作A最迟完成时间为50天,持续时间为8天。工作A的两项紧前工作的最早完成时间分别为25和30,那么工作A的总时差为(  )。
  A.12
  B.17
  C.20
  D.25

  28.为了实现工程项目进度目标,应选择合理的合同结构,以避免过多的(  )。
  A.合同交界面
  B.参与单位
  C.资源消耗
  D. 经济和技术风险

  29. 建设工程项目施工过程中,各施工参与方的控制职能有所不同,下列不属于监控主体的是(  )。
  A.建设单位
  B.政府质量监督部门
  C.劳务分包单位
  D.监理单位

  30. 下列对质量控制系统描述正确的是(  )
  A.建设工程项目质量系统的建立不只用于特定的建设工程项目质量管理,也适用于建筑企业的质量管理
  B.建设工程项目质量控制系统的控制目标是建设工程项目的质量标准
  C.建设工程项目质量控制系统是一次性的质量工作系统
  D.建设工程项目质量控制系统的有效性由项目管理的总组织者进行自我评价

  31. 下列单代号网络计划的关键线路有(  )条。
  A.1
  B.2
  C.3
  D.4

  32. 项目塔吊安装完成后应由(  )验收合格后方可进行使用
  A.塔吊租赁公司
  B.塔吊使用单位
  C.监理单位
  D.专业管理部门

  33. 建设工程项目质量控制系统的运行机制,处于核心机制的是(  )
  A.动力机制
  B.约束机制
  C.反馈机制
  D.持续改进机制

  34. 施工验收质量控制是对工程项目中各类已完工程质量的控制,该工作(  )进行。
  A.单位工程竣工验收阶段
  B.分部分项验收阶段
  C.竣工验收阶段
  D.项目施工全过程全阶段

  35. 在检验批验收过程中,应按(  )进行验收。
  A.主控项目和一般项目
  B.主控项目和合格项目
  C.主控项目和允许偏差项目
  D.优良项目和合格项目

  36. 在进行直方图的位置观察分析时,如果质量特性数据的分布充满上下限,说明(  )。
  A.质量能力适中符合要求
  B.质量能力偏大不经济
  C.质量能力偏小需要整改
  D.质量能力处于临界状态

  37. 对检验批质量验收不合格的处理,以下说法正确的是(  )。
  A.检验批验收时,一般的缺陷也应该推到重来
  B.检验批验收时,严重的缺陷可通过翻新或更换器具设备予以解决后重新进行验收
  C.当检测鉴定达不到设计要求,但经原设计单位核算仍能满足结构安全和使用功能的检验批,也不能予以验收
  D.当检测鉴定达不到设计要求、但经原设计单位核算仍能满足结构安全和使用功能的检验批,可以予以验收

  38. 建设工程监理规范规定,监理工程师施工组织设计审核完毕后,还应报(  )。
  A.设计单位
  B.建设单位
  C.工程质量监督机构
  D.建设行政主管部门

  39. 作业者在作业过程中对自己质量活动行为的约束和技术能力的发挥,以完成预定质量目标的作业任务,属于(  )的内容之一。
  A.事中质量控制
  B.事后质量控制
  C.事前质量预控
  D.反馈控制

  40. 政府质量监督部门开工前的质量监督通过召开项目参与各方的首次监督会议的形式进行监督检查,其内容包括(  )。
  A.受理质量监督申请
  B.检查工程项目质量控制系统及各施工方的质量保证体系是否已经建立
  C.工程各参与方的质量行为及质量责任制的履行情况
  D.工程实体质量的质量保证资料的情况

  41. 某工程在申请领取施工许可证时,应该提供建设工程有关安全施工措施的资料,施工许可证的申请人应该是(  )。
  A.建设单位
  B.施工单位
  C.分包单位
  D.地方行政部门

  42. 某工程竣工即将投入试生产,试生产之前向环保部门递交了对其项目配套环保设施竣工验收申请,提交验收申请应当在项目投入试生产前(  )内完成。
  A.2个月
  B.3个月
  C.1个月
  D.15天

  43. 根据职业健康安全与环境管理定义,下列说法错误的是(  )。
  A.职业健康安全一般只对有害因素进行管理和控制
  B.职业健康安全对有害和有益因素均进行管理和控制
  C.环境管理对有害和有益因素均进行管理和控制
  D.在我国通常把职业健康安全管理称为安全生产管理

  44. 根据职业健康安全与环境管理的特点,其中建筑产品生产的阶段性决定了职业健康安全与环境管理的(  )。
  A.持续性
  B.经济性
  C.复杂性
  D.协调性

  45. 某建筑公司为了实施职业健康安全,成立了由公司总经理为首的工作领导小组,在制定职业健康安全的方针和目标时,需要依据的要素有(  )。
  A.作业条件危险性分析
  B.危险源的识别
  C.应急准备与响应机制
  D.各业务职能部门的职业健康安全职责

  46. 建设工程项目的职业健康安全管理的目的是(  )。
  A.保护建设工程产品生产者的健康与安全
  B.控制工作场所内员工及其他进入现场人员的安全条件和因素
  C.避免和因使用不当对使用者造成健康和安全的危害
  D.保护建设工程产品生产者和使用者的健康与安全

  47. 一个建设工程项目从立项到投产使用要经历不同阶段,产品生产的阶段性特征决定职业健康安全与环境管理的(  )。
  A.复杂性
  B.多变性
  C.协调性
  D.持续性

  48. 建设工程环境管理的经济性是指(  )。
  A.应考虑工程使用期内对能耗,水耗、维护、保养、改建更新的节约
  B.应考虑工程的建设成本和使用成本的消耗总和
  C.工程应追求低成本、高利润
  D.应考虑控制作业现场各种粉尘、废水、废气、固体废物等处理的费用

  49. 安全控制是生产过程中效力于满足生产安全所进行的一系列计划、(  )、监控、调节和改进等管理。
  A.组织
  B.预防
  C.实施
  D.执行

  50. 现阶段比较成熟的安全生产管理制度较多,其中最基本的安全管理制度是(  ),是所有安全生产管理制度的核心。
  A.安全教育制度
  B.安全生产责任制度
  C.安全检查制度
  D.安全监察制度

  51. 北方某工程在12月-5℃冬施时,采取了暖棚法进行混凝土冬期施工,为此,施工管理人员应进行(  )。
  A.全面安全检查
  B.经常性安全检查
  C.季节性安全检查
  D.专项安全检查

  52. 某外用电梯司机在正式进行本班的工作前,必须对所有的机械装置和工具进行仔细的检查,下班前还必须进行班后检查,做好设备的维修保养和清整场地等工作,保证交接安全,此项工作属于(  )。
  A.全面安全检查
  B.经常性安全检查
  C.季节性安全检查
  D.专项安全检查

  53. 防暑、防雷击、防冻等预防措施的施工安全技术措施属于(  )。
  A.应急措施
  B.一般工程安全技术措施
  C.专项安全技术措施
  D.季节性安全技术措施

  54. 某大型塔吊安装工程单项施工安全技术措施,安装过程中,突然刮起了6级大风,工长要求停止作业。6级以上大风情况下的作业状态属于(  )。
  A.异常状态
  B.正常状态
  C.特殊状态
  D.应急状态

  55. 某公用事业工程的业主方拟采用公开招标的方式确定中标人。围绕公开招标,业主方从事的下列行为中不符合《招标投标法》规定的是(  )。
  A.认为其自有人员具备招标和评标的能力,决定不委托招标代理机构代办招标事宜
  B.在某国家级报纸上刊登招标公告,就招标人的名称和地址、招标项目的性质、实施时间和地点、投标截止日期及获取招标文件的办法等事项予以记载
  C.在招标文件中,明确要求投标人必须为建筑施工企业与设计单位组成的联合体,以联合体名义参加投标,而符合这种条件的投标人全国不超过三家
  D.招标文件发出后,业主方发现部分技术规范打印错误,于提交投标文件截止日期20日前向全部招标文件收受人发出了澄清文件

  56. 某设备招标评标过程中,发现部分投标人提交的投标文件中分别有以下问题,你认为下列存在问题的投标中不能作为无效投标的是(  )。
  A.招标文件要求投标书须加盖投标人公章,并由投标人法定代表人签字,但甲公司在投标书中法定代表人签字栏加盖了法定代表人名章,没有签字
  B.招标文件要求投标人提供银行资信证明,但乙公司提供的是银行存款证明
  C.招标文件要求投标人提供近三年内类似工程业绩(须提供合同),但丙公司提供了自制的业绩工程一览表,没有提供合同
  D.招标文件要求投标人供应设备的某项关键技术参数不能突破某一限值,但丁公司投标文件中对该项技术参数的描述偏离了该限值

  57. 建设工程合同的订立一般采用要约和承诺的方式,下列属于承诺的是(  )。
  A.符合条件的投标人收到招标文件后,在约定的期限内向招标人提交投标文件
  B.各投标人分别与招标人进行议标,招标人认可某一投标人提出的建议
  C.招标人经评标确定中标人,并向其发出中标通知书
  D.中标人基本同意按招标文件所附合同文本签订合同,但提出了部分修改意见

  58. 某建设工程合同文件有部分内容约定含湖不清,为不影响工程进展,发包人与承包人双方经反复协商仍不能解决,且双方不认可监理工程师对该部分内容的解释。则根据《建设工程施工合同示范文本》(GF-99-0201)的相关约定,此时双方应(  )。
  A.将该争议提交评审专家进行评审,并以评审专家的解释为准
  B.按通用条款关于争议解决的约定进行处理
  C.将该争议提交工程所在地建设行政主管部门,由其对争议部分作出解释
  D.将该争议提交工程所在地工商行政管理部门,由其对争议部分作出解释

  59. 建设工程施工合同一般由一系列合同文件组成;合同履行中,发包人与承包人有关工程的洽商记录视为合同的组成部分。则下列说法中正确的是(  )。
  A.必须是双方以正式工程洽商表形式确认的变更才能视为合同的组成部分
  B.只有发包人下发的工程洽商才能视为合同的组成部分
  C.只有工程师下发的工程洽商才能视为合同的组成部分
  D.只要发包人与承包人双方以书面方式确认的工程变更均视为合同的组成部分

  60. 某工程合同拟采用《建设工程施工合同示范文本》(GF-99-0201),谈判过程中,发包人对承包人提出了保密要求。则双方对工程保密应按下列(  )处理。
  A.双方应在专用条款中约定保密要求,保密措施费由发包人承担,承包人在约定的期限内履行保密义务
  B.双方应在专用条款中约定保密要求,保密措施费由发包人承担,承包人在工程使用有效期内履行保密义务
  C.双方应在专用条款中约定保密要求,保密措施费由承包人承担,承包人在约定期限内履行保密义务
  D.双方应在专用条款中约定保密要求,保密措施费由承包人承担,承包人在工程使用有效期内履行保密义务

  61. 某工程施工过程中,工程师就一项技术变更向承包人发出了口头指令,要求承包人按其口头指示进行变更施工。承包人完成变更施工后,距工程师下达口头指示的时间已过去了3日,工程师仍未予以书面确认,此时承包人(  )。
  A.可不再要求工程师给予书面确认,因其已按变更要求进行了实际施工
  B.可不再要求工程师给予书面确认,直接向发包人报告其已按工程师口头指令进行了变更施工
  C.应于工程师发出口头指令3日内,向其发出书面确认要求
  D.应于工程师发出口头指令7日内,向其发出书面确认要求

  62. 某工程合同约定的工期为2008年4月30日至2009年11月30日。2009年11月20日,承包人向发包人提交竣工验收报告,申请进行竣工验收;发包人收到报告后组织参建各方于12月15日进行竣工验收,验收通过后当天各方在验收单上盖章确认,但设计单位因故于12月20日才在验收单上盖章,则本工程的竣工日期为2009年(  )。
  A.11月20日
  B.11月30日
  C.12月15日
  D.12月20日

  63. 某工程的承包人在勘察施工现场时,发现了如下情况:(1)现场与市政道路之间的通道不能满足土方工程运输车辆通过;(2)现场尚有部分树木未移栽;(3)现场位于城乡结合部,周围居住人员身份复杂,环境差且不利于防盗;(4)现场地下管线和地质情况不明。问:上述问题应由承包人负责解决的是(  )。
  A.第(1)项
  B.第(2)项
  C.第(3)项
  D.第(4)项

  64. 某工程竣工验收通过后,发包人仍拖欠承包人大量工程进度款未予支付。为维护自己权利,下列承包人可以采取的措施中不应包括(  )。
  A.拒不向发包人移交工程
  B.请求工程师协调发包人尽快支付
  C.按合同通用条款约定的争议解决方式进行处理
  D.向工程所在地建设行政主管部门申请调解

  65. 甲工程工期较紧,又由于承包人经验不足导致现场管理混乱。在施工过程中,某分包人先后出现了下列行为:(1)致函发包人提出自己关于加紧施工的设想及工作安排;(2)收到承包人转发的工程师有关分包工程的指令后,认为不符合实际情况,直接与工程师协商变更指令;(3)协调其他分包人相互配合进行施工;(4)就自己分包合同范围内的工程,向承包人提出了优化设计的方案。问:该分包人上述行为符合《建设工程施工专业分包合同(示范文本)》(GF-2003-0213)约定的是(  )。
  A.第(1)项
  B.第(2)项
  C.第(3)项
  D.第(4)项

  66. 施工现场各专业承包人之间协调配合、工序衔接、工作面移交等工作由(  )负责。
  A.发包人
  B.承包人
  C.工程师
  D.主要专业承包人

  67. 以下各项工作流程属于信息工作流程的是(  )。
  A.分包合同评审流程
  B.质量事故处理流程
  C.工程档案管理流程
  D.物资招标管理流程

  68.某混凝土地面工程分为回填土、铺垫层和浇混凝土三个施工过程,其单代号搭接网络图如下所示,则铺垫层的最早开始时间为(  )天。
单代号搭接网络图

  A.2
  B.4
  C.5
  D.6

  69.对项目结构进行编码时,应对项目的每一层的每一个组成部分进行编码,其编码的依据是(  )。
  A.组织机构图
  B.节点图
  C.结构图
  D.平面布置图

  70. 自20世纪70年代起,信息技术经历了一个迅速发展的过程,以下关于信息化技术发展阶段特点叙述不正确的是(  )。
  A.70年代,以单项程序应用为特点
  B.80年代,以程序系统应用为特点
  C.90年代,以程序系统集成应用为特点
  D.90年代至今,以管理信息系统应用为特点

  二、多项选择题(共30题。每题的备选项中,有2个或2个以上符合题意,至少有1个错项)

  1.建设单位甲通过公开招标方式选定乙为设计单位,则乙设计单位项目管理的目标应包括(  )。
  A.设计成本控制
  B.设计进度控制
  C.设计合同管理
  D.设计信息管理
  E.设计出图计划

  2.某公司新建一座办公楼,在决策阶段进行项目策划时,组织策划应包括(  )。
  A.建立编码体系
  B.任务分工和管理职能分工
  C.项目编码体系分析
  D.实施期组织总体方案
  E.决策期的组织结构

  3.单位工程施工组织设计的内容应包括(  )。
  A.施工总进度计划
  B.施工方案的选择
  C.单位工程施工总平面图设计
  D.施工方法和施工机械的选择
  E.单位工程施工准备工作计划

  4.项目经理的权限包括(  )。
  A.签订总承包合同
  B.参与选择物资供应单位
  C.自主选择分包单位
  D.主持项目经理部工作
  E.制定内部计酬办法

  5.建设工程项目成本管理责任体系包括组织管理层和项目经理部,其中组织管理层(  )。
  A.对经营管理费用进行管理
  B.对生产成本进行管理
  C.贯穿于项目投标、实施和结算过程
  D.发挥现场成本控制中心的管理职能
  E.体现效益中心的管理职能

  6. 编制应急预案应做好的准备工作包括(  )。
  A.全面分析本单位危险因素、可能发生的事故类型及事故的危害程度
  B.确定事故危险源,进行风险评估
  C.事故发生的级别
  D.客观评价本单位应急能力
  E.充分借鉴国内外同行业事故教训及应急工作经验

  7.关于赢得值法四个评价指标的下列说法,正确的是(  )。
  A.费用偏差反映的是绝对偏差,结果很直观
  B.进度偏差反映的是相对偏差,不受项目层次的限制
  C.费用绩效指数反映的是绝对偏差,结果很直观
  D.进度绩效指数反映的是相对偏差,但受项目实施时间的限制
  E.进度绩效指数反映的是相对偏差,在同一项目和不同项目比较中均可采用

  8.通过施工成本分析,可以实现的是(  )。
  A.从账簿、报表反映的成本现象看清成本的实质
  B.增强项目成本的透明度和可控性
  C.为实现项目成本目标创造条件
  D.直接减少项目的成本
  E.直接加快项目的进度

  9. 在建设工程项目管理过程中,承担了进度控制任务的有(  )。
  A.业主方
  B.设计方
  C.担保方
  D.供货方
  E.施工方

  10.下列选项中,属于项目实施阶段项目总进度内容的有(  ).
  A.可行性研究报告的进度
  B.设计工作进度
  C.招标工作进度
  D.施工前准备工作进度
  E.工程设备维护计划

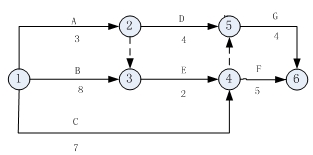

  11.下列双代号网络图中非关键工作有(  )。

双代号网络图

  A.工作A
  B.工作C
  C.工作D
  D.工作E
  E.工作F

  12.在网络计划中,若某项工作的拖延时间超过总时差,那么(  )。
  A.该项工作变为关键工作
  B.影响其后续工作
  C.将使总工期延长
  D.不影响紧后工作的总时差
  E.不影响总工期

  13. 施工质量计划的编制主体(  )。
  A.建设单位
  B.监理单位
  C.设计单位
  D.施工总承包方
  E.各分包单位

  14. 在PDCA循环中,各类检查的内容包括(  )。
  A.采取应息措施,解决当前质量偏差、问题和事故
  B.检查是否严格执行了计划的行动方案
  C.检查实际条件是否发生了变化
  D.检查不执行计划的原因
  E.检查产出的质量是否达到标准要求,对此进行确认和评价

  15. 建设工程项目的质量管理贯彻的三全管理的思想和方法指的是(  )。
  A.全方位质量管理
  B.全面质量管理
  C.全天候质量管理
  D.全过程质量管理
  E.全员参与质量管理

  16. 施工质量控制的主要依据是(  )。
  A.工程合同和设计依据
  B.质量管理体系文件
  C.质量手册
  D.质量管理方面的法律、法规性文件
  E.有关质量检验和控制的专门法规性文件

  17. 建设工程项目施工质量的事中控制中,应抓好与作业工序质量形成相关的配套技术与管理工作,其主要途径包括(  )。
  A.施工条件的调查和分析
  B.施工技术复核
  C.工程测量定位和标高基准点的控制
  D.见证取样送检
  E.技术核定和设计变更

  18. 某工程施工单位为了防范施工过程中事故发生,制定了针对性的应急措施,并按照要求每年进行演练,确保应急措施有针对性和实效性。应急措施包括 (  )。
  A.应急指挥和组织机构
  B.施工场外应急计划和向外报警程序及方式
  C.通信联络与报警系统
  D.有足够数量并符合规格的安全进、出通道
  E.应急所需资源投入

  19. 某施工单位1名专业人员在进行高处作业过程中,因未按照规定要求系挂安全带,不慎从10米高的外脚手架上摔落地面,当场死亡。事故发生后项目部按照要求及时的向上级进行了报告,并由企业主管部门会同企业所在地的(  )组成事故调查组,进行调查。
  A.安全行政管理部门
  B.劳动部门
  C.工会
  D.监察部门
  E.公安消防部门

  20. 按照我国《企业伤亡事故分类标准》(GB6441-86)的规定,职业伤害事故分20类,其中与建筑有关的包括(  )。
  A.灼烫
  B.机械伤害
  C.辐射伤害
  D.瓦斯爆炸
  E.扭伤

  21. 控制施工现场噪声采取的措施包括(  )。
  A.声源控制
  B.传播途径控制
  C.接收者防护
  D.控制人为噪声
  E.加速施工措施

  22.建设工程环境保护措施主要包括 (  )。
  A.大气污染的防治
  B.水污染的防治
  C.噪声污染的防治
  D.固体废弃物的处理
  E.加速施工措施

  23. 对业主和承包人而言,采用单价合同都不存在工程量方面的风险,对双方都比较公平。但对业主而言,单价合同仍存在一些不足之处,包括(  )。
  A.工程发包前,业主需要对工程范围做出完整的、详尽的规定,需花费不少精力
  B.由于是单价优先,在评标时业主需认真审核承包人所报单价的真实合理性
  C.工程施工过程中业主需安排专门力量来核实已完工程量,使业主的工作量加大
  D.工程量变化可能容易引起双方的诉讼或仲裁,最终导致其他费用的增加
  E.实际工程量可能超过预测工程量,对业主控制投资不利

  24. 下列有关FIDIC《土木工程施工合同条件》中对履约担保的规定,说法不正确的是(  )。
  A.承包人应在收到中标函之后28天内,按投标书附件中注明的金额向业主提交保函
  B.当向业主提交保函时,承包人可以不通知工程师
  C.该保函应与投标书附件中规定的货币种类,但比例可高于投标书附件中规定的比例
  D.除非合同另有规定,提供担保所发生的费用应由承包人承担
  E.提供担保的机构须经业主同意

  25. 支付担保通常采取的形式不包括(  )。
  A.现金
  B.银行保函
  C.不可撤销信用证
  D.履约保证金
  E.担保公司担保

  26. 针对合同实施偏差情况,为实现合同目的,承包人可以采取的调整措施包括(  )。
  A.组织措施
  B.技术措施
  C.经济措施
  D.合同措施
  E.法律措施

  27. 根据《建设工程施工合同示范文本》(GF-99-0201)通用条款的约定,工程设计变更不包括(  )。
  A.更改工程有关部分的标高、基线、位置和尺寸
  B.增减合同中约定的工作量
  C.改变任何工程的质量和性质
  D.任何永久工程需要的附加工作、工程设备、材料或服务
  E.改变有关工程的施工时间和顺序

  28. 在当今时代,信息处理已逐步向电子化、数字化的方向发展,由传统方式向基于网络的信息学处理平台发展,基于网络的信息处理平台主要由以下软、硬件构成(  )。
  A.计算机、打印机等设备
  B.组织件
  C.教育件
  D.操作系统和应用软件
  E.数据通讯网络

  29. 信息技术在工程管理中的开发和利用有着重要意义,以下关于信息技术开发和利用意义阐述正确的是(  )。
  A.“信息存储数字化”有利于项目信息的检索和查询
  B.“信息存储集中化”有利于数据和文件版本的统一,有利于项目的文档管理
  C.“信息处理和变换的程序化”有利于提高数据处理的准确性和保密性
  D.“信息传输的数字化和电子化”可提高数据传输的抗干扰能力
  E.“信息获取便捷”有利于项目参与各方协同工作

  30.根据对不同人员的培训要求,职业健康安全管理体系可将参加培训的人员分为四个层次,包括(  )。
  A.最高管理层
  B.中层领导及技术负责人
  C.具体负责建立体系的主要骨干人员
  D.基层干部
  E.普通员工

  三、答案

  (一)单项选择题

  1.B; 2.C; 3.D; 4.D; 5.A; 6.A; 7.C; 8.C;
  9.D; 10.A;11.C;12.B;13.B;14.B;15.B;16.D;
  17.D;18.A;19.D;20.B;21.D;22.B;23.A;24.C;
  25.B;26.C;27.A;28.A;29.C;30.C;31.B;32.D;
  33.A;34.D;35.A;36.D;37.D;38.B;39.A;40.B;
  41.A;42.B;43.B;44.A;45.B;46.A;47.D;48.D;
  49.A;50.B;51.C;52.B;53.D;54.A;55.C;56.D;
  57.C;58.B;59.D;60.A;61.D;62.A;63.C;64.A;
  65.D;66.B;67.C;68.B;69.C;70.D

  (二)多项选择题

  1.A、B、C、D; 2.C、D、E; 3.B、C; 4.B、D、E;
  5.A、B、C、E; 6.A、B、D、E; 7.A、E; 8.A、B、C;
  9.A、B、D、E; 10.B、C、D; 11.D、E;12.A、B、D;
  13.D、E; 14.B、C、D、E; 15.A、D、E;16.A、D、E;
  17.B、D、E; 18.A、B、C、D; 19.A、B、C;20.C、D;
  21.A、B、C、D; 22.A、B、C、D; 23.C、E;24.B、C;
  25.A、C; 26.A、B、C、D; 27.C、D;28.A、D、E;
  29.A、B、D、E; 30.A、B、C、E

报考指南

一级建造师_报考指南
  • 报 名 时 间

    预计6月7-28日

  • 大纲 / 教材

    1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    9月7、8日

  • 考 试 成 绩

    考试结束后3个月左右

  • 合格证领取

    考后3个月起

阅读排行

招生
  • 免费试听
  • 免费直播
  • 免费题库
达江 工程经济 零基础预习免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
