单代号搭接网络计划计算顺序:最早开始时间、最早完成时间→时间间隔→总时差、自由时差→最迟开始时间、最迟完成时间。即ESi、EFi→LAGi,j→TFi、FFi→LSi、LFi.下面以图1单代号搭接网络计划为例,说明其计算方法。

图1单代号搭线网络计划图
计算顺序:
前→后;ESi、EFi→LAGi,j→TFi、FFi→LSi、LFi。

(1)先从左到右计算工作的最早开始时间和最早完成时间具体见图2~图4。

图2计算过程(一)

图3计算过程(二)

图4计算过程(三)
(2)计算相邻工作之间的时间间隔,有搭接关系的LAGi,j计算公式:
具体计算见图5、图6。

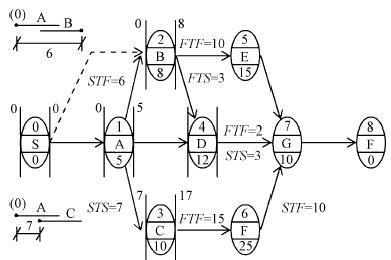

图5计算过程(四)

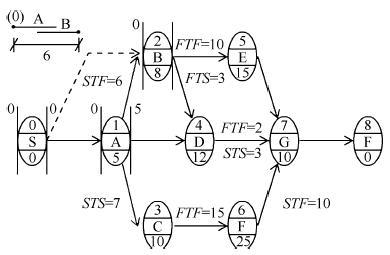

图6计算过程(五)
(3)计算工作的总时差和自由时差,具体计算见图7、图8。
图7计算过程(六)
图8计算过程(七)

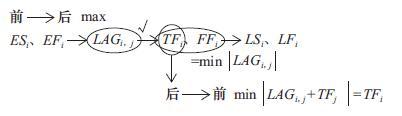

(4)计算工作的最迟开始时间和最迟完成时间,计算顺序:
具体计算见图9。
图9计算过程(八)
(5)确定网络计划的关键路线:线路上时间间隔从头到尾全部为0的路线为关键路线(图10)。

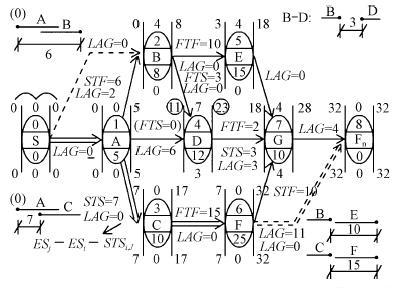

图10计算过程(九)

![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)

扫一扫立即下载
扫码添加老师
