2013年监理工程师考试《三控》试题选择题第69题

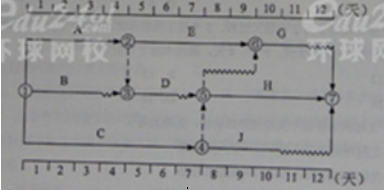

某工程双代号时标网络计划如下图所示,因工作B.D.G和J共用一台施工机械并必须顺序施工,在合理安排下,该施工机械在现场闲置( )天。
A.0
B.1
C.2
D.3
【答案】:B
【建设工程教育网老师权威解析】:安排B工作第2天进场开始施工,施工顺序按照B→D→J→G,施工机械在现场闲置只有D工作与J工作之间的1天.
