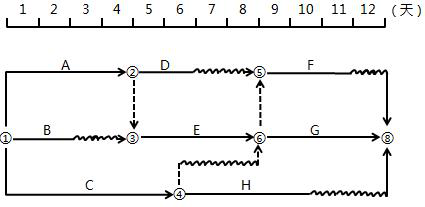

某工程双代号时标网络计划如下图所示,由此可得正确的结论有( )。
A.工作A为关键工作
B.工作B的自由时差为2天
C.工作C的总时差为零
D.工作D的最迟完成时间为第8天
E.工作E的最早开始时间为第2天
【正确答案】AB
【答案解析】本题考查的是时标网络计划中时间参数的判定。选项C,工作C的总时差为2天;选项D,工作D的最迟完成时间为第9天;选项E,工作E的最早开始时间为第5天。参见教材P62。
