【前锋线比较法试题及答案】为了方便考生备考建设工程教育网将根据监理工程师每章考试重点更新监理工程师试题及答案,希望考生跟着网校步伐一起学习!
监理工程师试题及答案对应知识点也已经为大家整理, 进度控制>> 合同管理>> 案例分析>> 三控>>
监理工程师试题及答案《进度控制》-前锋线比较法
1、常用的进度比较方法中,主要适用于时标网络计划的是( )。
A、列表比较法
B、S曲线比较法
C、香蕉曲线比较法
D、前锋线比较法

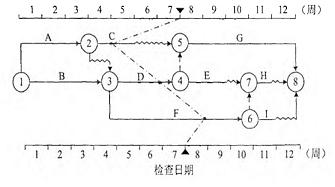

2、某工程时标网络计划及第7周末前锋线如下图所示,关于实际进度与计划进度比较结果正确的是( )。

A、工作C实际进度拖后2周,影响总工期1周
B、工作D实际进度提前1周,不影响总工期
C、工作F实际进度提前1周,不影响总工期
D、如果按照第7周末结果调整进度计划,工作H可提前开始
1、【正确答案】 D
【答案解析】 本题考查的是前锋线比较法。前锋线比较法是通过绘制某检查时刻工程实际进度前锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时标网络计划。参见教材P100。
2、【正确答案】 C
【答案解析】 本题考查的是前锋线比较法。选项A错误,工作C实际进度拖后3周,影响总工期1周;选项B错误,工作D实际进度拖后1周,影响总工期1周;选项D错误,如果按照第7周末结果调整进度计划,工作H不能提前开始。参见教材P101。
以上便是监理工程师试题及答案,希望对考生备考有所帮助!





![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






扫一扫立即下载
扫码添加老师
