    贾世龙监理《进度控制》考点分析:成倍节拍流水施工

    2017-03-30 16:12 来源:建设工程教育网
    打印
    字体:

      监理工程师正在处于紧张的备考时期,各位学员复习的都怎么样呢?为了帮助大家备考,建设工程教育网精选大量极具代表性的习题,深入剖析解题思路,提炼高频考点,指导学员熟悉考试题型、掌握命题规律、提高解题能力,帮助考生循序渐进掌握知识点、全面夯实基础,学习有条理,备考更轻松!

    知识点:成倍节拍流水施工(S)

    成倍节拍流水施工是保持同一施工过程各施工段的流水节拍相等;并使某些施工过程的流水节拍成为其他施工过程流水节拍的倍数。

    成倍节拍流水包括:一般的成倍节拍流水施工、

    加快的成倍节拍流水施工。

    为了缩短流水施工工期,一般均采用加快的成倍节拍流水施工方式。

    (一)加快的成倍节拍流水施工的特点

    同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;

    相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数(K);

    专业工作队数大于施工过程数;

    各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

    (二)加快的成倍节拍流水施工工期

    加快的成倍节拍流水施工工期T可按下式计算:

    T=(m+n′-1)K+∑G+∑Z-∑C(2-6)

    式中n′——专业工作队数目,其余符号如前所述。

    (三)成倍节拍流水施工示例

    某建设工程由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水节拍分别为:5周、10周、10周、5周。一般的成倍节拍流水施工计划如图2—8所示。

    施工过程 施工进度(周)
    5 10 15 20 25 30 35 40 45 50 55 60
    基础工程
    结构安装
    室内装修
    室外工程

    施工过程 施工进度(周)
    5 10 15 20 25 30 35 40 45 50 55 60
    基础工程
    结构安装
    室内装修
    室外工程

    图2-8大板结构楼房一般的成倍节拍流水施工计划

    上例按加快的成倍节拍流水施工工期计算

    (1)计算流水步距

    流水步距等于流水节拍的最大公约数:

    K=公约max[5,10,10,5]=5周

    (2)确定专业工作队数目

    每个施工过程成立的专业工作队数目可按下式计算:

    bj=tj/K(2—7)

    在本例中,各施工过程的专业工作队数目分别为:

    Ⅰ——基础工程:bⅠ=5/5=1Ⅱ——结构安装:bⅡ=10/5=2

    Ⅲ——室内装修:bⅢ=10/5=2

    Ⅳ——室外工程:bⅣ=5/5=1

    专业工作队总数:n′=(1+2+2+1)=6

    (3)绘制加快的成倍节拍流水施工进度计划图

    贾世龙监理《进度控制》考点分析:成倍节拍流水施工

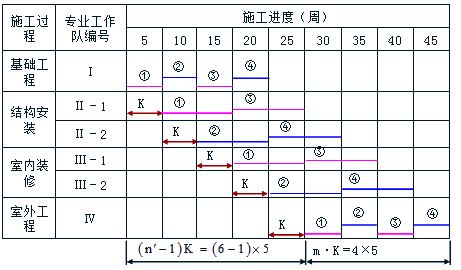

    图2-9大板结构楼房加快的成倍节拍流水施工计划

    (4)确定流水施工工期

    流水施工工期为:

    T=(m+n′-1)K=(4+6-1)×5=45(周)

    与一般的成倍节拍流水施工进度计划比较,加快的成倍节拍流水施工使总工期缩短了15周。

    同步试题

    1.某工程由5个施工过程组成,分为三个施工段组织固定节拍流水施工。在不考虑提前插入时间的情况下,要求流水施工工期不超过42天,则流水节拍的最大值为()天。

    A.4

    B.5

    C.6

    D.8

    【正确答案】C

    【答案解析】本题考查的是固定节拍流水施工。施工过程数目n=5;施工段数目m=3;流水施工工期T=(m+n-1)t+∑G+∑Z,如果不考虑∑G+∑Z,t最大=T/(m+n-1)=42 /(5+3-1)=6(天)。参见教材P27。

    2.某建设工程划分为4个施工过程,3个施工段组织加快的成倍节拍流水施工,流水节拍分别为4天、6天、4天和2天,则流水步距为()天。(2013年)

    A.2

    B.3

    C.4

    D.6

    【正确答案】A

    【答案解析】本题考查的是成倍节拍流水施工。成倍节拍流水施工的流水步距等于流水节拍的最大公约数。参见教材P30.

    3.加快的成倍节拍流水施工的特点有()。

    A.相邻施工过程的流水步距相等,且等于流水节拍

    B.专业工作队数大于施工过程数

    C.施工段之间没有空闲时间

    D.同一施工过程在其各施工段上的流水节拍成倍数关系

    E.施工过程数等于施工段数

    【正确答案】BC

    【答案解析】本题考查的是成倍节拍流水施工。加快的成倍节拍流水施工的特点:同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数(K);专业工作队数大于施工过程数;各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。参见教材P28。

    我要纠错】 责任编辑:芝士布丁君
    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    正保刷题宝

    · AI智能组卷

    · 海量试题

    · VIP解锁全部

    限时99元/科 扫码免费体验
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
