    贾世龙监理《进度控制》考点细讲:S曲线比较法

    2017-04-13 10:59 来源:建设工程教育网
    打印
    字体:

      监理工程师正在处于紧张的备考时期,各位学员复习的都怎么样呢?为了帮助大家备考,建设工程教育网精选大量极具代表性的习题,深入剖析解题思路,提炼高频考点,指导学员熟悉考试题型、掌握命题规律、提高解题能力,帮助考生循序渐进掌握知识点、全面夯实基础,学习有条理,备考更轻松!

    知识点:S曲线比较法

    概念:以横坐标为表示时间,纵坐标表示累计完成任务量,绘制一条按计划时间累计完成任务量的S曲线;然后将工程项目实施过程中各检查时间实际累计完成任务量的S曲线也绘制在同一坐标系中,进行实际进度与计划进度比较的一种方法。

    (一)S曲线的绘制方法

    ●确定单位时间计划完成任务量

    ●计算不同时间累计完成任务量

    ●根据累计完成任务量绘制S曲线

    例题

    贾世龙监理《进度控制》考点细讲:S曲线比较法

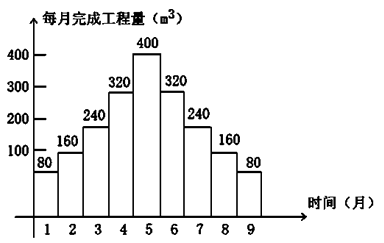

    图4-9每月完成工程量图

    完成工程量汇总表表4-1

    时间(月) 1 2 3 4 5 6 7 8 9
    每月完成量(m3 80 160 240 320 400 320 240 160 80
    累计完成量(m3 80 240 480 800 1200 1520 1760 1920 2000

    (二)实际进度与计划进度的比较

    贾世龙监理《进度控制》考点细讲:S曲线比较法

    1.工程项目实际进展状况

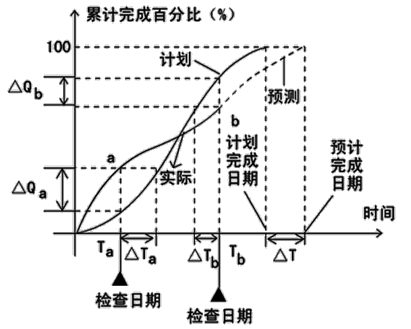

    如果工程实际进展点落在计划S曲线左侧,表明此时实际进度比计划进度超前,如图4-11中的a点;

    如果工程实际进展点落在S计划曲线右侧,表明此时实际进度拖后,如图4-11中的b点;

    如果工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致。

    2.工程项目实际进度超前或拖后的时间

    在S曲线比较图中可以直接读出实际进度比计划进度超前或拖后的时间(横坐标)。

    如图4—11所示,△Ta表示Ta时刻实际进度超前的时间;△Tb表示Tb时刻实际进度拖后的时间。

    3.工程项目实际超额或拖欠的任务量

    在S曲线比较图中也可直接读出实际进度比计划进度超额或拖欠的任务量(纵坐标)。

    4.后期工程进度预测

    如果后期工程按原计划速度进行,则可做出后期工程计划S曲线如图4—11中虚线所示,从而可以确定工期拖延预测值△T.

    同步试题

    1.在利用S曲线比较建设工程实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的右侧,则该实际进展点与计划S曲线在纵坐标方向的距离表示该工程( )。

    A.实际进度超前的时间

    B.实际超额完成的任务量

    C.实际进度拖后的时间

    D.实际拖欠的任务量

    【正确答案】D

    【答案解析】本题考查的是S曲线比较法。纵坐标距离表示超额或拖欠的任务量。如果检查日期实际进展点落在计划S曲线的右侧,则该实际进展点与计划S曲线在纵坐标方向的距离表示该工程实际拖欠的任务量。参见教材P97。

    我要纠错】 责任编辑:芝士布丁君
    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    正保刷题宝

    · AI智能组卷

    · 海量试题

    · VIP解锁全部

    限时99元/科 扫码免费体验
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
