    线路、关键线路和关键工作-建设工程进度控制考点

    2019-08-02 09:22 来源:建设工程教育网
    打印
    字体:

    2020年监理工程师备考已经开始,建设工程教育网为考生准备了监理工程师建设进度控制考点,希望考生能够跟着小编的步伐,一起备考2020年监理工程师考试。同时,也希望大家保持一个好的心态,坚持每天学习,不要松懈,相信大家通过坚持不懈的努力,一定可以取得一个好的成绩。

    推荐:监理工程师合同管理考点及对应习题汇总

    四、先行工作和后续工作

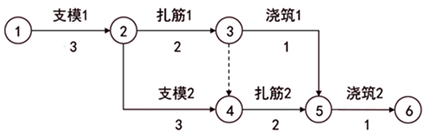

    【先行工作】相对于浇筑1,支模1和扎筋1都是浇筑1的先行工作;

    【后续工作】相对于支模2,扎筋2和浇筑2都是支模2的后续工作。

    在工程网络计划实施过程中,如果发现某工作进度拖延,则受影响的工作必定是该工作的后续工作。

    五、线路、关键线路和关键工作

    监理工程师复习资料

    【线路】网络图从起点节点开始,沿箭头方向顺序通过一系列箭线与节点,最后到达终点节点的不循环通路;

    【思考】上述网络图中一共有几条线路,如何表示线路?

    【关键线路】在关键线路法(CPM)中,线路上所有工作的持续时间总和称为该线路的总的持续时间,总持续时间最长的线路称为关键线路。

    【思考】上述网络图中关键线路是哪条,如何表示关键线路线路?

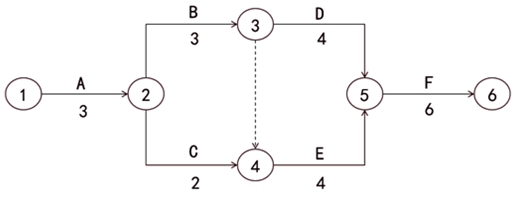

    【例如】某分部工程的网络计划图如下所示:

    监理工程师复习资料

    ①试找出关键线路,并以节点标号表示出关键线路。

    关键线路为:①→②→③→⑤→⑥;①→②→③→④→⑤→⑥。

    ②由于计划调整,工作C的持续时间由2天增加到4天。

    关键线路为:①→②→④→⑤→⑥。

    【结论】关键线路可能不止一条,且可能会发生转移。

    【关键工作】关键线路上的工作成为关键工作;

    【思考】上述网络图中关键工作都有哪些?

    关键工作的实际进度的提前或延后,均会对总工期产生影响,因此关键工作的实际进度是建设工程进度控制的工作重点。

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    正保刷题宝

    · AI智能组卷

    · 海量试题

    · VIP解锁全部

    限时99元/科 扫码免费体验
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
