2012年二级建造师《施工管理》每日一练(8.16)

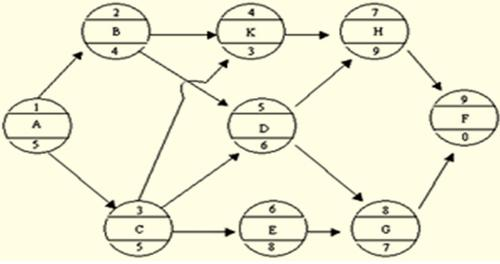

根据某工程项目的各项工作的持续时间和工作之间的逻辑关系,编制的单代号网络计划如下图所示(时间单位:月),则工作K的最早完成和最迟完成时间分别为( )个月。
A.12,15
B.13,16
C.13,15
D.15,16

【正确答案】:B
【答案解析】:K有两个紧前工作B.C,
ESA=0, EFA=0+5=5
ESB=5 ,EFB=5+4=9
ESC=5 ,EFC=5+5=10
ESK=max(EFB,EFC)=10, EFK=10+3=13
LFK=该工作的最早完成时间+总时差=13+3=16.参见教材P128.
