试题word版:2013年一级建造师《市政工程管理与实务》试题及答案解析
---------------------------------------------------------------
一建市政工程管理与实务案例(五):
--------------------------------------------------------------------------
背景:
A公司为某水厂改扩建工程总承包单位,工程包括新建滤池、沉淀池、清水池、进水管道及相关的设备安装,其中设备安装经招标后由B公司实施,施工期间,水厂要保持正常运营。新建清水池为地下构筑物,池体平面尺寸为
A公司项目部进场后将临时设备中生产设施搭设在施工的构筑物附近,其余的临时设施搭设在原厂区构筑物之间的空地上,并与水厂签订施工现场管理协议。B公司进场后,A公司项目部安排B公司临时设施搭设在厂区的滤料堆场附近,造成部分滤料损失,水厂物资部门向B公司提出赔偿滤料损失的要求。

问题:
1.分析本案例中施工环境的主要特点。
2.清水池高度方向施工需设置几道施工缝,应分别在什么部位?

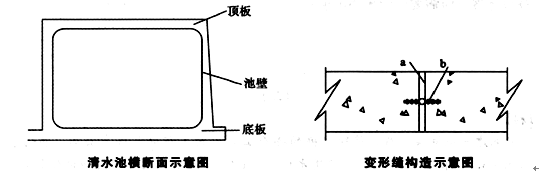

3.指出上面右图中a、b材料的名称。
4.简述清水池划分施工段的主要依据和施工顺序,清水池混凝土应分几次浇筑?
5.列出本工程其余临时设施种类,指出现场管理协议的责任主体。
6.简述水厂物资部门的索赔程序。

--------------------------------------------------------------------------

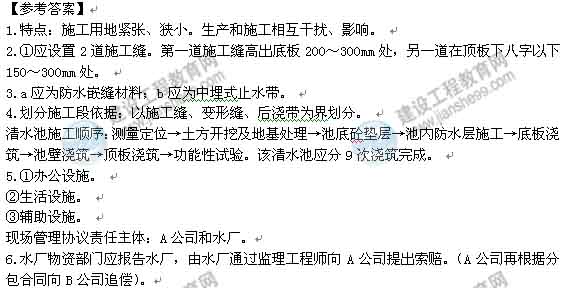

点击以下链接查看更多:
2013年一级建造师《市政工程管理与实务》试题及答案:





![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






扫一扫立即下载
扫码添加老师
