    2020二建《施工管理》答疑精华:自由时差和总时差

    2020-05-19 17:06 来源:建设工程教育网
    打印
    字体:

      2020年二级建造师考试备考进行中,为了帮助二建考生高效备考,建设工程教育网特从答疑板中精选学员普遍出现的问题,为大家找到解决的方法。以下是学员关于《建设工程施工管理》2Z103000施工进度管理章节中“自由时差和总时差”提出的相关问题及解答,希望对大家有所帮助!

      【原题内容】

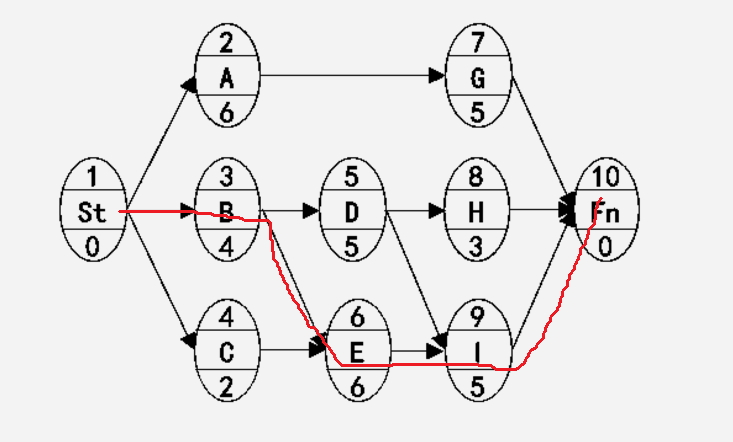

      28.某分部工程的单代号网络计划如图所示(时间单位:天),正确的有( )

      A.有两条关键线路

      B.计算工期为15

      C.工作H的自由时差为2

      D.工作D和I之间的时间间隔为1

      E. 工作G的总时差和自由时差均为4

      [正确答案]BDE

      [答案解析]本题考查的是关键工作、关键路线和时差。关键线路只有1条B-E-I,计算工期为4+6+5=15天;G工作的总时差=15-11=4天,G工作的自由时差=15-11=4天;D工作最早完成是第9天,I工作最早开始是第10天,工作D.I之间有1天的时间间隔;H工作的自由时差=15-(4+5+3)=3天。

      详细问题描述:

      老师,自由时差和总时差总是搞迷,弄不清!怎么办?有什么好方法区分吗?

    自由时差和总时差-问题

      答疑老师回复:自由时差和总时差-解答

      1、单代号网络图计算总时差和自由时差可用双代号网络图的方法。

      2、例如选项E:

      E. 工作G的总时差和自由时差均为4——————正确。

      平行线路法求总时差:就是求与关键线路上的平行的节点间的关键工作工序时间累加与平行非关键工作时间累加的差相比较,求最小值。

      起点-A-G-终点和起点-B-E-I-终点是平行线路,工作G的总时差=(4+6+5)-(6+5)=4

      由于G工作后的终点,那么工作G的总时差=工作G的自由时差=(4+6+5)-(6+5)=4

    更多推荐:

    2020年二级建造师《建设工程施工管理》数字考点总结

    二级建造师《施工管理》分值分布及备考建议

    2020年二级建造师《建设工程施工管理》科目特点及学习方法

    2020年二级建造师施工管理每章重要知识点/考点总结 含预计分值

    【免费试听】李娜老师2020二建《施工管理》习题强化阶段试听

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    正保刷题宝

    · 天天练

    · 历年金题

    · 全国联考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
