  问:电气设备安装工程量如何计算(三):母线及绝缘子

  答:

  1、悬垂绝缘子串安装,指垂直或V型安装的提挂导线、跳线、引下线、设备连接线或设备等所有用的绝缘子串安装,按单、双串分别以“串”为计量单位,耐张绝缘子串的安装,已包括在软母线安装项目内。

  2、支持绝缘子安装以“个”为计量单位,按安装在户内、户外、以及单孔、双孔、四孔固定分别计算。

  3、穿墙套管安装不分水平、垂直安装,均以“个”为计量单位。

  4、软母线安装,指直接由耐张绝缘子串悬挂部分,按软母线截面大小分别以“跨/三相”为计量单位,设计跨距不同时,不得调整。导线、绝缘子、线夹等均按施工图设计用量加估价表规定的损耗率计算。

  5、软母线引下线,指由T型线夹或并沟线夹从软母线引向设备的连接线,以“组”为计量单位,每三相为一组;软母线经终端耐张线夹引下(不径T型线夹或并沟线夹引下)与设备连接的部分执行引下线项目,不得换算。

  6、两跨软母线间的跳引线安装,以“组”为计量单位,每三相为一组。不论两端的耐张线夹是螺栓式或压接式,均执行软母线跳线项目,不得换算。

  7、设备连接线安装,指两设备间的连接部分,不论引下线、跳线、设备连接线,均应分别按导线截面、三相为一组计算工程量。

  8、组合软母线安装,按三相为一组计算、跨距(包括水平悬挂部分和两端引下部分之和)系按45米内考虑,跨度的长与短不得调整。软导线、绝缘子、线夹按施工图设计用量加上规定的损耗率计算。

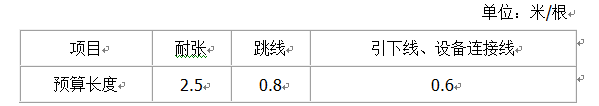

  9、软母线安装预留长度按下表计算。
