某分部工程由4个施工过程组成,分为3个施工段组织流水施工
书山有路勤为径,学海无涯苦作舟。2020年监理工程师考试已经结束,想要备考2021年监理工程师考试的小伙伴们要准备起来啦!小编为大家整理了监理工程师知识点相关习题,小伙伴们快做起来吧!

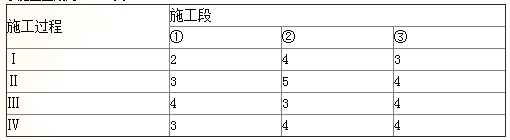

1、某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍(天)见下表。则流水施工工期为( )天。
A、20
B、21
C、22
D、23
【正确答案】 D
【答案解析】 本题考查的是流水施工工期的确定。用错位相减取大差法计算流水步距,
Ⅰ与Ⅱ:
在差数列中取最大值求出流水步距。
施工过程Ⅰ与Ⅱ之间的流水步距:K1,2=3天;施工过程Ⅱ与Ⅲ之间的流水步距:K2,3=5天;施工过程Ⅲ与Ⅳ之间的流水步距:K3,4=4天。流水施工工期=(3+5+4)+(3+4+4)=23天。参见教材P32
