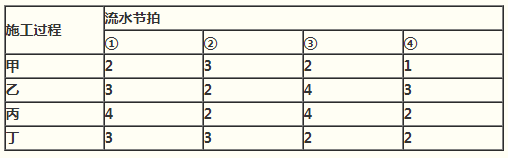

某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见下表,则施工过程甲与乙、乙与丙、丙与丁之间的流水步距分别为( )。
A、4天,3天,4天
B、2天,3天,4天
C、3天,4天,1天
D、1天,3天,5天
【正确答案】 B
【答案解析】 本题考查的是流水施工工期的确定。依题意,可根据累加数列错位相减取大差法计算,施工过程流水节拍的累加数列为:
施工过程甲:2,5,7,8
施工过程乙:3,5,9,12
施工过程丙:4,6,10,12
施工过程丁:3,6,8,10
根据累计相加,错位相减取大差的方法,可以得出各个过程之间的流水步距分别为:
施工过程甲与乙之间的流水步距:K甲,乙=max{2,2,2,-1,-12}=2(天),
施工过程乙与丙之间的流水步距:K乙,丙=max{3,1,3,2,-12}=3(天),
施工过程丙与丁之间的流水步距:K丙,丁=max{4,3,4,4,-10}=4(天)。参见教材P32。






![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






扫一扫立即下载
扫码添加老师
