关键节点的内涵与特性
关键节点是指关键工作两端的节点。在双代号网络计划中,当计划工期等于计算工期时,关键节点具有以下一些特性。
(1)开始节点和完成节点均为关键节点的工作,不一定是关键工作;

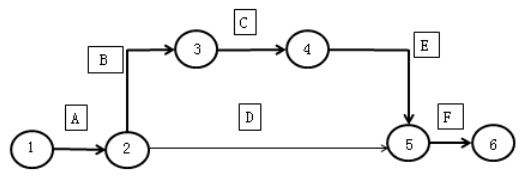

图中:1-2-3-4-5-6为关键线路,节点1、2、3、4、5、6均为关键节点,但是D工作不一定是关键工作。
(2)以关键节点为完成节点的工作,其总时差和自由时差必然相等;
在上图中,5为关键节点,因此,E、D工作的自由时差和总时差必然相等。
(3)当两个关键节点间有多项工作,且工作间的非关键节点无其他内向箭线和外向箭线时,则两个关键节点间的各项工作的总时差相等。

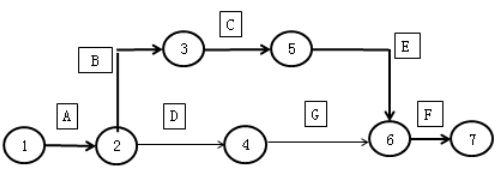

D、G两项工作的总时差一定相等。
(4)当两个关键节点间有多项工作,且工作间的非关键节点有外向箭线而无其他内向箭线时,则两个关键节点间的各项工作的总时差不一定相等。

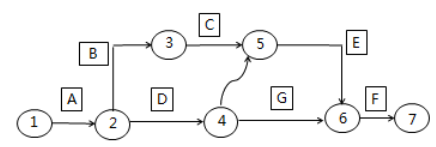

D、G两项工作的总时差不一定相等。
以上就是建设工程教育网为大家提供的一建管理知识点,建设工程教育网将持续关注2019年一级建造师考试的相关信息。更多2019年一级建造师考试内容,尽在建设工程教育网一级建造师栏目!








![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






扫一扫立即下载
扫码添加老师
