2021年一级建造师考试临近,考生们都在紧张备考中,小编为大家整理了一级建造师《建设工程项目管理》的一些考点,希望对考生们有所帮助。
工期索赔的计算

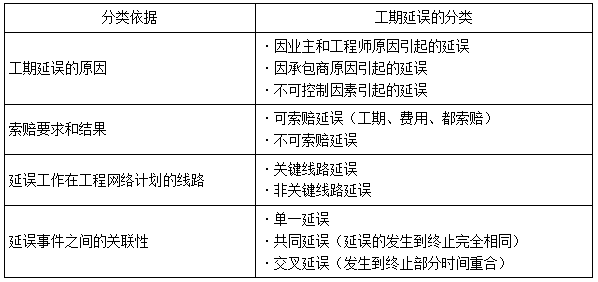

一、工期延误的分类
二、工期索赔的依据和条件
在合同履行过程中,因下列情况导致工期延误和(或)费用增加的,由发包人承担由此延误的工期和(或)增加的费用,且发包人应支付承包人合理的利润:
(1)发包人未能按合同约定提供图纸或所提供图纸不符合合同约定的。
(2)发包人未能按合同约定提供施工现场、施工条件、基础资料、许可、批准等开工条件的。
(3)发包人提供的测量基准点、基准线和水准点及其书面资料存在错误或疏漏的。
(4)发包人未能在计划开工日期之日起7天内同意下达开工通知的。
(5)发包人未能按合同约定日期支付工程预付款、进度款或竣工结算款的。
(6)监理人未按合同约定发出指示、批准等文件的。
(7)专用合同条款中约定的其他情形。
【总结】发包人的不作为、过错导致的。
三、工期索赔的分析和计算
1.直接法
发生在关键线路上,实际干扰时间为工期索赔值。
2.比例分析法
工程量由2800m3增加到3500m3,原定工期40天,索赔的工期?如果工程量增减10%为承包商承担的风险,工期索赔多少天?
工期索赔值=原工期×新增工程量/原工程量=40×(3500-2800)/2800=10天
工期索赔=40×(3500-2800×110%)/2800=6天
3.网络分析法
推荐阅读:






![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






扫一扫立即下载
扫码添加老师
