2021年一建工程法规核心知识点:建设工程竣工规划、消防等验收的规定
2021一级建造师工程法规知识点繁多,记不住怎么办?建设工程教育网为考生们整理了一级建造师工程法规核心知识点,快点拿出小本本记录起来!
2021年一建工程法规核心知识点:建设工程竣工规划、消防、节能、环保等验收的规定
1.规划验收
(1)预验收
1)在工程竣工验收之前;
2)由规划部门对建设工程是否符合规划条件进行核实,之后方可进行竣工验收。
(2)正式验收
1)在工程竣工验收合格后6个月内向规划主管部门报送有关竣工验收资料,进行正式规划验收;
2)验收合格的,由规划部门出具规划认可文件或核发建设工程竣工规划验收合格证。
2.消防验收(双轨制管理)
(1)大型的人员密集场所和其他特殊建设工程,建设单位向公安消防机构申请消防验收。
(2)其他建设工程,建设单位在验收后报公安消防机构备案
公安消防机构自受理消防验收申请之日起20日内组织消防验收,出具消防验收合格意见;
消防验收不合格,擅自投入使用的,责令停止施工,停止使用或者停产停业。
3.环保验收(两大制度)
(1)环境影响分类评价制度(建前评价,建后验收)
环境影响报告书;环境影响报告表;环境影响登记表
(2)三同时制度
1)环境保护设施应该与主体工程同时设计、同时施工、同时投入使用;
2)需要进行试生产的,建设单位应当自项目投入试生产之日起三个月内申请验收;
3)分期建设、分期投入的项目也分期验收;
4)环境保护部门自收到申请之日起30日内完成验收。
4.建筑工程节能验收

(1)建筑节能验收的相关规定

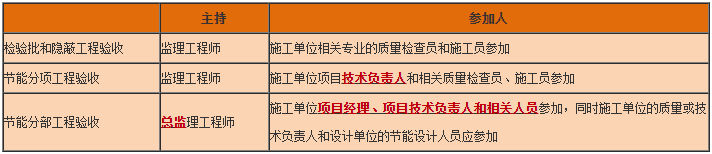

(2)节能验收的组织
