2021年一建项目管理计算专题:以工程延期的总天数为基础,计算总部管理费的索赔额

【例题】某国际工程合同额为5000万元人民币,合同实施天数为300天;由国内某承包商总承包施工,该承包商同期总合同额为5亿人民币,同期内公司的总管理费为1500万元;因为业主修改设计,承包商要求工期延期30天。该工程项目部在施工索赔中总部管理费的索赔额是( )万元。
A.50
B.15
C.12
D.10
【答案】B

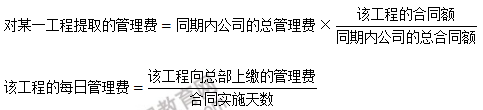

【解析】本题考查的是索赔费用的计算。该工程的总部管理费=1500×5000/50000=150万,该工程可以索赔的总部管理费=30×150/300=15万。
2021一级建造师考试临近,现阶段备考的如何?网校教研团队整理了一级建造师考前三页纸,快来领取吧!点击领取三页纸>>
学员讨论(0)





![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






扫一扫立即下载
扫码添加老师
