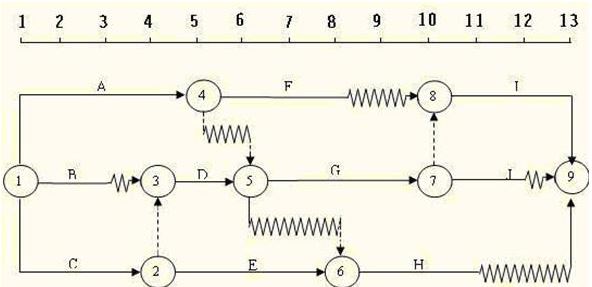

某工程双代号时标网络计划如下图所示,其中工作D的总时差为( )周。
A、0
B、1
C、2
D、3
【正确答案】A
【答案解析】本题考查的是双代号时标网络计划工作总时差的判定。本网络计划的关键线路为C-D-G-I。因此工作D为关键工作,总时差为0。
建设工程教育网原创·转载请注明出处
