    2019一级建造师试题《市政工程》实务题(文字版)(二)

    2020-09-14 14:54 来源:建设工程教育网
    打印
    字体:

    (二)

    某公司承建长1.2km的城镇道路大修工程,现状路面面层为沥青混凝土,主要施工内容包括:对沥青混土路面沉陷、破碎部分进行处理;局部加铺网孔尺寸10mm的玻纤网以减少旧路面对新沥青面层反射裂缝,对旧沥青混凝土路面铣刨拉毛后加加铺厚40mmAC-13沥青混疑土面层,道路平面如图2所示。机动车道下方有一DN800mm污水干线,垂直于干线有一DN500mm混凝土污水管支线接入,由于污水支线不能满足排放量要求,拟在原位更新为DN600mm,更换长度50m,如图2中2#一2'#井段。

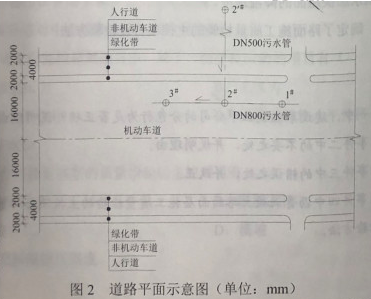

    /upload/resources/image/2020/09/14/470939_500x500.png

    项目部在处理破损路面时发现挖补深度介于50~150mm之间,拟用沥青混凝土一次补平。在采购玻纤网时被告知网孔尺寸10mm的玻纤网缺货,拟变更为网孔尺寸20mm的玻纤网。

    交通部门批准的交通导行方案要求:施工时间为夜间22:30至次日5:30,不断路施工。为加快施工速度,保证每日5:30前恢复交通,项目部拟提前一天采用机械洒布乳化沥青(用量0.8L/㎡),为第二天沥青面层摊铺创造条件。

    项目部调查发现:2#一2'#井段管道埋深约3.5m,该深度土质为砂卵石,下穿越有电信、电力管道(埋深均小于1m), 2'#井处具备工作井施工条件,污水干线夜间水量小且稳定支管接入时不需导水,2#一2'#井段施工期间上游来水可导入其它污水管。结合现场条件和使用需要,项目部拟从开槽法、内衬法、破管外挤法及定向钻法等4种方法中选择一种进行施工。

    在对2#井内进行扩孔接管作业之前,项目部编制了有限空间作业专项方案和事故应急预案并经过审批;在作业人员下井前打开上、下游裣查井通风,对井内气体进行检测后未发现有气体超标;在打开的检查井周边摆放了反光锥桶。完成上述准备工作后,裣测人员带着气体检测设离开了现场,此后2名作业人员均穿戴防护设备下井施工,由于施工时扰动了井底沉积物,有毒气体逸出,造成作业人员中毒,但暴露了项目部安全管理的漏洞:监理因此开出停工整顿通知。

    问题:

    1.指出项目部破损路面处理的错误之处并改正。

    2.指出项目部玻纤网更换的错误之处并改正。

    3.改正项目部为加快施工速度所采取的措施的错误之处。

    4.甲种管道施工方法中哪种方法最适合本工程?分别简述其它三种方法不适合的主要原因。

    5.针对管道施工时发生的事故,补充项目部在安全管理方面采取的措施。

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    • 密题库
    • 题库小程序
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    快来刷题吧
    查看详情
    正保刷题宝

    · 万人模考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
