    2019一级建造师试题《公路工程》实务题(文字版)(二)

    2020-09-14 15:01 来源:建设工程教育网
    打印
    字体:

    (二)

    背景资料

    某施工单位承建某三级公路,公路起讫桩号为K0+000~K12+300,路面结构形式如图2所示,图中(A)未采用硬化处理,在沥青混凝土面层和级配碎石基层之间设置下封层。项目地处丘陵地区,周边环境复杂。其中K2+000~K2+600为滑坡地段,该地段多为破碎结构的硬岩活层状结构的不连续地层,路线在滑坡地段以挖方形式通过,经挖方卸载后进行边坡防护。

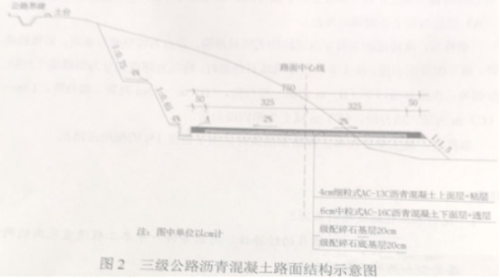

    /upload/resources/image/2020/09/14/470947_500x500.png

    施工单位对滑坡地段施工编制了滑坡防治专项施工方案以及滑坡监测方案,通过相关专家评审。施工中发生如下事件:

    事件一:施工单位针对该项目特点编制了应急预案,在应急预案公布之日起1个月内,向单位所在地安全生产监督管理部门和有关部门进行告知性备案,并提交相关材料。

    事件二:滑坡地段采用挖方卸载的防治措施,对该地段边坡采用锚杆加钢筋网再加喷射混凝土进行防护。

    事件三:施工单位对级配碎石基层表面做了如下处理:①在沥青面层施工前1~2d内,采用人工清扫方式清理级配碎石基层表面;②当基层表面出现小坑槽时,用原有基层材料找补;③当基层表面出现较大范围松散时,清除掉该范围内全部基层重新铺装。

    事件四:级配碎石基层施工完毕后,施工单位会同相关资料检验人员对基层的弯沉、压实度、平整度、横披等项目进行了实测。

    问题:

    1.写出图2中A的名称。下封层施工宜采用什么方法施工?

    2.指出事件一中对应急预案告知性备案做法的错误之处,并改正。

    3.事件二中,滑坡防治措施属于哪类滑坡防治措施,滑坡防治措施还有哪两类?

    4.逐条判断事件三中级配碎石基层表面处理的做法是否正确,并改正。

    5.补充事件四中还需实测的项目,并指出实测项目中的关键项目。

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    • 密题库
    • 题库小程序
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    快来刷题吧
    查看详情
    正保刷题宝

    · 万人模考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
