    2011年一级建造师考试《机电实务》试题案例题第三题

    2013-10-18 15:14 来源:建设工程教育网
    打印
    字体:

      2011年一级建造师考试《机电实务》试题案例题第三题

      案例(三)

      背景资料
       某安装公司分包一商务楼(1-5层为商场、 6-30层为办公楼)的变配电工程,工程的主要设备(三项干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运达施工现场,其他设备、材料由安装公司采购,合同工期为60天,并约定提前1天奖励5万元人民币,延迟1天罚款5万元人民币。
       安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5天。当正式施工时,因商场需提前送电,业主要求变配电工程提前5天竣工。项目部按工作持续时间和计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出了5天。
       进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去了3天,并增加费用3万元,项目部又赶工3天,变配电工程最终按业主要求提前5天竣工,验收合格后,资料整理齐全,准备归档。

    代号

    工作内容

    紧前工作

    持续时间(天)

    计划费用(万元)

    可压缩时间(天)

    压缩单位时间增加费用万元/天

    A

    基础框架安装

    10

    10

    3

    1

    B

    接地干线安装

    10

    5

    2

    1

    C

    桥架安装

    A

    8

    15

    3

    0.8

    D

    变压器安装

    AB

    10

    8

    2

    1.5

    E

    开关柜配电柜安装

    AB

    13

    32

    3

    1.5

    F

    电缆敷设

    CDE

    8

    90

    2

    2

    G

    母线槽安装

    DE

    10

    80

    H

    二次线路敷设

    E

    4

    4

    1

    1

    I

    试验调整

    FGH

    20

    30

    3

    1.5

    J

    计量仪表安装

    H

    2

    4

    K

    检查验收

    IJ

    2

    2

       问题:
       1.项目部在哪几项工作赶工了?并分别列出其赶工天数和增加的费用。
       2.原计划施工费用多少?赶工后实际施工费用多少?
       3.变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后才能做耐压试验?
       4.变配电工程先按哪种工程划分类别竣工验收?验收资料应在何时归档?
       【建设工程教育网老师权威答案】

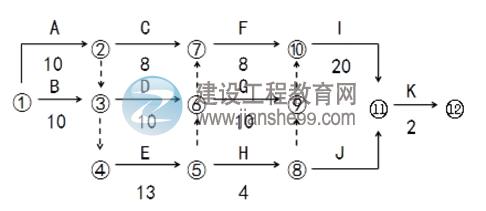

       1.根据背景,原计划网络图如下

       从A--I工作,其中的关键工作有:
       A、B、E、G
       A工作如果压缩3天,但 因B工作只能压缩2天, 那么E工作的紧前工作为AB,那么A工作压缩3天,对E而言无意义,压缩2天就够了。
       AB分别压缩2天,费用为:(2×1)+(2×1)=4万元
       G没有压缩空间,那么只有在E工作上压缩3天,才能完成赶工5天,费用为:3×1.5=4.5万元
       即项目部在A(基础框架安装)、B(接线干线安装)、E(开关柜配电柜安装)、I(试验调整)工作上进行了赶工;
       A(基础框架安装)赶工2天、增加费用2万元
       B(接地干线安装)赶工2天、增加费用2万元
       E(开关柜配电柜安装)赶工3天、增加费用4.5万元
       I(试验调整)赶工3天、增加费用4.5万元
       2.原计划施工总费用为:
       10+5+15+8+32+90+80+4+30+2=280万元
       在试验调整工作前进行的赶工,增加费用为
       2+2+4.5=8.5万元
       因变压器受潮,干燥处理增加费用3万元
       赶工3天,费用为3×1.5=4.5
       那么增加的总费用为:8.5+3+4.5=16万元
       赶工后提前5天竣工奖励为5×5=25万元
       赶工后实际费用为280+16-25=271万元
       3.变压器线圈安装现场可采用电加热,如油箱铁损法、铜损法和热油法进行干燥(P48),干燥后必须对试验元件用摇表检查绝缘状况(P49),合格后才能做耐压试验。
       4.变配电工程应按子分部工程(如果是室外变配电,按单位工程)进行竣工验收,验收后资料移交给总包,总包在整个商务楼竣工验收后移交给建设单位,由建设单位在整个商务楼工程结束时归档。
      答案及解析由网校老师整理而成,据学员反映部分网站未经许可擅自转载,且出现内容错误,请 大家以本网为准。

      若您在一建学习过程中有任何疑问,欢迎进入论坛讨论

      推荐

      ·2014年一级建造师考试高分通过方案

      ·2012年一级建造师建筑工程试题及答案

      ·2011-2013年一级建造师试题及答案

      ·2014年一建教材即将改版,获取一手老师解读信息,关注官方微信!

    一级建造师官方微信

    责任编辑:跳跳豆
    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    快来刷题吧
    查看详情
    正保刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
