    2013年一级建造师考试《建筑实务》试题案例分析题第4题

    2013-10-22 14:33 来源:建设工程教育网
    打印
    字体:

      2013年一级建造师考试《建筑实务》试题案例分析题第4题

    背景:

    某新建图书馆工程,采用公开招标的方式,确定某施工单位中标。双方按《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工总承包合同。合同约定总造价14250万元,预付备料款2800万元,每月底按月支付施工进度款。竣工结算时,结算价款按调值公式法进行调整。在招标和施工过程中,发生了如下事件:

    事件一:建设单位自行组织招标。招标文件规定:合格投标人为本省企业;自招标文件发出之日起15天后投标截止;招标人对投标人提出的疑问分别以书面形式回复给相应提出疑问的投标人。建设行政主管部门评审招标文件时,因为个别条款不符合相关规定,要求整改后再进行招标。

    事件二:合同约定主要材料按占造价比重55%计,预付备料款在起扣点之后的五次月度支付中扣回。

    事件三:基坑施工时正值雨季,连续降雨导致停工6天,造成人员窝工损失2.2万元。一周后出现罕见特大暴雨,造成停工2天,人员窝工损失1.4万元。针对上述情况,施工单位分别向监理单位上报了这四项索赔申请。

    事件四:某分项工程由于设计变更导致该分项工程量变化幅度达20%,合同专用条款未对变更价款进行约定。施工单位按变更指令施工,在施工结束后的下一个月上报支付申请的同时,还上报了该设计变更的变更价款申请,监理工程师不批准变更价款。

    事件五:种植屋面隐蔽工程通过监理工程师验收后开始覆土施工,建设单位对隐蔽工程质量提出异议,要求复验,施工单位不予同意。经总监理工程师协调后三方现场复验,经检验质量满足要求。施工单位要求补偿由此增加的费用,建设单位予以拒绝。

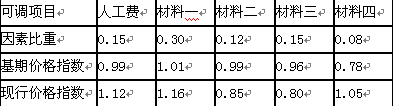

    事件六:合同中约定,根据人工费和四项主要材料和价格指数对总造价按调值公式法进行调整。各调值因素的比重、基准和现行价格指数如下表:

    问题:

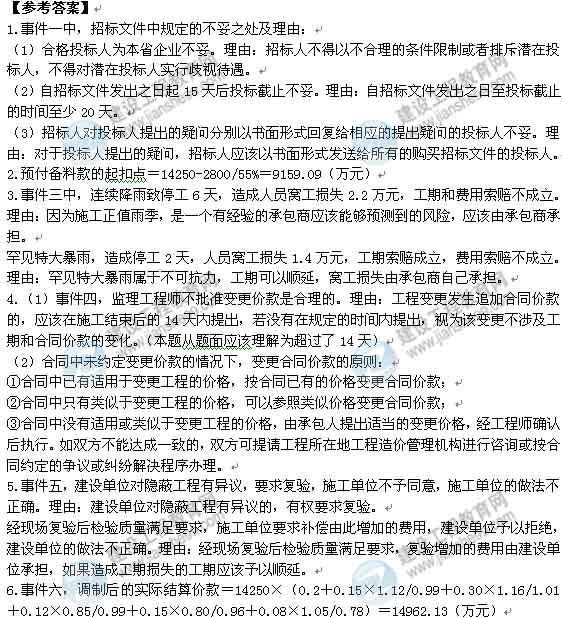

    1.  事件一中,指出招标文件规定的不妥之处,并分别写出理由。

    2.  事件二中,列式计算预付备料款的起扣点是多少万元?(精确到小数点后2位)

    3.  事件三中,分别判断四项索赔是否成立?并写出相应的理由。

    4.  事件四中,监理工程师不批准变更价款申请是否合理?并说明理由。合同中未约定变更价款的情况下,变更价款应如何处理?

    5.  事件五中,施工单位、建设单位做法是否正确?并分别说明理由。

    6.  事件六中,列式计算经调整后的实际计算价款应为多少万元?(精确到小数点后2位)





        若您在一建学习过程中有任何疑问,欢迎进入论坛讨论

      推荐

      ·2014年一级建造师考试高分通过方案

      ·2013年一级建造师建筑工程试题及答案

      ·2011-2013年一级建造师试题及答案

      ·2014年一建教材即将改版,获取一手老师解读信息,关注官方微信!

    一级建造师官方微信



    责任编辑:玛门
    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    快来刷题吧
    查看详情
    正保刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
