24小时客服电话:010-82326699
  • 官方号
    微信公众号
    热门资讯,实时推送
    微信号:jianshe99zb
    官方视频号
    免费直播,订阅提醒
    微信扫码即可关注
    考试指导老师
    扫码了解并领取资料
    微信扫码即可添加
    官方抖音号
    分享更多建工日常
    抖音扫一扫关注
  • APP下载
    扫一扫,立即下载
    医学教育网APP下载

    开发者:北京正保建工教育科技有限公司

    苹果版本:8.5.0

    安卓版本:8.5.0

    应用涉及权限:查看权限>

    APP:隐私政策:查看政策>

  • 当前位置:建设工程教育网 > 一级建造师 > 备考资料 > 复习资料

    一级建造师答疑索赔

    2019-05-08 13:52 来源:建设工程教育网
    打印
    字体:

    进入5月份,二级建造师马上就要迎来考试,同时2019年一级建造师的报名也随着5月份的到来而逐渐临近,考生们开始了对一级建造师的学习,今天建设工程教育网为大家整理了一级建造师索赔这一知识点答疑,希望对您有所帮助!

    【提问】

    例如:签合同时政府指导的人工费为66元/工日,但是合同签过开工不到一个月,政府指导的人工费为67元/工日,施工单位在规定期限内向监理工程师或甲方提交了人工费调整的索赔报告,监理工程师或甲方未在28天内审核完成(未结果)

    这个问题怎么解决?

    【回答】学员qbella,您好!您的问题答复如下:

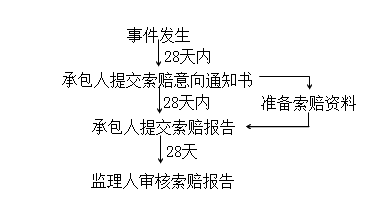

    (一),当合同当事人一方向另一方提出索赔时,要有正当的索赔理由,且有索赔事件发生时的有效证据。索赔事件发生28d内,向监理工程师发出索赔意向通知。合同实施过程中,凡不属于承包方责任导致项目拖延和成本增加事件发生后的28d内,必须以正式函件通知监理工程师,声明对此事件要求索赔,同时仍需遵照监理工程师的指令继续施工,逾期提出时,监理工程师有权拒绝承包方的索赔要求。

    (二)发出索赔意向通知后28d内,向监理工程师提出补偿经济损失(计量支付)和(或)延长工期的索赔申请报告及有关资料。正式提出索赔申请后,承包方应抓紧准备索赔的证据资料,包括事件的原因、对其权益影响的资料、索赔的依据,以及其他计算出该事件影响所要求的索赔额和申请延期的天数并在索赔申请发出的28d内报出。

    (三)监理工程师审核承包方的索赔申请。监理工程师在收到承包方送交的索赔报告和有关资料后,于28d内给予答复,或要求承包方进一步补充索赔理由和证据。监理工程师在28d内未予答复或未对承包方作进一步要求,视为该项索赔已经认可。

    (四)当索赔事件持续进行时,承包方应当阶段性向监理工程师发出索赔意向通知,在索赔事件终了后28d内,向监理工程师提出索赔的有关资料和最终索赔报告。

    ★问题所属科目:一级建造师——建设工程项目管理

    以上就是为大家分享的一级建造师知识点答疑,建设工程教育网将持续关注2019年一级建造师考试的相关信息。更多2019年一级建造师考试内容,尽在建设工程教育网一级建造师栏目!

    建设工程教育网2019年一级建造师新课开通,网校总结多年成功辅导经验,从学员实际需求出发,结合一级建造师考试命题规律、重点、难点,融入先进的教学理念,推出全新个性化班次,学习刻不容缓!
    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    • 密题库
    • 题库小程序
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    快来刷题吧
    查看详情
    正保刷题宝

    · 万人模考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
