    石灰稳定土基层与水泥稳定土基层-二建市政实务考点

    2020-09-07 15:53 来源:建设工程教育网
    打印
    字体:

    2020年二级建造师报名在即,考生们都在积极备考,但有许多考生可能在这个阶段会不知从何下手来进行学习,小编为大家整理了二级建造师《市政公用工程管理与实务》的一些知识点与考点,希望对考生们有所帮助。

    考点 知识点

    考点:石灰稳定土基层与水泥稳定土基层

    (一)材料与拌合

    1.石灰、水泥、土、集料、拌合用水等原材料应进行检验,符合要求后方可使用,并严格按照标准规定进行材料配比设计。

    2.城区施工应采用厂拌(异地集中拌合)方式,不得使用路拌方式;以保证配合比准确,且达到文明施工要求。

    3.应根据原材料含水量变化、集料的颗粒组成变化,及时调整拌合用水量。

    4.稳定土拌合前,应先筛除集料中不符合要求的粗颗粒。

    5.宜用强制式拌合机进行拌合,拌合应均匀。

    (二)运输与摊铺

    1.拌成的稳定土应及时运送到铺筑现场。

    3.宜在春末和气温较高季节施工,施工最低气温为5℃

    2.运输中应采取防止水分蒸发和防扬尘措施。

    4.厂拌石灰土类混合料摊铺时路床应湿润。

    5.雨期施工应防止石灰、水泥和混合料淋雨;降雨时应停止施工,已摊铺的应尽快碾压密实。

    (三)压实与养护

    1.压实系数应经试验确定。

    2.摊铺好的稳定土应当天碾压成活,碾压时的含水量宜在最佳含水量的±2%范围内。

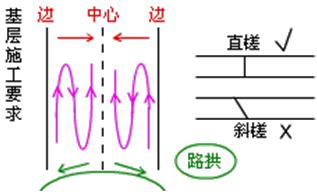

    3.直线和不设超高的平曲线段,应由两侧向中心碾压;设超高的平曲线段,应由内侧向外侧碾压。纵、横接缝(槎)均应设直槎。

    二建市政实务考点17

    4.纵向接缝宜设在路中线处,横向接缝应尽量减少。

    5.压实成活后应立即洒水(或覆盖)养护,保持湿润,直至上部结构施工为止。

    6.稳定土养护期应封闭交通。

    推荐

    二级建造师法规知识点及相关模拟题【汇总】

    二级建造师管理知识点及相关模拟题【汇总】

    2020年二级建造师点题密训班钜惠上线:

    点题密训

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    • 题库小程序
    正保刷题宝

    · 天天练

    · 历年金题

    · 万人模考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
