考点:预应力筋
(1)每批钢丝、钢绞线、钢筋应由同一牌号、同一规格、同一生产工艺的产品组成。
(2)新产品及进口材料的质量应符合相应现行国家标准的规定。

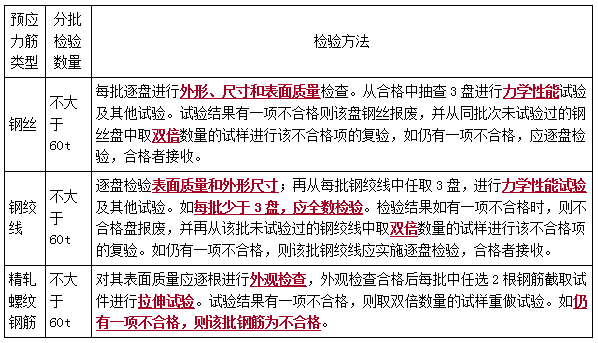

(3)预应力筋进场时,应对其质量证明文件、包装、标志和规格进行检验,并应符合下列规定:
【口诀:60t,双倍】

(4)预应力筋必须保持清洁。在存放、搬运、施工操作过程中应避免机械损伤和有害的锈蚀。如长时间存放,必须安排定期的外观检查。
(5)存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6个月。
【口诀:下垫上盖防蚀防雨6个月】
(6)预应力筋的制作:
1)预应力筋下料长度应通过计算确定,计算时应考虑结构的孔道长度或台座长度、锚(夹)具长度、千斤顶长度、焊接接头或镦头预留量、弹性回缩值、冷拉伸长值、张拉伸长值和外露长度等因素。

2)预应力筋宜使用砂轮锯或切断机切断,不得采用电弧切割。
3)预应力筋采用镦头锚固时,高强钢丝宜采用液压冷镦;冷拔低碳钢丝可采用冷冲镦粗;钢筋宜采用电热镦粗,但HRB500级钢筋镦粗后应进行电热处理。冷拉钢筋端头的镦粗及热处理工作,应在钢筋冷拉之前进行,否则应对镦头逐个进行张拉检查,检查时的控制应力应不小于钢筋冷拉时的控制应力。
4)预应力筋由多根钢丝或钢绞线组成时,在同束预应力钢筋内,应采用强度相等的预应力钢材。编束时,应逐根梳理直顺不扭转,绑扎牢固(用火烧丝绑扎,每隔1m一道),不得互相缠绕。编束后的钢丝和钢绞线应按编号分类存放。钢丝和钢绞线束移运时支点距离不得大于3m,端部悬出长度不得大于1.5m。
推荐:
二建考试临近,5大课程火力全开,助力高效备考,进入二级建造师点题密训班>>
- · 2025年二级建造师《工程法规》考试考情分析(5.11日)
- · 2025年二级建造师《施工管理》考试考情分析(5.11日)
- · 2025年二级建造师《市政实务》考试考情分析
- · 2025年二级建造师《工程法规》考试考情分析(5.10日)
- · #现场报道#2025年二级建造师考试正式拉开帷幕!
- · 【提示】2025年二级建造师考试考前温馨提示
- · 关于2025年度河南省二级建造师执业资格考试有关问题的通知
- · 河北关于做好2025年度二级建造师执业资格考试考务工作的通知
- · 甘肃考生注意:2025年二级建造师的报名时间你知道吗?
- · 关于做好江西省2025年度二级建造师执业资格考试考务工作的通知












扫一扫立即下载
扫码添加老师
