    悬臂浇筑法-二建市政实务考点

    2020-09-24 18:12 来源:建设工程教育网
    打印
    字体:

    2020年二级建造师报名在即,考生们都在积极备考,但有许多考生可能在这个阶段会不知从何下手来进行学习,小编为大家整理了二级建造师《市政公用工程管理与实务》的一些知识点与考点,希望对考生们有所帮助。

    考点 知识点

    考点:现浇预应力(钢筋)混凝土连续梁施工技术:悬臂浇筑法

    悬臂浇筑的主要设备是一对能行走的挂篮。挂篮在已经张拉锚固并与墩身连成整体的梁段上移动。绑扎钢筋、立模、浇筑混凝土、施加预应力都在其上进行。完成本段施工后,挂篮对称向前各移动一节段,进行下一梁段施工,循序前进,直至悬臂梁段浇筑完成。

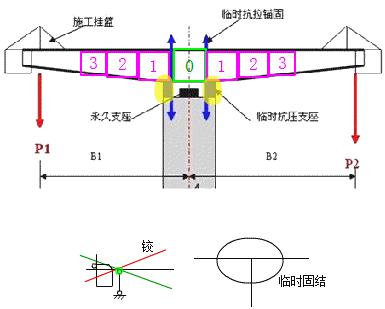

    (一)挂篮设计与组装【口诀:2

    1.挂篮结构主要设计参数应符合下列规定:

    (1)挂篮质量与梁段混凝土的质量比值控制在0.3~0.5,特殊情况下不得超过0.7。

    (2)允许最大变形(包括吊带变形的总和)为20mm。

    (3)施工、行走时的抗倾覆安全系数不得小于2。

    (4)自锚固系统的安全系数不得小于2。

    (5)斜拉水平限位系统和上水平限位安全系数不得小于2。

    记忆:2倍的安全系数。

    2.挂篮组装后,应全面检查安装质量,并应按设计荷载做载重试验,以消除非弹性变形。

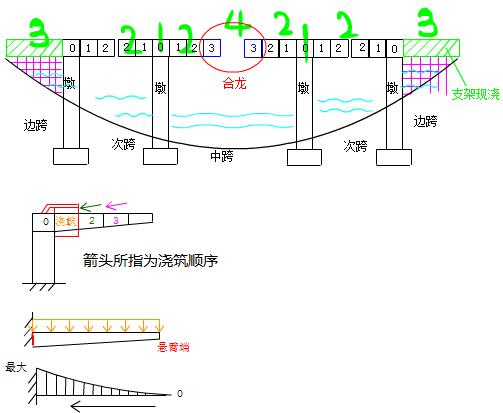

    (二)浇筑段落【口诀:0→侧→边→主

    悬浇梁体一般应分四大部分浇筑:

    (1)墩顶梁段(0号块);

    (2)墩顶梁段(0号块)两侧对称悬浇梁段;

    (3)边孔支架现浇梁段;

    (4)主梁跨中合龙段。

    二建市政实务考点62

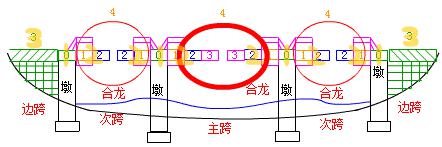

    (三)悬浇顺序及要求【口诀:0→对称分段浇→边跨合龙→中跨合龙

    (1)顺序

    1)在墩顶托架或膺架上浇筑0号段并实施墩梁临时固结;

    二建市政实务考点63

    2)在0号块段上安装悬臂挂篮,向两侧依次对称分段浇筑主梁至合龙前段;

    3)在支架上浇筑边跨主梁合龙段;

    4)最后浇筑中跨合龙段形成连续梁体系。

    二建市政实务考点64

    (2)要求:

    1)托架、膺架应经过设计,计算其弹性及非弹性变形。

    2)在梁段混凝土浇筑前,应对挂篮(托架或膺架)、模板、预应力筋管道、钢筋、预埋件、混凝土材料、配合比、机械设备、混凝土接缝处理等情况进行全面检查,经有关方签认后方准浇筑。

    3)悬臂浇筑混凝土时,宜从悬臂前端开始,最后与前段混凝土连接。

    4)桥墩两侧梁段悬臂施工应对称、平衡,平衡偏差不得大于设计要求。

    (四)张拉及合龙

    (1)预应力混凝土连续梁悬臂浇筑施工中,顶板、腹板纵向预应力筋的张拉顺序一般为上下、左右对称张拉,设计有要求时按设计要求施做。

    (2)预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、最后中跨

    (3)连续梁(T构)的合龙、体系转换和支座反力调整应符合下列规定:

    1)合龙段的长度宜为2m

    2)合龙前应观测气温变化与梁端高程及悬臂端间距的关系。

    3)合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。

    4)合龙前,在两端悬臂预加压重,并于浇筑混凝土过程中逐步撤除,以使悬臂端挠度保持稳定。

    5)合龙宜在一天中气温最低时进行。

    6)合龙段的混凝土强度宜提高一级,以尽早施加预应力。

    7)连续梁的梁跨体系转换,应在合龙段及全部纵向连续预应力筋张拉、压浆完成,并解除各墩临时固结后进行。

    8)梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核

    (五)高程控制

    预应力混凝土连续梁,悬臂浇筑段前端底板和桥面标高的确定是连续梁施工的关键问题之一,确定悬臂浇筑段前段标高时应考虑:

    (1)挂篮前端的垂直变形值;

    (2)预拱度设置;

    (3)施工中已浇段的实际标高;

    (4)温度影响。

    【口诀:形拱高温(行宫高温)

    因此,施工过程中的监测项目为前三项;必要时结构物的变形值、应力也应进行监测,保证结构的强度和稳定。

    推荐

    二级建造师法规知识点及相关模拟题【汇总】

    二级建造师管理知识点及相关模拟题【汇总】

    二建考点速记手册免费领取:

    二建考点速记

    二建考试临近,5大课程火力全开,助力高效备考,进入二级建造师点题密训班>>

    二建冲刺点题密训

    2020年二级建造师考试在即,万人模考来袭,带你提前体验考场:

    二建冲刺模考

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    正保刷题宝

    · 天天练

    · 历年金题

    · 全国联考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
