    2020二建施工管理:赢得值(挣值)法(视频+讲义)

    2020-05-13 17:36 来源:建设工程教育网
    打印
    字体:

      2020年二级建造师考试备考进行中,你复习得怎么样了?

      为了帮助考生更好地进行复习,建设工程教育网为考生整理了二级建造师《建设工程施工管理》李娜老师精彩课程,供大家学习使用。

      知识点:赢得值(挣值)法

    赢得值(挣值)法

      1.赢得值法的三个基本参数

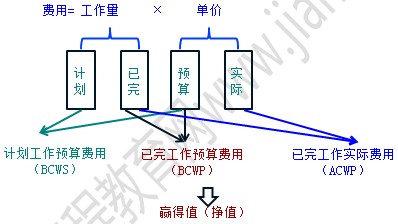

    计算公式

    三个基本参数

    已完工作预算费用(BCWP)=已完成工作量×预算单价

    计划工作预算费用(BCWS)=计划工作量×预算单价

    已完工作实际费用(ACWP)=已完成工作量×实际单价

      2.赢得值法的四个评价指标

    赢得值法的四个评价指标表格

    赢得值得法的四个评价指标

      【总结】偏差>0,比值>1,节约资金、工期提前,有利。

      【2019年·单选】对某建设工程项目进行成本偏差分析,若当月计划完成工作量是100m3,预算单价为300元/m3;当月实际完成工作量是120m3,实际单价为320元/m3,下列关于该项目当月成本偏差分析的说法,正确的是( )

      A.费用偏差为-2400元,成本超支

      B.费用偏差为6000元,成本节约

      C.进度偏差为6000元,进度延误

      D.进度偏差为2400元,进度提前

      [正确答案]A

      [答案解析]本题考查的是赢得值法。

      【CBA】费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP),

      【SBB】进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)

      已完工作预算费用=120×300=36000元,

      已完工作实际费用=120×320=38400元,

      计划工作预算费用=100×300=30000元。

      因此费用偏差=36000-38400=-2400元,成本超支;

      进度偏差=36000-30000=6000元,进度提前。

      【2018年·单选】某分部分项工程预算单价为300元/m3,计划1个月完成工程量100m3,实际施工中用了两个月(匀速)完成工程量160m3,由于材料费上涨导致实际单价为330元/m3.则该分部分项工程的费用偏差为( )元。

      A.4800        B.-4800

      C.18000        D.-18000

      [正确答案]B

      [答案解析]本题考查的是赢得值法。费用偏差=已完工作预算费用-已完工作实际费用=160×300-160×330=-4800元。

      【2017年·多选】某工程主要工作是混凝土浇筑,中标的综合单价是400元/m3,计划工程量是8000m3.施工过程中因原材料价格提高使实际单价为500元/m3,实际完成并经监理工程师确认的工程量是9000m3.若采用赢得值法进行综合分析,正确的结论有( )

      A.已完工作预算费用为360万元

      B.费用偏差为90万元,费用节省

      C.已完工作实际费用为450万元

      D.进度偏差为40万元,进度拖延

      E.计划工作预算费用为320万元

      [正确答案]ACE

      [答案解析]本题考查的是赢得值法。选项A正确,已完工作预算费用=已完成工程量×预算单价=9000×400=360万元;选项B错误,费用偏差=已完工作预算费用-已完工作实际费用=360-450=-90万元,表示项目运行超出预算费用;选项C正确,已完工作实际费用=已完成工程量×实际单价=9000×500=450万元;选项D错误,进度偏差=已完工作预算费用-计划工作预算费用=360-320=40万元,进度超前;选项E正确,计划工作预算费用=计划工程量×预算单价=8000×400=320万元。

      【2017年·单选】某工程的赢得值曲线如下图,关于t1时点成本和进度状态的说法,正确的是( )

    赢得值曲线

      A.费用节约、进度超前

      B.费用超支、进度拖延

      C.费用节约、进度拖延

      D.费用超支、进度超前

      [正确答案]D

      [答案解析]本题考查的是施工成本控制的方法。费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWT),当费用偏差(CV)为负值时,即表示项目运行超出预算费用;当费用偏差(CV)为正值时,表示项目运行节支,实际费用没有超出预算费用。t1时点已完工作预算费用小于已完工作实际费用,所以费用超支。进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS),当进度偏差(SV)为负值时,表示进度延误,即实际进度落后于计划进度;当进度偏差(SV)为正值时,表示进度提前,即实际进度快于计划进度。t1时点已完工作预算费用大于计划工作预算费用,所以进度超前。

      李娜老师视频讲解:

      讲义下载: 二级建造师《施工管理》知识点微讲李娜老师讲义下载
