2022年二级建造师备考已经开始,网校为二建考生整理了《建设工程施工管理》常见考点配套练习题,供大家练习使用。
【2021年多选】在工程网络计划中,工作的自由时差等于其( )。
A.与所有紧后工作之间间隔时间的最小值
B.所有紧后工作最早开始时间的最小值减去本工作的最早完成时间
C.在不影响其紧后工作最早开始时间的前提下可以利用的机动时间
D.完成节点最早时间减去开始节点最早时间减去本工作持续时间
E.最迟开始时间与最早开始时间的差值
【2021年单选】关于总时差、自由时差和间隔时间相互关系的说法,正确的是( )。
A.自由时差一定不超过其与紧后工作的间隔时间
B.与其紧后工作间隔时间均为0的工作,总时差一定是0
C.工作的自由时差是0,总时差一定是0
D.关键节点间的工作,总时差和自由时差不一定相等
【2020年单选】网络计划中,某项工作的持续时间是4天,最早第2天开始,两项紧后工作分别最早在第8和第12天开始。该项工作的自由时差是( )天。
A.4
B.2
C.6
D.8
【2019年单选】某工作有2个紧后工作,紧后工作的总时差分别是3天和5天,对应的间隔时间分别是4天和3天,则该工作的总时差是( )天。
A.7
B.6
C.8
D.9

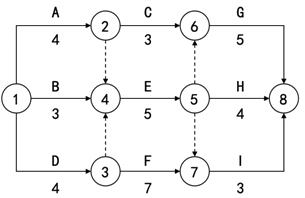

【2018年单选】某建设工程网络计划如下图(时间单位:天),工作C的自由时差是( )天。
A.2
B.0
C.1
D.3
