工程量清单计价的方法
一、工程量清单计价规范概述

二、工程量清单计价应用过程

三、工程量清单计价的方法
1.工程造价的计算
采用工程量清单计价,建筑安装工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
《计价规范》规定,分部分项工程量清单应采用综合单价计价。
(1)分部分项工程费=∑(分部分项工程量×相应分部分项工程综合单价)
(2)措施项目费=∑措施项目工程量×措施项目综合单价+Σ单项措施费
(3)其他项目费=暂列金额+暂估价+计日工+总承包服务费+其他
(4)单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金
(5)单项工程造价=∑单位工程报价
(6)总造价=∑单项工程报价

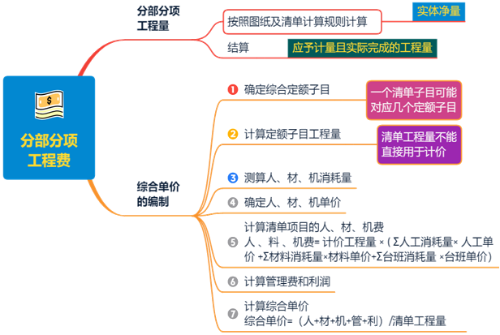

2.分部分项工程费计算

【举例】预制C20混凝土空心板
《计价规范》规定此项目包括制作、运输、吊装及接头灌浆,若定额分别列有制作、安装、吊装及接头灌浆,则应用这4个定额子目来组合综合单价。

1.清单项目与所采用的定额子目的工程量计算规则有差异。
2.人、料、机的消耗量一般参照定额确定。
招标控制价时一般参照政府颁发的消耗量定额。投标报价时一般采用企业定额。
3.人工单价、材料价格和施工机械台班单价,应根据工程项目的具体情况及市场资源的供求状况进行确定,采用市场价格作为参考,并考虑一定的调价系数。
