    成本分析的方法

    2021-08-11 18:13 来源:建设工程教育网
    打印
    字体:

      成本分析的方法

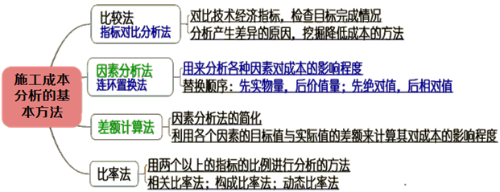

      一、成本分析的基本方法(比因比差)

      (一)比较法

      ①实际指标与目标指标对比(分析影响因素,采取措施,保证目标实现)

      ②本期实际指标与上期实际指标对比(施工管理水平的提高程度)

      ③与本行业平均水平、先进水平对比(技术和管理水平与行业对比,提高项目管理水平)

    指标
    本年计划
    上年实际
    企业先进
    本年实际
    差异数
    与计划比
    与上年比
    与先进比
    节约额
    100
    95
    130
    120
    20
    25
    -10

      (二)因素分析法(连环置换法)

      【例题】商品混凝土目标成本为443040元,实际成本为473697元,比目标成本增加30657元,资料见下表,分析成本增加的原因。

      商品砼目标成本与实际成本对比表

    单位
    目标
    实际
    差额
    产量
    m3
    600
    630
    +30
    单价
    710
    730
    +20
    损耗率
    %
    4
    3
    -1
    成本
    443040
    473697
    +30657

      替换顺序:先实物量,后价值量;先绝对值,后相对值。

      商品砼成本变动因素分析表

    顺序
    连环替代计算
    差异(元)
    因素分析
    目标数
    600×710×1.04

    第一次替代
    630×710×1.04
    22152
    由于产量增加30m3,成本增加22152元
    第二次替代
    630×730×1.04
    13104
    由于单价提高20元,成本增加13104元
    第三次替代
    630×730×1.03
    -4599
    由于损耗率下降1%,成本减少4599元
    合计
    22152+13104-4599=30657
    30657

      (三)差额计算法

      【例题】某施工项目某月的实际成本降低额比计划提高了___万元,如表:

    项目
    单位
    计划
    实际
    差额
    预算成本
    万元
    300
    320
    +20
    成本降低率
    %
    4
    4.5
    +0.5
    成本降低额
    万元
    12
    14.40
    +2.4

      『解析』

      1.预算成本增加对成本降低额的影响程度(320-300)×4%=0.80万元

      2.成本降低率提高对成本降低额的影响程度(4.5%-4%)×320=1.60万元

      以上两项合计:0.80+1.60=2.40万元

      替换顺序:先实物量,后价值量;先绝对值,后相对值。

      (四)比率法(关成态)

      成本构成比例分析表(单位:万元)成本增加比例最大的是间接成本

    成本项目
    预算成本
    实际成本
    降低成本
    金额
    比重
    金额
    比重
    金额
    占本项(%)
    占总量(%)
    一、直接成本
    1263.79
    93.2
    1200.31
    92.38
    63.48
    5.02
    4.68
    1.人工费
    113.36
    8.36
    119.28
    9.18
    -5.92
    -5.22
    -0.44
    2.材料费
    1006.56
    74.23
    939.67
    72.32
    66.89
    6.65
    4.93
    3.机具使用费
    87.6
    6.46
    89.65
    6.9
    -2.05
    -2.34
    -0.15
    4.措施费
    56.27
    4.15
    51.71
    3.98
    4.56
    8.1
    0.34
    二、间接成本
    92.21
    6.8
    99.01
    7.62
    -6.8
    -7.37
    -0.5
    总成本
    1356
    100
    1299.32
    100
    56.68
    4.18
    4.18
    比例(%)
    100
    -
    95.82
    -
    4.18
    -
    -
