    2022年二建建筑实务高频考点:危险性较大工程专项施工方案管理办法

    2022-04-21 15:33 来源:建设工程教育网
    打印
    字体:

    距离2022年二级建造师考试越来越近了,大家的备考效果如何?这些知识点很重要,不知道大家学习的怎么样了?快来看看吧!

    二级建造师考试

    危险性较大工程专项施工方案管理办法:

    一、危险性较大的分部分项工程安全管理的规定(建办质[2018]31号)

    危险性较大的分部分项工程

    超过一定规模的危险性较大的分部分项工程

    一、基坑支护、降水工程

    开挖深度超过3m(含3m)或虽未超过3m但地质条件、周边环境和地下管线复杂或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。

    一、深基坑工程

    开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。

    二、模板工程及支撑体系

    (1)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。

    (2)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m及以上;或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

    (3)承重支撑体系:用于钢结构安装等满堂支撑体系。

    二、模板工程及支撑体系

    (1)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。

    (2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;或集中线荷载20kN/m及以上。

    (3)单点集中荷载7kN及以上。

    三、起重吊装及起重机械安装拆卸工程

    (1)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。

    (2)采用起重机械进行安装的工程。

    (3)起重机械安装和拆卸工程。

    三、起重吊装及起重机械安装拆卸工程

    (1)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。

    (2)起重量300kN及以上,或搭设总高度200m及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程。

    四、脚手架工程

    (1)搭设高度24m及以上的落地式钢管脚手架工程(包括采光井、电梯井脚手架)。

    (2)附着式升降脚手架工程。

    (3)悬挑式脚手架工程。

    (4)高处作业吊篮。

    (5)卸料平台、操作平台工程。

    (6)异型脚手架工程。

    四、脚手架工程

    (1)搭设高度50m及以上落地式钢管脚手架工程。

    (2)提升高度150m及以上附着式升降脚手架或附着式升降操作平台工程。

    (3)分段架体搭设高度20m及以上的悬挑式脚手架工程。

    五、拆除、爆破工程

    可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。

    五、拆除、爆破工程

    (1)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。

    (2)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。

    六、暗挖工程

    采用矿山法、盾构法、顶管法施工的隧道、洞室工程。

    六、暗挖工程

    采用矿山法、盾构法、顶管法施工的隧道、洞室工程。

    七、其它

    (1)建筑幕墙安装工程。

    (2)钢结构、网架和索膜结构安装工程。

    (3)人工挖扩孔桩工程。

    (4)水下作业工程。

    (5)装配式建筑混凝土预制构件安装工程。

    (6)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。

    七、其它

    (1)施工高度50m及以上的建筑幕墙安装工程。

    (2)跨度36m及以上的钢结构安装工程;跨度60m及以上的网架和索膜结构安装工程。

    (3)开挖深度16m及以上的人工挖孔桩工程。

    (4)水下作业工程。

    (5)重量1000kN及以上的大型结构整体顶升、平移、转体等施工工艺。

    (6)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。

    二、专项方案编制的内容[口诀:概依攻(工)击(技)安老叔(书)]

    工程概况

    危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件

    编制依据

    相关法律、法规、规范性文件、标准、规范及图纸、施工组织设计等

    施工计划

    包括施工进度计划、材料与设备计划

    施工工艺技术

    技术参数、工艺流程、施工方法、检查验收等

    施工安全保证措施

    组织保障、技术措施、应急预案、监测监控等

    劳动力计划

    专职安全生产管理人员、特种作业人员等

    计算书及相关图纸

    计算书及相关图纸

    三、专项方案的编制、审批及论证

    1.危大工程专项施工方案编制、审核、审查流程图:

    建筑实务

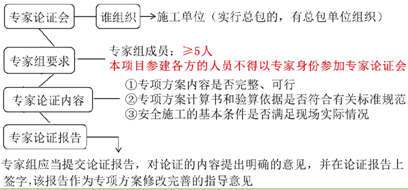

    2.超过一定规模的危大工程专项施工方案编写、审核、论证、修改流程图:

    二建知识点

    四、专家论证会
