    2019年二级建造师试题及答案解析-《建筑实务》案例题1

    2019-10-29 15:06 来源:建设工程教育网
    打印
    字体:

    距2019年二级建造师考试结束已有近5个月的时间,但由于福建今年对二级建造师考试方式进行了改革,所以目前还未举行二级建造师考试。2019年福建二级建造师考试时间:11月9-10日、11月16-17日,共4天,具体考试时间请考生们以准考证为准。考试在即,考生们是否想做一下试题呢?建设工程教育网为考生们分享了2019年其他地区二级建造师的一些试题及答案解析,供大家参考学习!

    案例(一)

    背景资料

    某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工期,项目技术负责人编制了相应施工进度安排(如图1所示),报项目经理审核。项目经理提出:施工进度计划不等同于施工进度安排,还应包含相关施工计划必要组成内容,要求技术负责人补充。

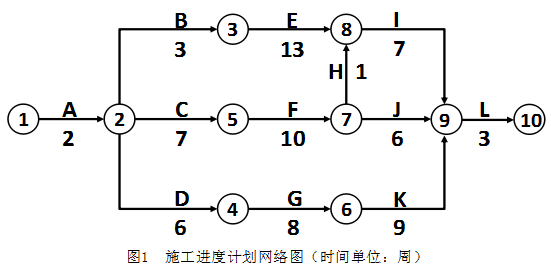

    1-551273

    因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某种特种设备,且需按“B→F→K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止。且场内停置等待的时间均按正常作业时间计取租赁费用。

    项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。

    项目经理二次审查发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间,优化施工进度安排以节约设备租赁成本。

    【问题】

    1. 写出图1网络图的关键线路(用工作表示)和总工期。

    2. 项目技术负责人还应补充哪些施工进度计划的组成内容?

    3. 根据特种设备使用的特殊情况。重新绘制调整后的施工进度计划网络图,调整后的网络图工期是多少?

    4根据重新绘制的网络图,如各工序均按最早开始时间考虑,特种设备计取租赁费的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备的计取租赁费用的时长为多少?

    【参考答案】

    1. 关键线路为:A→C→F→H→I→L,总工期为2+7+10+1+7+3=30(周)

    2. 还应补充:工程建设概况、工程施工情况、分阶段进度计划、单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。

    3. (1)

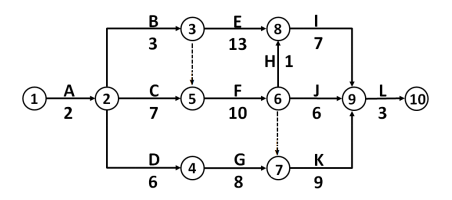

    1-452200

    (2)调整后关键线路为A→C→F→K→L网络计划工期为31周。

    4. (1)均按最早开始时间考虑,计取租赁费时长为7+10+9=26(周)

    (2)优化工序的起止时间后,特种设备应在第7周进场。

    (3)优化后特种设备的计取租赁费时长为3+10+9=22(周)

    推荐:

    二建机考系统重磅上线!让您提前熟悉考试模式,掌握考试时间节奏。点击下方图片进入模拟练习:

    二建机考系统

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    • 题库小程序
    正保刷题宝

    · 天天练

    · 历年金题

    · 万人模考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
