案例(二)

背景资料

某公司承接给水厂升级改造工程,其中新建容积10000m³清水池一座,钢筋混凝土结构,混凝土设计强度等级为C35,P8,底板厚650mm;垫层厚100mm,混凝土设计强度等级为C15;底板下设抗拔混凝土灌注桩,直径φ800mm,满堂布置。桩基施工前,项目部按照施工方案进行施工范围内地下管线迁移和保护工作,对作业班组进行了全员技术安全交底。

施工过程中发生如下事件:

事件一:在吊运废弃的雨水管节时,操作人员不慎将管节下的燃气管兜住,起吊时钢管被拉裂,造成燃气泄漏,险些酿成重大安全事故。总监理工程师下达工程暂停指令,要求施工单位限期整改。

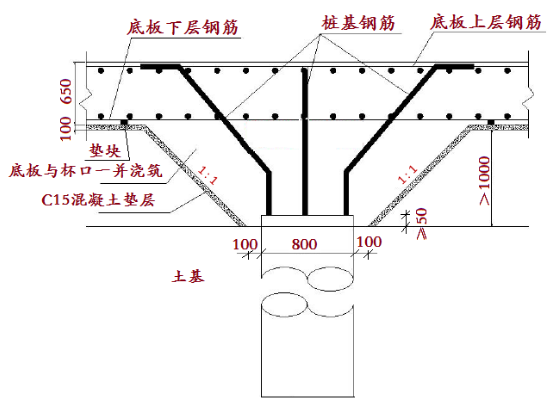

事件二:桩基首个验收批验收时,发现个别桩有如下施工质量缺陷;桩基顶面设计高程以下约1.0m范围混凝土不够密实,达不到设计强度,监理工程师要求项目部提出返修处理方案和预防措施。项目部获准的返修处理方案所附的桩头与杯口细部做法如图2所示

550405

图2 桩头与杯口细部做法示意图(尺寸:mm)

【问题】

1. 指出事件一中项目部安全管理的主要缺失,并给出正确做法。

2. 列出事件一整改与复工的程序。

3. 分析事件二中桩基质量缺陷的主要成因,并给出预防措施。

4. 依据图2给出返修处理步骤。(请用文字叙述)

【参考答案】

1. (1)施工前未进行施工安全技术交底;(2)未对施工作业人员进行安全教育培训;(3)施工过程现场无专人监控;(4)现场未做警示标志及围栏;(5)现场管理管理失控。

正确做法:

(1)进行管道吊运前应项目技术负责人应对全体人员进行书面技术交底,技术交底资料应办理签字手续并归档。

(2)对施工人员进行三级安全教育。

(3)对包括机械设备操作人员的特殊工种资格进行确认,无证或资格不符合者,严禁上岗。

(4)现场安放警示标志。

(5)吊装过程安全员应在场进行监督检查。

2. 程序:施工单位填写施工复工报审表,项目经理签字并加盖施工单位公章报监理单位审批,项目监理机构收到施工单位报送的工程复工报审表及有关材料后,应对施工单位的整改过程、结果进行检查验收,符合要求的,总监理工程师应及时签署审批意见,并加盖公章,报建设单位批准后,签发工程复工令,施工单位接到工程复工令后组织复工。

3. 桩基质量缺陷的成因:超灌高度不够、混凝土浮浆太多、孔内混凝土面测定不准

预防措施:对于桩径为800mm的桩,超灌高度不小于桩长的5%,对于大体积混凝土的桩,桩顶10m内的混凝土应适当调整配合比,增大碎石含量,减少桩顶浮浆。在灌注最后阶段,孔内混凝土面测定应采用硬杆筒式取样法测定。

4. (1)破除桩顶混凝土不密实部分,清扫结合面。

(2)钢筋安装,切除变形钢筋留置搭接长度钢筋。

(3)支设模板:使用内径为800mm的钢筒配合螺栓进行支设加固。

(4)混凝土浇筑前,湿润结合面,将钢筋表面附着混凝清净,清洗钢筋表面。

(5)混凝土浇筑:接桩接桩用混凝土强度同灌注桩设计混凝土强度。

(6)混凝土养护。

推荐:

二建机考系统重磅上线!让您提前熟悉考试模式,掌握考试时间节奏。点击下方图片进入模拟练习:

二建机考系统

报考指南

二级建造师_报考指南
  • 大纲 / 教材

    2024大纲/教材已发布

  • 报 名 时 间

    2月19日起

  • 准考证打印

    考前10天至一周内

  • 考 试 时 间

    2024年6月1-2日

  • 考 试 成 绩

    考后2-3个月陆续公布

  • 合格证领取

    查分后2-3个月陆续发布

阅读排行

二建机考系统
  • 免费试听
  • 免费直播
  • 免费题库
李娜 施工管理 零基础预习班 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
