2011年二级建造师考试《公路工程》试题案例分析题第2题
背景:

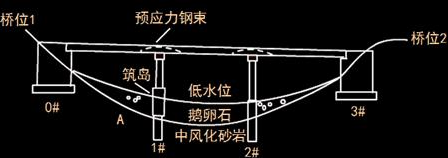

某施工单位甲承接了一座3×30m预应力混凝土先简支后连续梁桥工程,下部构造为重力式桥台和桩柱式桥墩,总体布置如图2所示。
地质钻探资料揭示,1#、2#墩有厚度5~8m不等的砂卵石覆盖层,其强度大于25MPa,卵石平均粒径为20cm,持力层为中风化砂层。设计要求桩基在低水位期间采用筑岛钻孔法施工。
施工单位甲将桩基施工分包给施工单位乙,并签订了安全生产管理协议,明确了双方安全隐患排查中的职责。
桥梁上部结构的主要施工工序包括:①安装临时支座;②拆除临时支座;③安放永久支座;④架设T梁;⑤浇筑T梁接头混凝土;⑥现浇T梁湿接缝混凝土;⑦浇筑横隔板混凝土;③张拉二次预应力钢束。
问题:
1.开展Y墩顶测量放样时,应控制哪两项指标?
2.A是什么临时设施,有何作用?
3.根据地质条件,宜选用何种类型钻机施工?
4.在双方签订的安全生产管理协议中,施工单位甲对事故隐患排查治理应负有哪些职责?
5.对背景中上部结构主要施工工序进行排序(用圆圈的数字表示)。
【建设工程教育网老师权威解析】:
1.墩顶坐标(或位置、或轴线、或偏位)和高程(或标高):
2.A为钢护筒,作用是起稳定孔壁(或防止坍孔):保护孔口地面:固定桩孔位置:钻头导向
3.冲击钻机(或冲抓钻机、或旋转钻机)
4.统一协调(或全面负责;或连带责任;或沟通管理)、监督管理(或:甲方发现乙方的安全问题,要求乙方改正)
5.①→④→⑦→⑥→⑤→⑧→③→②(或①→③→④→⑦→⑥→⑤→⑧→②)。
答案及解析由网校老师整理而成,据学员反映部分网站未经许可擅自转载,且出现内容错误,请大家以本网为准。
推荐:
·2014年二建教材即将改版,获取一手老师解读信息,关注官方微信!
