2012年二级建造师考试《市政公用工程管理与实务》试题案例题第2题

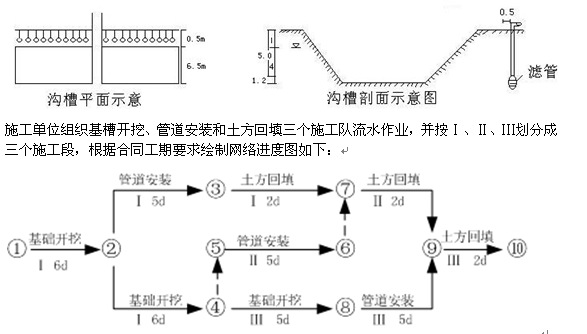

【案例二】背景:某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,基槽宽度为6.5m,开挖深度5m,场地内地下水位于地表下1m,施工单位拟采用轻型井点降水,井点的布置方式和降深等示意图如下:
问题:
1.指出降水井点布置的不妥之处,并写出正确的做法。
2.降水深度是否妥当,如不妥请改正。
3.网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。
4.计算本工程的总工期,并指出关键线路。
【参考答案】1.(1)降水井点布置采用单排井点不合理。沟槽深度达到5m,基坑宽度为6.5m,应采用双排井点布置。(2)井点管与基槽上口边缘距离为0.5m不合理。井点管应布置在基槽上口边缘外1.0~1.5m. 2.降水深度为基底以下0.2m不正确,降水深度应为基底以下0.5m. 3.管道安装1到管道安装2用虚线连上,箭头指向安装2.安装2指向安装3,箭头指向安装3.还有把4到5节点改成虚箭线,6到7节点改成虚箭线。
4.关键线路:①→②→④→⑧→⑨→⑩,总工期为6+6+6+5+2=25(天)。
