    2018年二建《市政工程管理与实务》试题及答案解析(案例一)

    2018-06-03 13:53 来源:建设工程教育网
    打印
    字体:

    2018年二级建造师考试于6月2日、3日举行,考试过后,广大考生最关心的问题莫过于“2018年二级建造师试题及答案”,建设工程教育网将会根据学员反馈,及时汇总2018年二级建造师试题相关信息分享给大家,并且会及时做出答案解析,希望能为广大二建考生朋友带来帮助。

    特别推荐:2018年二建考后试题解析直播交流,6月4日开始 >

    (一)

    背景资料

    某公司承包一座雨水泵站工程,泵站结构尺寸为23.4m(长)×13.2m(宽)×9.7m(高),地下部分深度5.5m,位于粉土、砂土层,地下水位为地面下3.0m.设计要求基坑采用明挖放坡,每层开挖深度不大于2.0m,坡面采用错杆喷射混凝土支护基坑周边设置轻型井点降水。

    基坑临近城市次干路,围挡施工占用部分现况道路,项目部编制了交通导行图(图1)。在路边按要求设置了A区、上游过渡区、B区、作业区、下游过渡区、C区*个区段,配备了交通导行标志、防护设施、夜间警示信号。

    基坑周边地下管线比较密集,项目部针对地下管线距基坑较近的现况制定了管理保护措施,设置了明显的标识。

    1.项目部的施工组织设计文件中包括质量、进度、安全、文明环保施工、成本控制等保证措施:基坑土方开挖等安全专项施工技术方案,经审批后开始施工。

    2.为了能在雨期前完成基坑施工,项目部拟采取以下措施:

    (1)采用机械分两层开挖;

    (2)开挖到基底标高后一次完成边坡支护;

    (3)直接开挖到基底标高夯实后,报请建设、监理单位进行地基验收。

    图1交通导行平面示意图

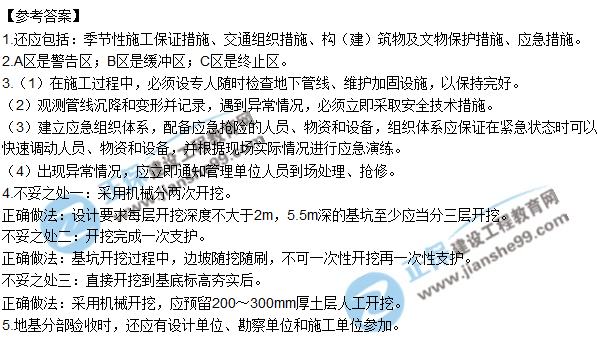

    2018二建试题及解析

    问题:

    1.补充施工组织设计文件中缺少的保证措施。

    2.交通导行示意图中,A.B.C功能区的名称分别是什么?

    3.项目部除了编制地下管线保护措施外,在施工过程中还需具体做哪些?

    4.指出项目部拟采取加快进度措施的不当之处,写出正确的做法。

    5.地基验收时,还需要哪些单位参加?

     更多案例题答案 参与直播 老师解析>>

    同时,为方便广大考生学习交流,我们也会及时在论坛发布试题相关信息,欢迎大家登录论坛沟通交流,点击进入2018年二级建造师考试交流专区 ,建设工程教育网预祝各位学员朋友们金榜题名 ,梦想成真!

    相关推荐:

    2018年二级建造师考后试题解析直播交流

    2019年二建辅导课程全面升级 VIP签约特训营不过退费

    2018年二级建造师考后调查问卷,都来说说吧>

    我要纠错】 责任编辑:high
    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    正保刷题宝

    · 天天练

    · 历年金题

    · 全国联考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
