【提问】双代号网络总时差与自由时差怎么算?自由时差什么时候为零?总时差什么时候为零?
【回答】学员z000000p,您好!您的问题答复如下:

首先您要算出来最早开始和完成时间,最迟开始和完成时间四个参数。

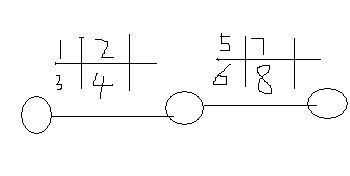

自由时差就等于紧后工作的最早开始时间减去本工作的最早完成时间,图中前面工作的自由时差=5(紧后工作的最早开始时间)-3(本工作的最早完成时间)=2
总时差=最迟开始时间减去最早开始时间或者是最迟完成时间-建造完成时间。
关键线路上面的工作自由时差和总时差都为0.
