24小时客服电话:010-82333888
  • 官方号
    微信公众号
    热门资讯,实时推送
    微信号:jianshe99zb
    官方视频号
    免费直播,订阅提醒
    微信扫码即可关注
    考试指导老师
    扫码了解并领取资料
    微信扫码即可添加
    官方抖音号
    分享更多建工日常
    抖音扫一扫关注
  • APP下载
    扫一扫,立即下载
    医学教育网APP下载

    开发者:北京正保建工教育科技有限公司

    苹果版本:8.5.0

    安卓版本:8.5.0

    应用涉及权限:查看权限>

    APP:隐私政策:查看政策>

  • 当前位置:建设工程教育网 > 二级建造师考试 > 备考资料 > 复习资料

    二级建造师水利项目施工知识点25:索赔

    2019-04-10 10:49 来源:建设工程教育网
    打印
    字体:

      2019年二级建造师考试备考开始了,2019年二级建造师考试报名接近尾声了,为了帮助小伙伴们更好的备考2019年二级建造师考试,今天建设工程教育网特此为大家整理了二级建造师水利项目施工知识点25:索赔,希望对各位有所帮助。

    现在购课,送二建精华考点一本通和思维导图

      知识点25:索赔

      【考频指数】★★★★

      【考点精讲】

      一、承包人索赔

      1.承包人应在知道或应当知道索赔事件发生后28天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。承包人未在前述28天内发出索赔意向通知书的,丧失要求追加付款和(或)延长工期的权利。

      2.承包人应在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书。索赔通知书应详细说明索赔理由以及要求追加的付款金额和(或)延长的工期,并附必要的记录和证明材料。

      3.在索赔事件影响结束后的28天内,承包人应向监理人递交最终索赔通知书,说明最终要求索赔的追加付款金额和延长的工期,并附必要的记录和证明材料。

      4.监理人应商定或确定追加的付款和(或)延长的工期,并在收到上述索赔通知书或有关索赔的进一步证明材料后的42天内,将索赔处理结果答复承包人。

      5.承包人接受索赔处理结果的,发包人应在作出索赔处理结果答复后28天内完成赔付。承包人不接受索赔处理结果的,按争议约定办理。

      二、发包人索赔

      1.发生索赔事件后,监理人应及时书面通知承包人,详细说明发包人有权得到的索赔金额和(或)延长缺陷责任期的细节和依据。

      2.发包人提出索赔的期限和要求与承包人索赔相同,延长工程质量保修期的通知应在工程质量保修期届满前发出。

      3.监理人商定或确定发包人从承包人处得到赔付的金额和(或)工程质量保修期的延长期。

      4.承包人应付给发包人的金额可从拟支付给承包人的合同价款中扣除,或由承包人以其他方式支付给发包人。

      5.承包人对监理人发出的索赔书面通知内容持异议时,应在收到书面通知后的14天内,将持有异议的书面报告及其证明材料提交监理人。

      6.监理人应在收到承包人书面报告后的14天内,将异议的处理意见通知承包人,并执行赔付。若承包人不接受监理人的索赔处理意见,可按本合同争议的规定办理。

      【经典例题】

      1.承包人应在知道或应当知道索赔事件发生后( )天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。

      A.7

      B.14

      C.28

      D.56

      【答案】C

      【解析】本题考查的是变更和索赔的处理方法与原则。承包人应在知道或应当知道索赔事件发生后28天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。

      2.背景资料:

      某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,承包商工期每提前1天获奖励2000元,每拖后1天支付违约金3000元。承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。

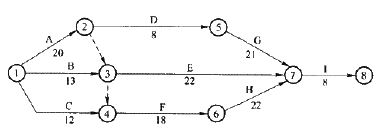

    二级建造师水利项目施工知识点25:索赔



      在实际施工过程中发生了如下事件:

      事件1:业主未能按时提供全部施工场地,使A、B两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。工作C未受影响。

      事件2:在工作D施工时,主要施工设备出现故障,停工检修2天,造成窝工20个工日。

      事件3:在工作E施工时,由于业主提供的主要材料不合格,造成返工,拆除用工30个工日,机械设备闲置3个台班,闲置台班单价为300元,材料费损失2万元,因拆除重新施工使作业时间延长3天。

      事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。

      【问题】

      1.在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿要求?

      2.该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖罚天数为多少天?

      3.当地人工日工资单价为35元/工日,窝工人工费补偿标准为20元/工日。若不计施工管理费、利润等补偿,在该工程中,承包商可得到多少经济补偿?

      【参考答案】

      1.事件1可以提出工期补偿和费用补偿要求,因为施工场地提供时间延长属于业主应承担的责任,且工作A位于关键线路。

      事件2不能提出补偿要求,因为施工设备故障属于承包商应承担的风险。

      事件3可以提出费用补偿要求,因为业主提供的材料不合格应由业主承担责任。但由此增加的作业时间没有超过该项工作的总时差。

      事件4可以提出费用和工期补偿要求,因设计变更责任在业主,且工作F位于关键线路。

      2.按工作时间实际变化情况,计算实际工期;就承包商可提出索赔事件,计算承包商应获得的工期补偿;计算实际工期与计划工期的差值,即延期时间;承包商应获得的工期补偿时间与延期时间之差,即为承包商的工期奖罚天数。

      网络计划的关键线路为①→②→③→④→⑥→⑦→⑧,计划工期为68天,与合同工期相同。将图中各项工作的持续时间以实际持续时间代替,关键线路不变,实际工期为73天。将业主负责的各项工作持续时间延长天数加到原计划中,计划出的关键线路不变,工期仍为73天。所以该工程索赔工期为5天,工期奖罚天数为0天。

      3.承包商可得到的经济补偿是由于业主的责任而引起的人工、机械、材料的窝工、损失或增加,本例中为事件1、事件3、事件4。计算时应注意增加人工工时与窝工的区别。

      承包商可得到的合理经济补偿总额为:

      (8+10)×20+30×35+3×300+20000+15×35+10000=32835元

      2019年二级建造师考试即将在5月25、26日举行,网校2019年辅导课程结合多年成功辅导经验,及二级建造师考试命题规律、重点、难点,融入先进的教学理念,全力助您直达!【精品提升班】 【双师面授护航班】。



      相关推荐:

      2019年二级建造师看思维导图 备考不迷路

      全国2019年二级建造师准考证打印时间

      2019年二级建造师《工程法规》数字考点汇总!请查收

      2019年二级建造师报考百问百答

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    • 题库小程序
    正保刷题宝

    · 天天练

    · 历年金题

    · 万人模考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
