    二级建造师机械台班使用定额

    2019-04-28 15:07 来源:建设工程教育网
    打印
    字体:

      现在2019年二级建造师考试备考复习效率怎么样呢?有没有达到自己最初的期望呢?在备考二级建造师过程中,很多考生都会反映时间不够,二级建造师教材还未看,或者看了以后记不住,实务题反复出错,怎么办?在最后的临考阶段,建设工程教育网推出二级建造师 临考速成班,18小时高效直达。

    2019年二级建造师 临考速成

      机械台班使用定额

      一、施工机械台班使用定额的形式

      (一)施工机械时间定额

      施工机械时间定额,是指在合理劳动组织与合理使用机械条件下,完成单位合格产品所必需的工作时间,包括有效工作时间(正常负荷下的工作时间和降低负荷下的工作时间)、不可避免的中断时间、不可避免的无负荷工作时间。机械时间定额以“台班”表示,即一台机械工作一个作业班时间。一个作业班时间为8h.

      单位产品时间定额(工日)=1/每工产量

      由于机械必须由工人小组配合,所以完成单位合格产品的时间定额,同时列出人工时间定额。即:

      单位产品时间定额(工日)=小组成员工日数总和/机械台班产量

      (二)机械产量定额

      机械产量定额,是指在合理劳动组织与合理使用机械条件下,机械在每个台班时间内,应完成合格产品的数量。

      机械台班产量定额=1/机械时间定额(台班)

      二、施工机械台班使用定额的编制

      (一)机械工作时间消耗的分类

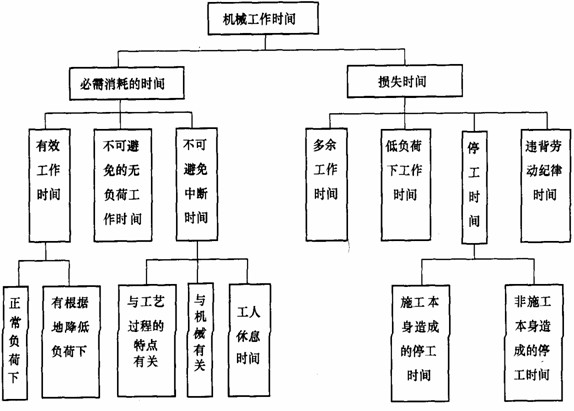

      机械工作时间的消耗,可分为必需消耗的时间和损失时间两大类。

      (二)施工机械台班使用定额的编制内容

      包括以下:拟定机械工作的正常施工条件,确定机械净工作效率,确定机械的利用系数,计算施工机械台班定额,拟定工人小组的定额时间。

      机械利用系数=工作班净工作时间/机械工作班时间

      施工机械台班产量定额=机械生产率×工作班延续时间×机械利用系数

      施工机械时间定额=1/施工机械台班产量定额

      工人小组定额时间=施工机械时间定额×工人小组的人数

      相关推荐:

      2019年二级建造师看思维导图 备考不迷路

      全国2019年二级建造师准考证打印时间

      2019年二级建造师《工程法规》数字考点汇总!请查收

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    • 题库小程序
    正保刷题宝

    · 天天练

    · 历年金题

    · 万人模考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
