咨询工程师知识点:双代号时标网络计划总时差的确定问题
【提问】双代号时标网络计划总时差应该如何计算?
【回答】您好!您的问题答复如下:
请您听一下下面关于双代号时标网络计划总时差和自由时差计算的简便算法:
http://www.chinatet.com/jianzhu/cate-494-516/kecheng-411704.shtml总时差。双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:

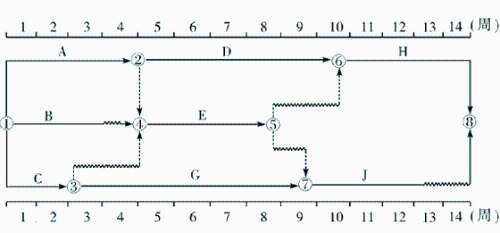

计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。还是以上面的网络图为例,计算E工作的总时差,
以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2.所以此时E的总时差就是2.再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1.那么C的总时差就是1.
★问题所属科目:咨询工程师——现代咨询方法与实务
