单选题

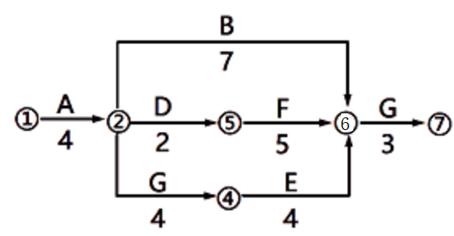

某双代号网络计划如下图所示,工作D的总时差为( )天。
A、0
B、1
C、2
D、3
【正确答案】 B
【答案解析】 本题考查的是工程项目进度计划。关键线路为①-②-④-⑥-⑦,工作D与关键工作平行,8-7=1.参见教材P243.
